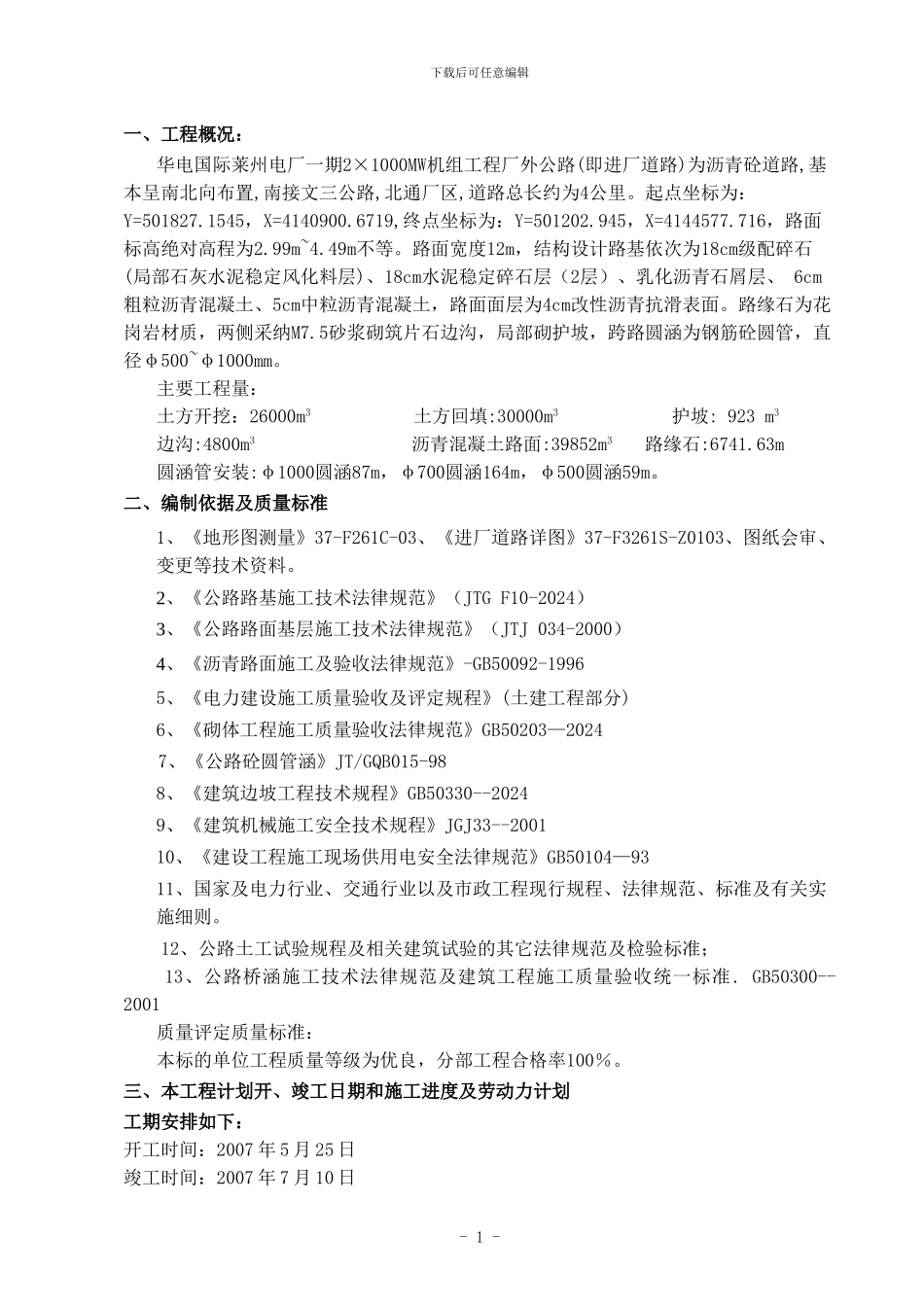

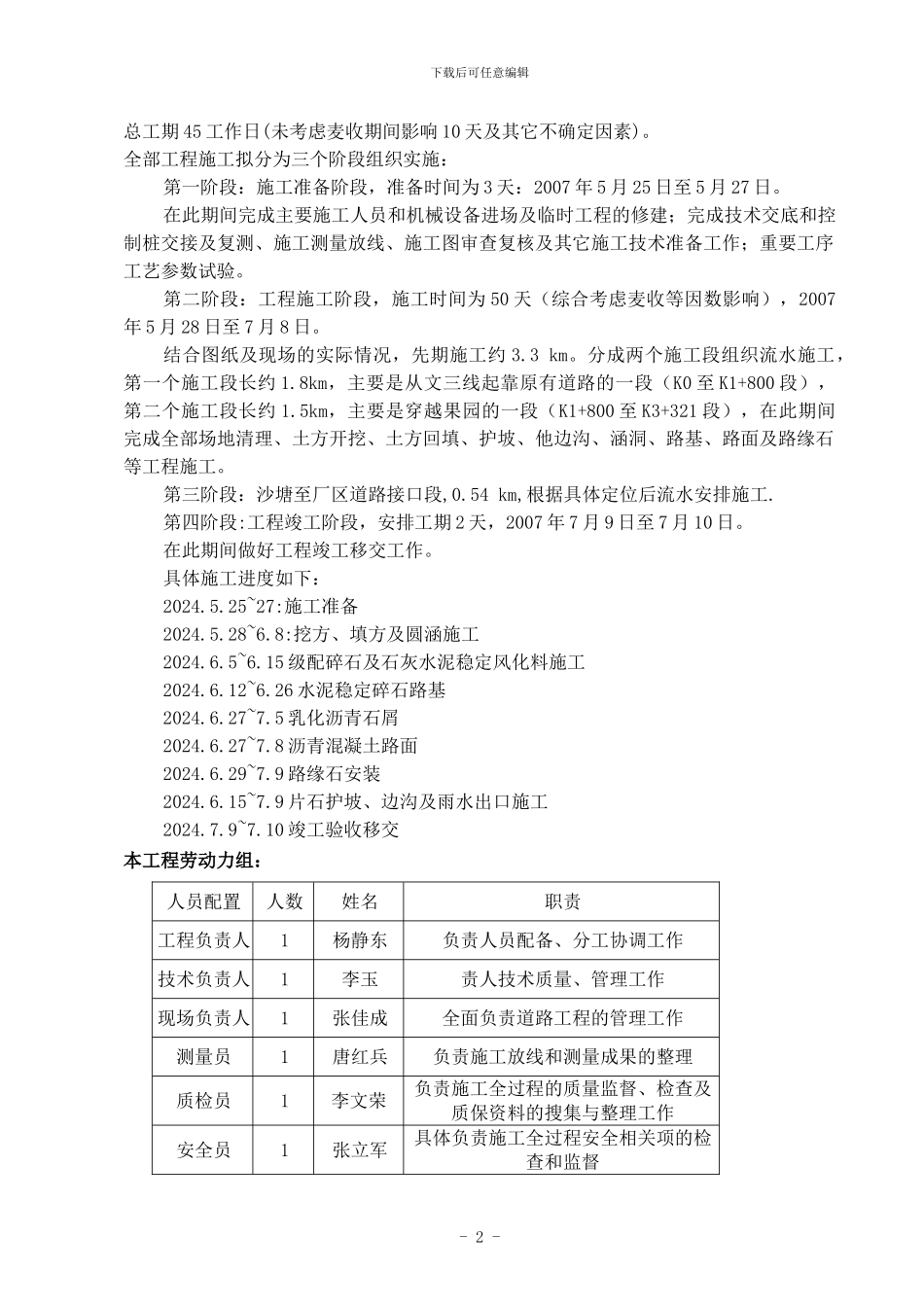

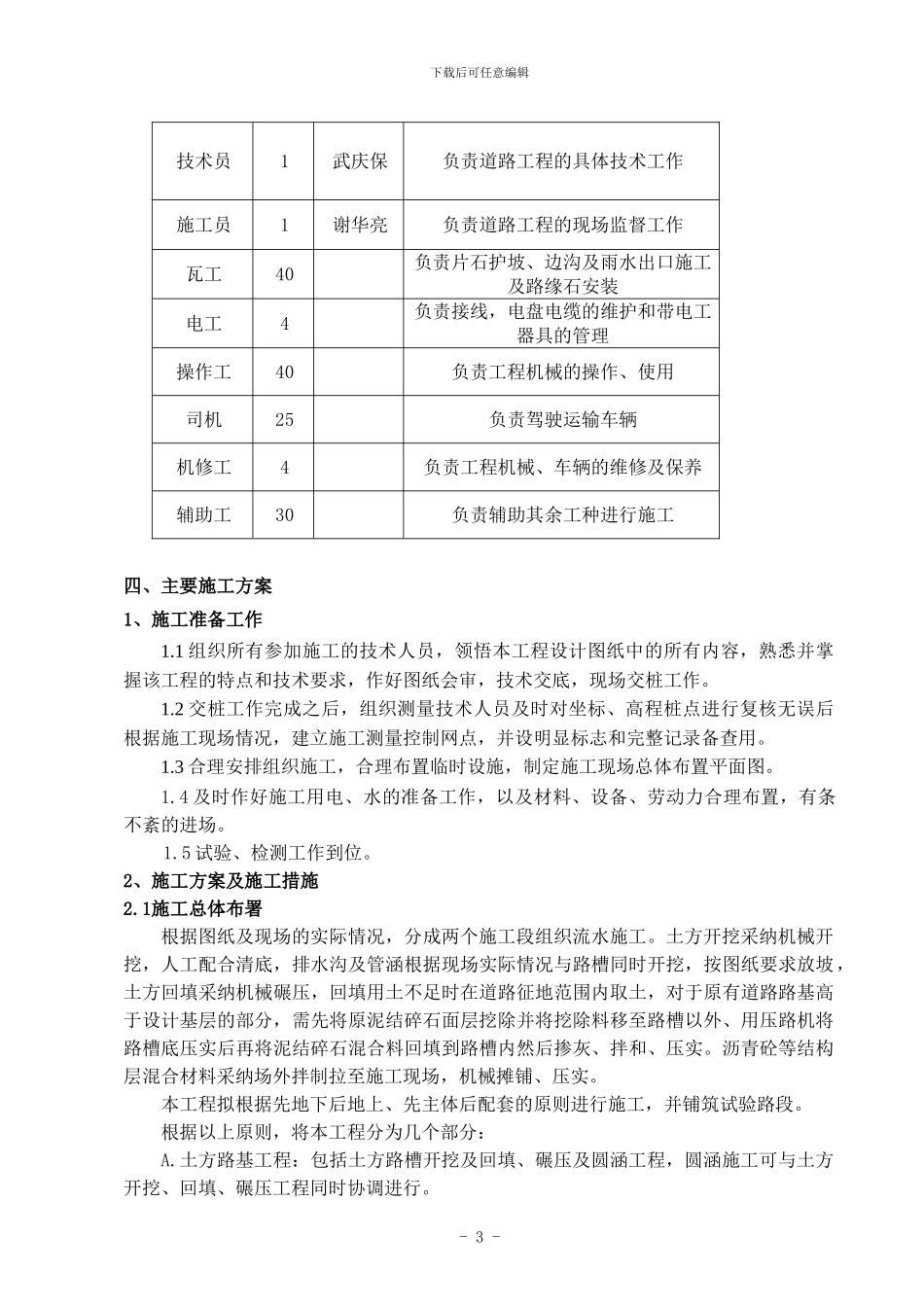

下载后可任意编辑一、工程概况:华电国际莱州电厂一期2×1000MW机组工程厂外公路(即进厂道路)为沥青砼道路,基本呈南北向布置,南接文三公路,北通厂区,道路总长约为4公里。起点坐标为:Y=501827.1545,X=4140900.6719,终点坐标为:Y=501202.945,X=4144577.716,路面标高绝对高程为2.99m~4.49m不等。路面宽度12m,结构设计路基依次为18cm级配碎石(局部石灰水泥稳定风化料层)、18cm水泥稳定碎石层(2层)、乳化沥青石屑层、 6cm粗粒沥青混凝土、5cm中粒沥青混凝土,路面面层为4cm改性沥青抗滑表面。路缘石为花岗岩材质,两侧采纳M7.5砂浆砌筑片石边沟,局部砌护坡,跨路圆涵为钢筋砼圆管,直径φ500~φ1000mm。主要工程量:土方开挖:26000m3 土方回填:30000m3 护坡: 923 m3 边沟:4800m3 沥青混凝土路面:39852m3 路缘石:6741.63m圆涵管安装:φ1000圆涵87m,φ700圆涵164m,φ500圆涵59m。二、编制依据及质量标准1、《地形图测量》37-F261C-03、《进厂道路详图》37-F3261S-Z0103、图纸会审、变更等技术资料。2、《公路路基施工技术法律规范》(JTG F10-2024)3、《公路路面基层施工技术法律规范》(JTJ 034-2000)4、《沥青路面施工及验收法律规范》-GB50092-19965、《电力建设施工质量验收及评定规程》(土建工程部分)6、《砌体工程施工质量验收法律规范》GB50203—20247、《公路砼圆管涵》JT/GQB015-988、《建筑边坡工程技术规程》GB50330--20249、《建筑机械施工安全技术规程》JGJ33--200110、《建设工程施工现场供用电安全法律规范》GB50104—9311、国家及电力行业、交通行业以及市政工程现行规程、法律规范、标准及有关实施细则。 12、公路土工试验规程及相关建筑试验的其它法律规范及检验标准; 13、公路桥涵施工技术法律规范及建筑工程施工质量验收统一标准. GB50300--2001质量评定质量标准:本标的单位工程质量等级为优良,分部工程合格率100%。三、本工程计划开、竣工日期和施工进度及劳动力计划工期安排如下:开工时间:2007 年 5 月 25 日竣工时间:2007 年 7 月 10 日- 1 -下载后可任意编辑总工期 45 工作日(未考虑麦收期间影响 10 天及其它不确定因素)。全部工程施工拟分为三个阶段组织实施:第一阶段:施工准备阶段,准备时间为 3 天:2007 年 5 月 25 日至 5 月 27 日。在此期间完成主要施工人员和机械设备进场及临时工程的修建;完成技术交底和控制桩交接及复测、施工测量放线、施工图审查复...
