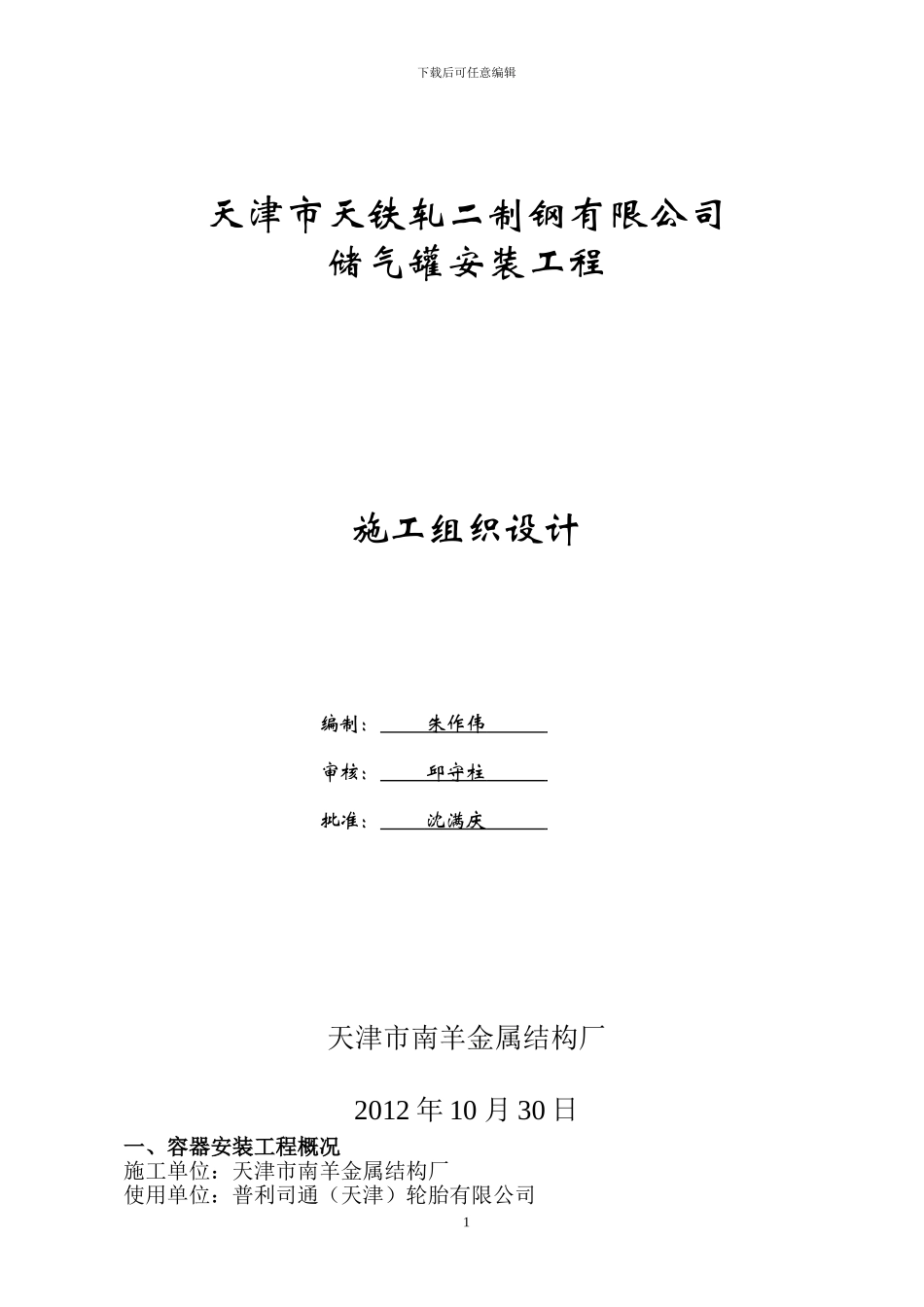

下载后可任意编辑天津市天铁轧二制钢有限公司储气罐安装工程施工组织设计编制: 朱作伟 审核: 邱守柱 批准: 沈满庆 天津市南羊金属结构厂2012 年 10 月 30 日一、容器安装工程概况施工单位:天津市南羊金属结构厂使用单位:普利司通(天津)轮胎有限公司1下载后可任意编辑工程地址:天津市北辰区引河桥北铁东路工程内容:氮气储罐安装 1 台计划工期:2012 年 11 月 01 日至 2012 年 11 月 10 日二、编制依据1. 建设单位提供的全套设计图纸和有关技术要求。2. 《特种设备安全监察条例》。3. 《工业金属管道工程施工及验收法律规范》。 4. 《现场设备、工业管道焊接工程施工及验收法律规范》 。 5. 《压力容器安全技术监察规程》。三、施工组织机构设置 四、工程施工方案 4.1、设备安装就位a.组织施工人员熟悉平面图, 对安装现场的设备基础强度、几何尺寸进行检查验收,验收合格方可进行安装。 b.设备运至施工现场后检查完好程度清点配件,注意严禁碰撞摔打,并特别注意仪表和管阀等不得摔碰。c.设备吊装工作应由现场施工负责人统一指挥。吊装时确保吊运安全吊装动作应协调一致,避开由于动作不一致造成损伤。吊装就位后设备应保持水平。调整相对位置加以固定,并保证设备接管法兰与管道连接法兰对正在同一中心线上。4.2、管道安装 将设备接管法兰与管道连接法兰连接牢固。4.3、设备系统试验a.设备与管道安装完毕后,应按设计规定进行严密性试验,以检查设备系统及各连接部位的安装质量。b.试验压力为设计压力,试验介质为空气,在达到规定的试验压力后,保压 10min,对焊接及连接部位,重点检验阀门、填料函、法兰连接处,不泄漏为合格。4.4、竣工验收 安装完毕,请天津市特种设备监督检验部门进行验收检查,并出具检验报告,然后与建设单位办理竣工交接手续。2项目经理焊接责任人质量检验责任人工艺技术责任人材料质量检验员焊接质量检验员质量检验员安 全 员材料保管员焊接班管工班下载后可任意编辑五、施工人员计划表序号工种名称人数备 注1现场负责人1兼安全员2现场技术负责人13焊工24安装工25管工1六、施工仪器及机械设备序号仪器及机械名称型号数量(台)1电焊机BX1-30022砂轮切割机¢400mm23角向砂轮机¢100mm24线坠25保温筒16气焊工具2 套7焊接检测尺1 把七、安全保证体系及措施1、安全工作方针和目标:安全第一、预防为主。一般事故频率小于5%,杜绝重大伤亡和火灾,杜绝重大设备和交通事故...
