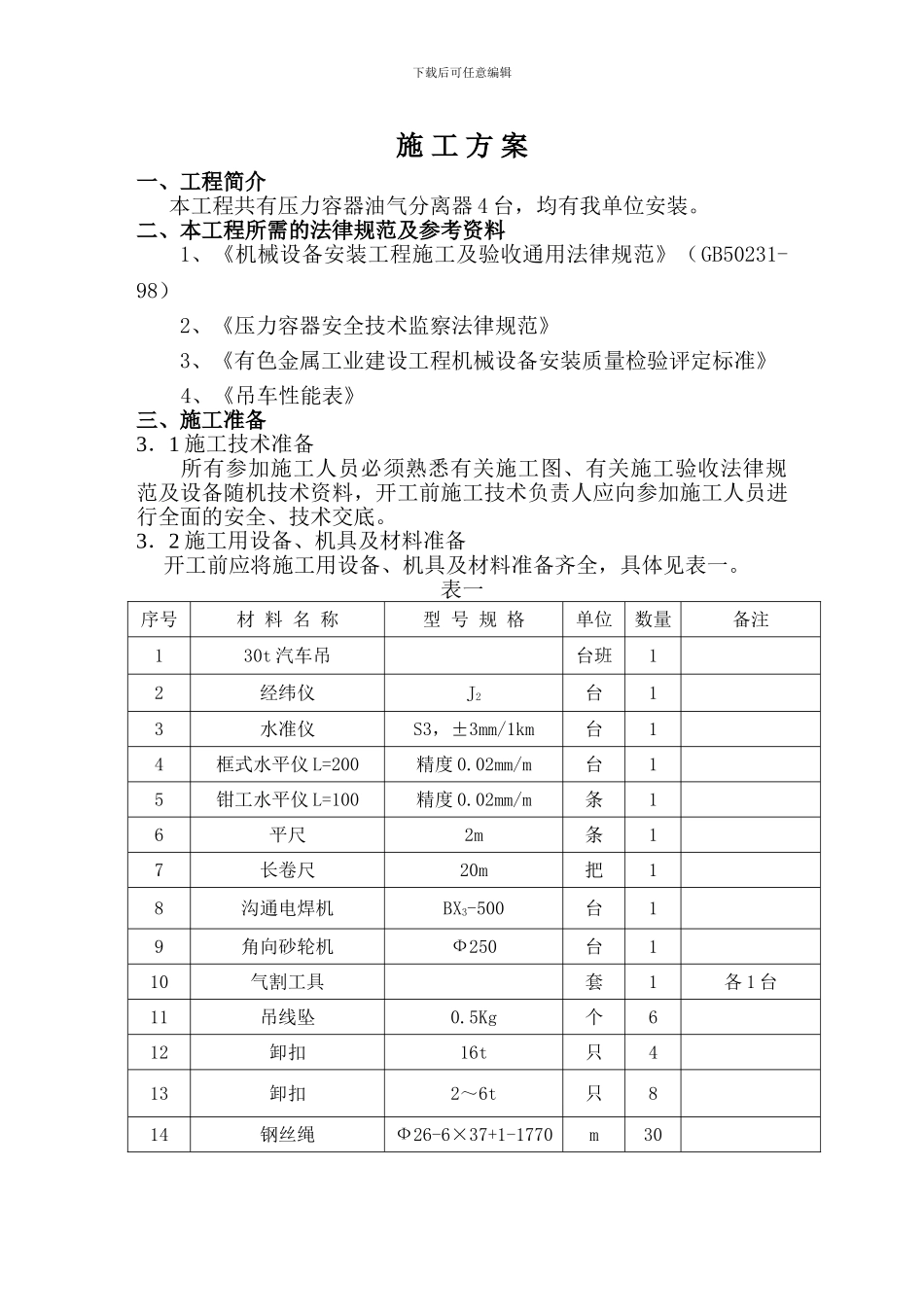

下载后可任意编辑施 工 方 案一、工程简介本工程共有压力容器油气分离器 4 台,均有我单位安装
二、本工程所需的法律规范及参考资料1、《机械设备安装工程施工及验收通用法律规范》(GB50231-98)2、《压力容器安全技术监察法律规范》3、《有色金属工业建设工程机械设备安装质量检验评定标准》4、《吊车性能表》三、施工准备3.1 施工技术准备所有参加施工人员必须熟悉有关施工图、有关施工验收法律规范及设备随机技术资料,开工前施工技术负责人应向参加施工人员进行全面的安全、技术交底
3.2 施工用设备、机具及材料准备 开工前应将施工用设备、机具及材料准备齐全,具体见表一

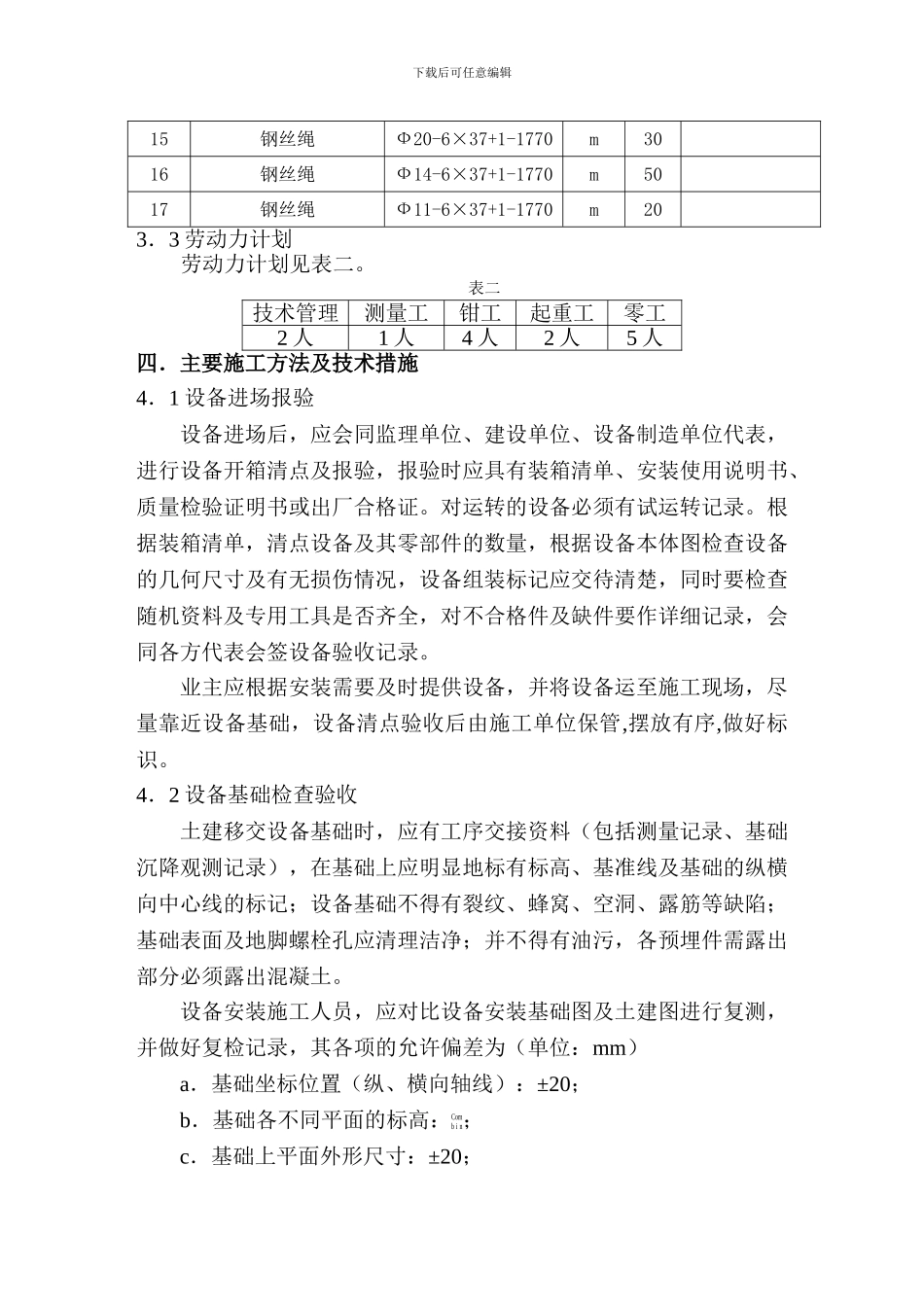

表一序号材 料 名 称型 号 规 格单位数量备注130t 汽车吊台班12经纬仪J2台13水准仪S3,±3mm/1km台14框式水平仪 L=200精度 0
02mm/m台15钳工水平仪 L=100精度 0
02mm/m条16平尺2m条17长卷尺20m把18沟通电焊机BX3-500台19角向砂轮机Ф250台110气割工具套1各 1 台11吊线坠0
5Kg个612卸扣16t只413卸扣2~6t只814钢丝绳Ф26-6×37+1-1770m30下载后可任意编辑15钢丝绳Ф20-6×37+1-1770m3016钢丝绳Ф14-6×37+1-1770m5017钢丝绳Ф11-6×37+1-1770m203.3 劳动力计划劳动力计划见表二
表二技术管理测量工钳工起重工零工2 人1 人4 人2 人5 人四.主要施工方法及技术措施4.1 设备进场报验设备进场后,应会同监理单位、建设单位、设备制造单位代表,进行设备开箱清点及报验,报验时应具有装箱清单、安装使用说明书、质量检验证明书或出厂合格证
对运转的设备必须有试运转记录
根据装箱清单,清点设备及其零部件的数量,根据设备本体图检查设备的几何尺寸及有无损伤情况,设备组装标记应交待清楚,同时
