下载后可任意编辑北京市高碑店再生水厂及再生水利用工程东南四环路再生水管线压力试验方案2014 年 3 月 25 日一、编制依据1、北京市高碑店再生水厂及再生水利用工程东南四环路再生水管线(小武基路~京沪高速公路)施工图;2、《给水排水管道工程施工及验收法律规范》GB50268-47-2024; 3、《给水排水工程埋地钢管管道结构设计规程》GB50141-2024;二、工程概况及压力要求 2
1 工程概况及分段要求本工程为东南四环路再生水管线,输水管线全长 2000m,管线主要- 1 -下载后可任意编辑采纳 DN1800PCCP 管和 DN1800 钢管,钢管分为直顶钢管和顶套管内穿钢管两处,直顶钢管为 DN1800 钢管,管线长度 442 米,共分为二段,分别为 0+000~0+022 段;0+940~1+360 段;套管为 DN3000Ⅲ 级钢筋混凝土排水管,内穿 DN1800 钢管,管道长度 331
39 米,其余位置为明开槽 PCCP 管
本标段管线全长 2000m,现场施工进度情况,对已施工完成段分四段进行打压试验,具体分段如下:K0+032~K0+940(PCCP 管段)908m;K0+940~K1+363
5(钢管段)423
5m;K K1+363
5~K1+699
7(PCCP 管段)336
2m;K1+699
7~K1+998
7(钢管段)299m2
2 压力设计要求工作压力:0
4Mpa试验压力:0
3 试压标准强度试验压力为 0
9Mpa,压力表升至试验压力 0
9MPa,稳压 15min钢管无压力降,PCCP 预制混凝土管压力降不大于 0
03Mpa,降至工作压力后稳压 30min,无渗漏为合格

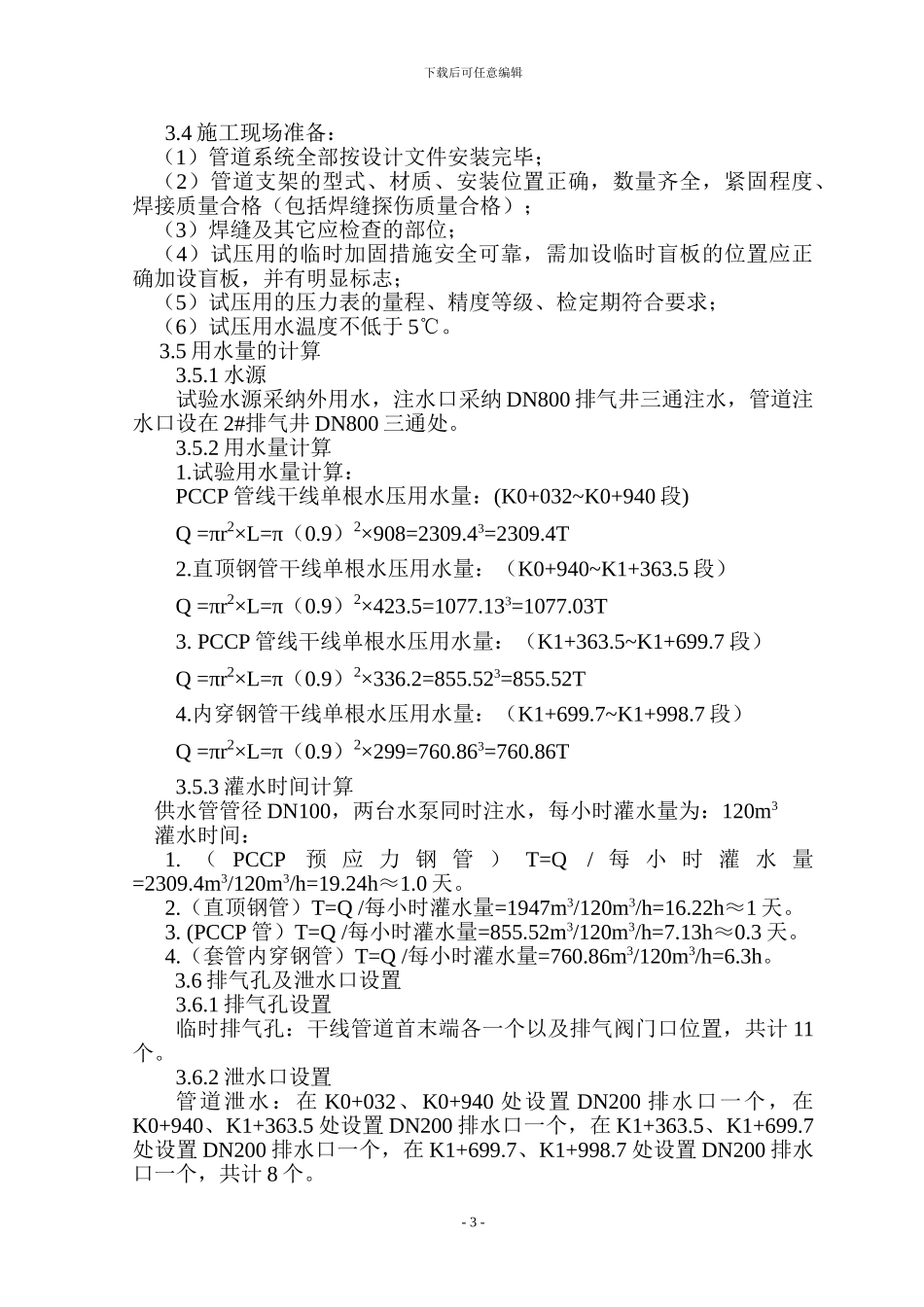

三、试压前准备 3
1 人员组织及职责成立以项目经理为组长,技术总工许凯为副组长的压力试验领导小组
负责打泵、观察压力表、沿线的巡视,随时检查沿线
