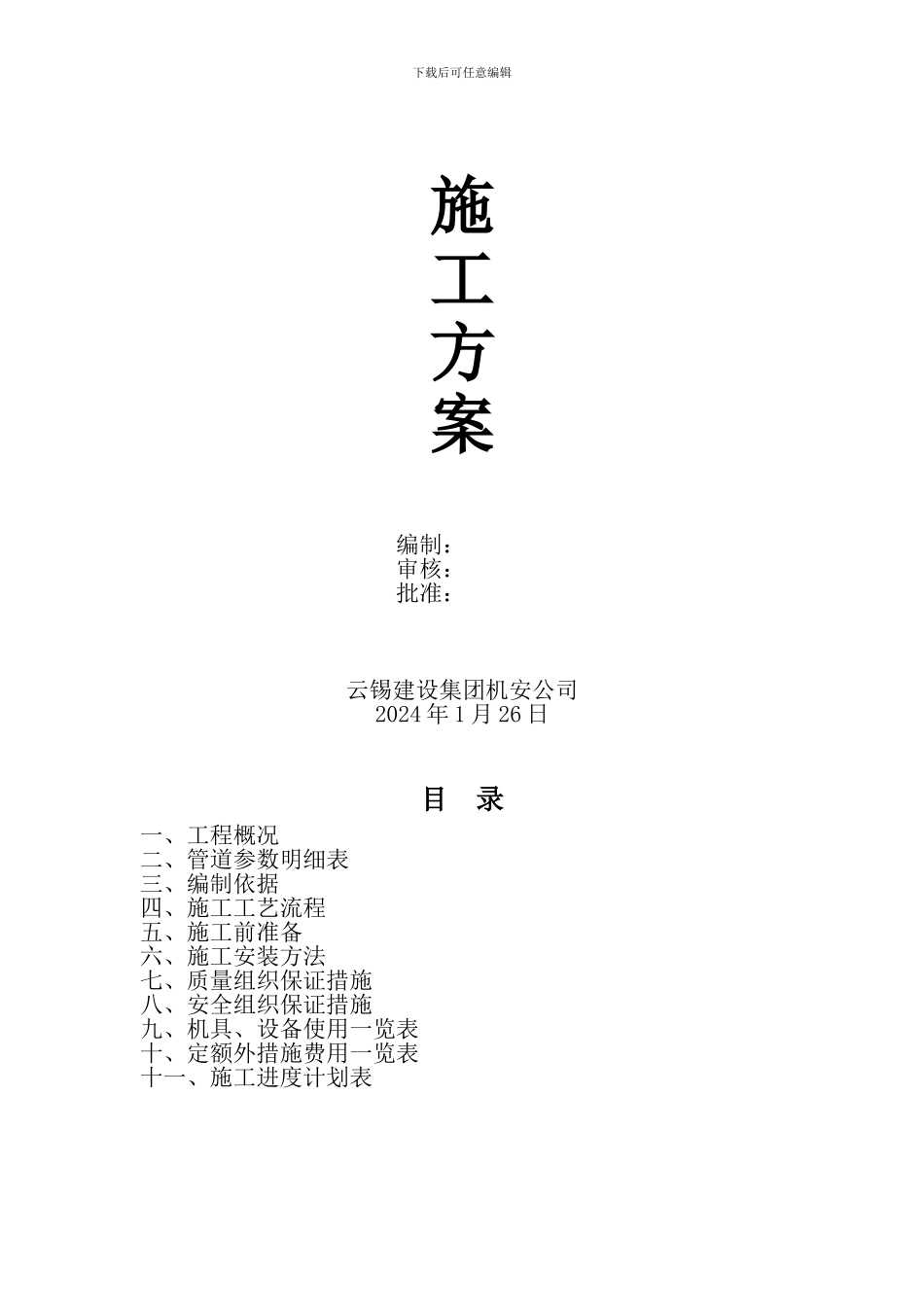

下载后可任意编辑施工方案编制: 审核: 批准: 云锡建设集团机安公司2024 年 1 月 26 日目 录一、工程概况二、管道参数明细表三、编制依据四、施工工艺流程五、施工前准备六、施工安装方法七、质量组织保证措施八、安全组织保证措施九、机具、设备使用一览表十、定额外措施费用一览表十一、施工进度计划表下载后可任意编辑一、工程概况云锡股份有限公司铅冶炼技改工程综合管网架空管道沿厂区主干道管桁架架空敷设,安装高度为 4~6 米,管道输送介质有:生产生活蒸汽、压缩空气、硫酸、污酸、除盐水、冷凝水、锅炉给水、氧气、柴油、粉煤、鼓风空气、煤气、烟气等,管道总重约 300T,其中大部分管道为压力管道

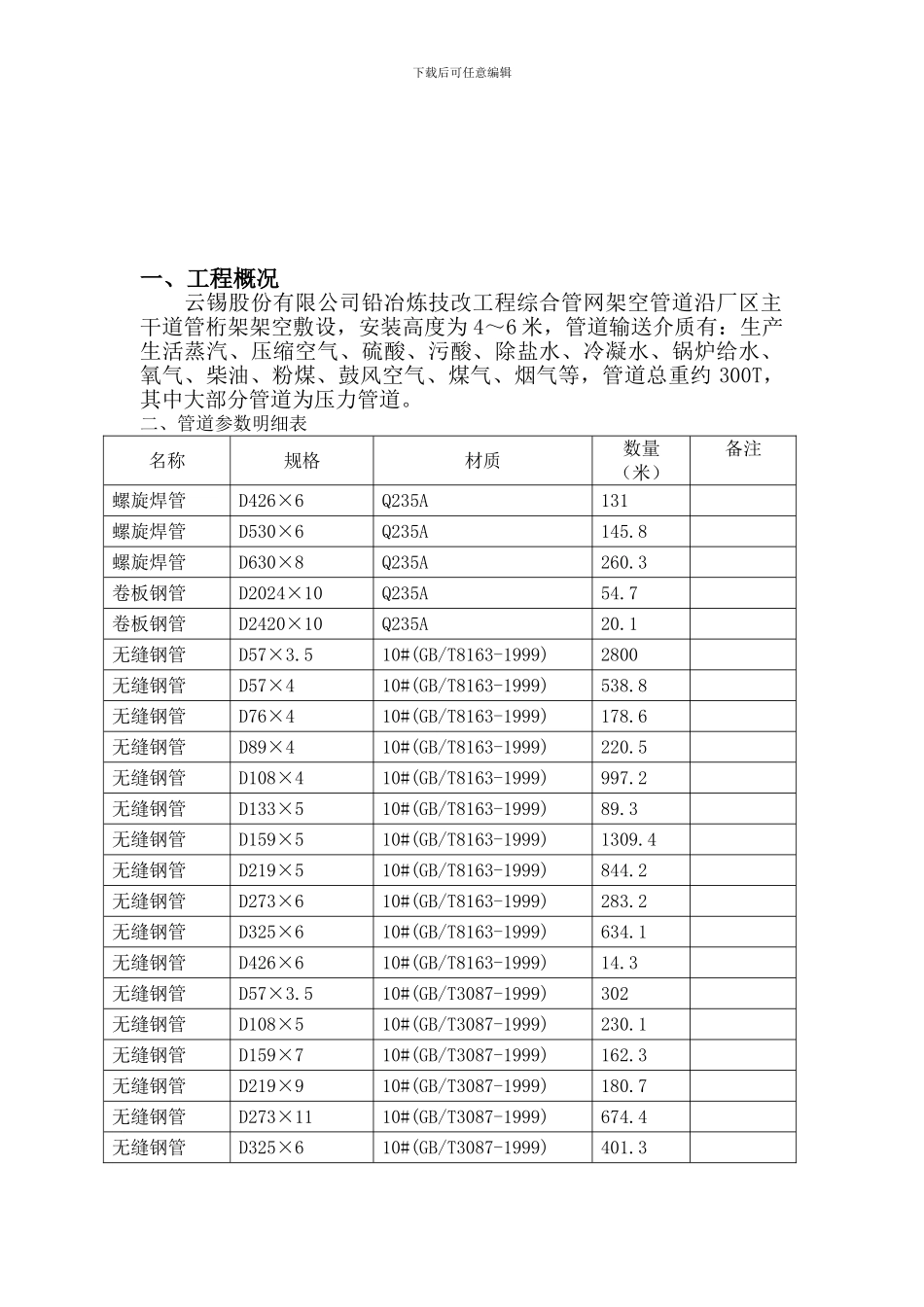

二、管道参数明细表名称规格材质数量(米)备注螺旋焊管D426×6Q235A131螺旋焊管D530×6Q235A145
8螺旋焊管D630×8Q235A260
3卷板钢管D2024×10Q235A54
7卷板钢管D2420×10Q235A20
1无缝钢管D57×3
510#(GB/T8163-1999)2800无缝钢管D57×410#(GB/T8163-1999)538
8无缝钢管D76×410#(GB/T8163-1999)178
6无缝钢管D89×410#(GB/T8163-1999)220
5无缝钢管D108×410#(GB/T8163-1999)997
2无缝钢管D133×510#(GB/T8163-1999)89
3无缝钢管D159×510#(GB/T8163-1999)1309
4无缝钢管D219×510#(GB/T8163-1999)844
2无缝钢管D273×610#(GB/T8163-1999)283
2无缝钢管D325×610#(GB/T8163-1999)634
1无缝钢管D426×610#(GB/T8163-1999)14
3无缝钢管D57×3

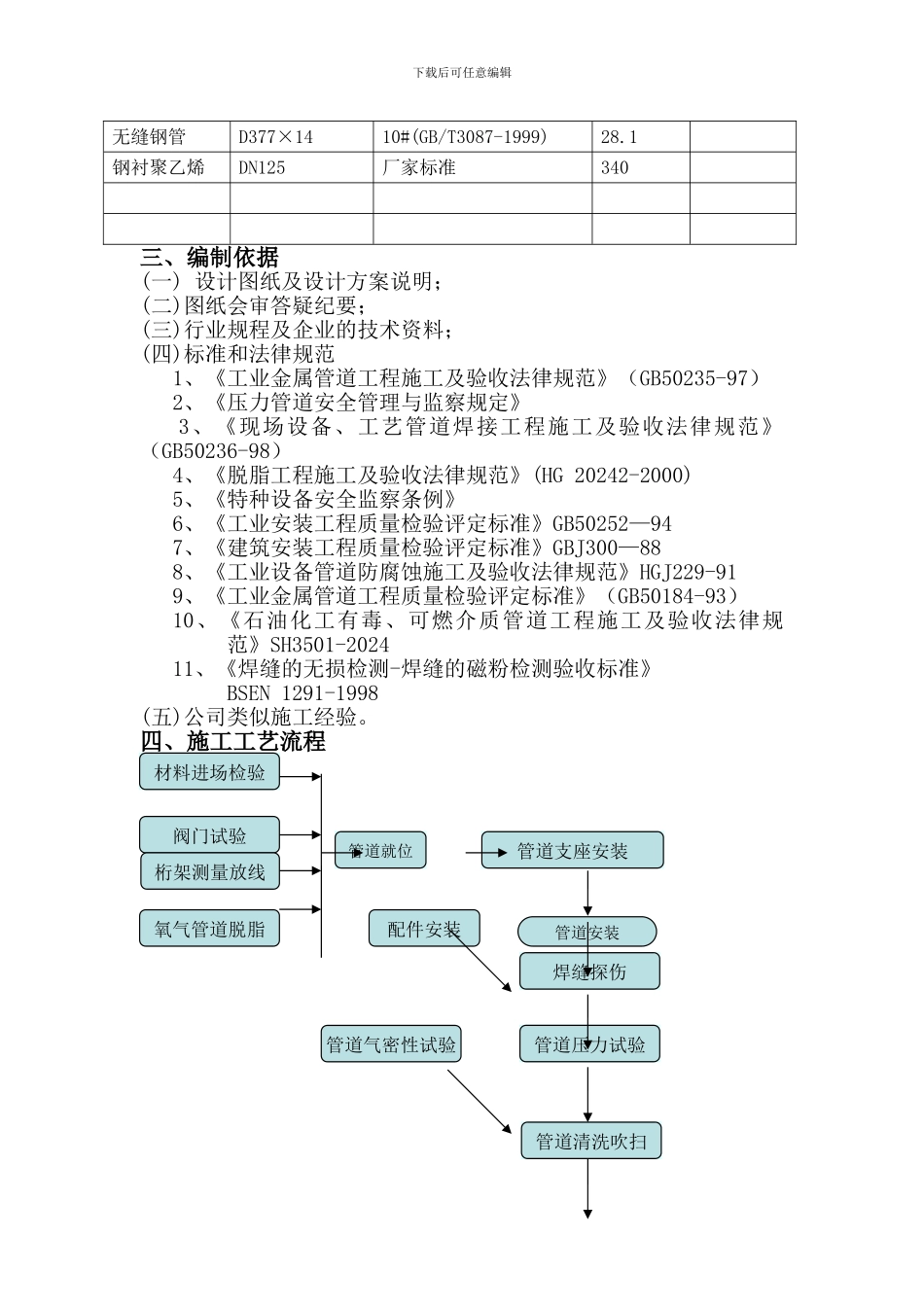

510#(GB/T308
