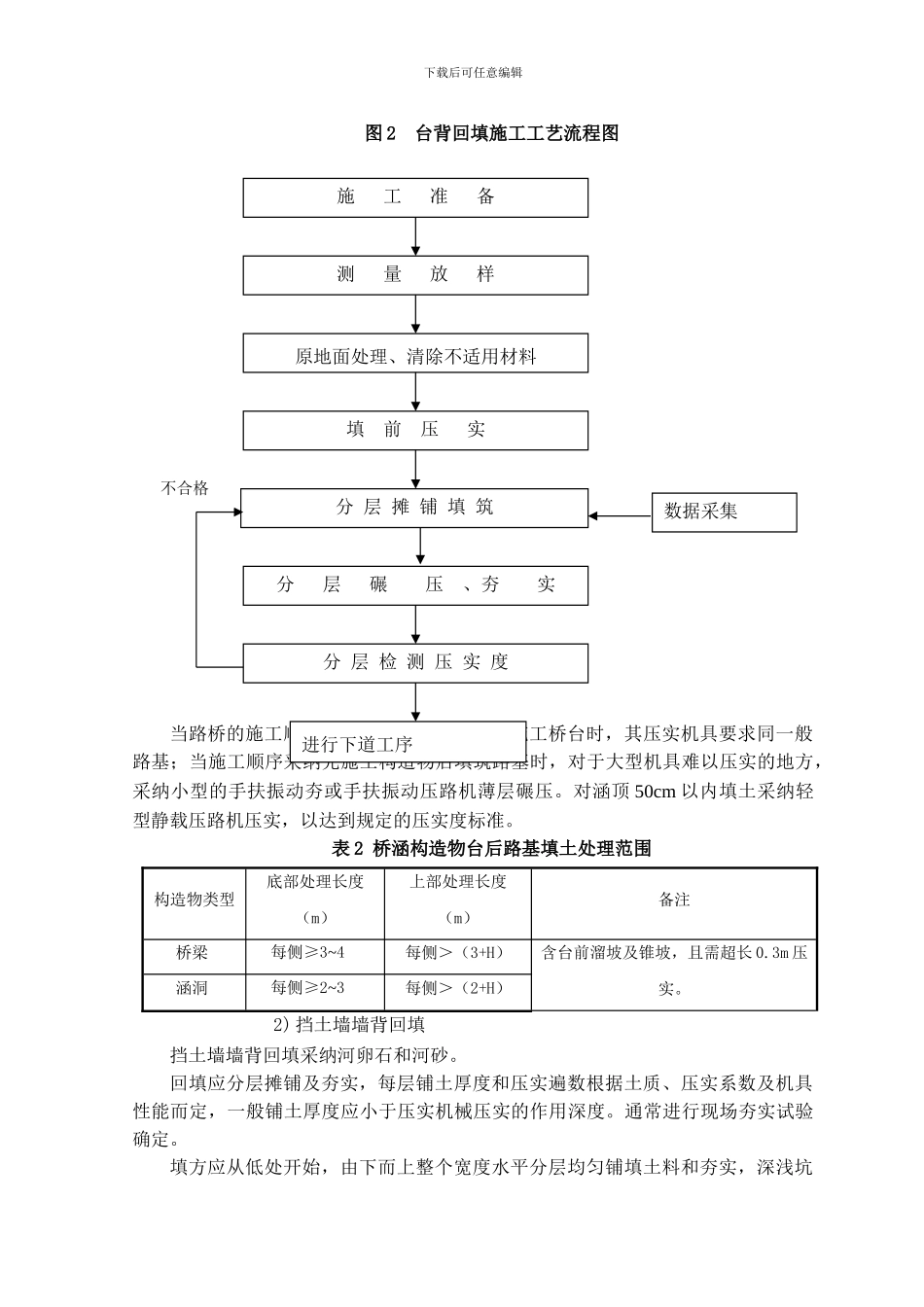

下载后可任意编辑台背回填方案一、台背回填施工准备1、技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案以及施工进度计划。组织施工队人员学习施工法律规范及有关安全、技术、质量要求及操作规程。2、管理机构根据总监办下发的文件,为确保结构物台背回填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。项目部建立以项目经理顾金权为组长,项目总工祁鹏为副组长的质量管理机构。各部室积极配合,确保施工的质量。3、设备投入用于台背回填的机械,主要有:(1)CT2.8 标准型小型夯实机两台;(2)DYL-2.0 轻型静载压路机一台;(3)ZL50C 装载机一台;(4)大地 230 推土机一台;(5)ZY18 压路机一台;(6)8t 自喷式洒水车一台;(7)15t 自卸车 5 台。4、材料准备用于台背回填材料采纳水稳性良好的材料。本合同段准备采纳锦江中抽取的透水性材料(河卵石和河砂)作为我标段药湖 1#特大桥 0 号台、K26+367.4 明盖板涵及 K29+734.6 圆管涵台背回填的材料。5、回填前准备根据总监办下发的文件,台背回填前须严格做好以下准备工作:(1)涵身、台身及墙身强度必须达到设计要求的 75%以上且盖板安装后,方可进行填土;下载后可任意编辑(2)回填前,严格检查基底,对基底部分的施工垃圾、积水以及腐植土等杂物应彻底清理,并做好填前整平,压(夯)实后方可填筑;(3)测量工程师测出基底顶面处及结构物顶面高程,根据回填料的分层厚度,测算出没处结构物的回填层数,每层回填厚度须在结构物上做出醒目标记,以利控制填筑厚度,每填筑一层需要对应留下施工照片,做好台账;(4)仔细熟悉相关设计图纸要求及相关施工技术法律规范规定。二、施工方案1、施工工艺流程施工工艺流程图见图 2。2、施工方案(1)测量放样盖板涵或桥台完成后,当盖板涵台身砼达到设计强度的 75%以上并且上部盖板安装后放可进行台背回填。对于桥台则应在桥台砼强度达到设计强度后方可进行台背回填。回填前先应将基底的杂物、不适用材料等进行清理,然后测量组用全站仪放出路基中线及边坡线,并测出基底距路床顶面高差。(2)开挖事项 1) 桥涵台背回填为减少路基在构造物两侧产生不均匀沉降,减轻桥头跳车现象,提高车辆行驶的舒适性,桥梁及涵洞台背设置过渡段,过渡段长度根据桥头填土高度与桥台形式确定,该范围采纳河卵石和河砂等透水性填料填筑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

台背回填施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
