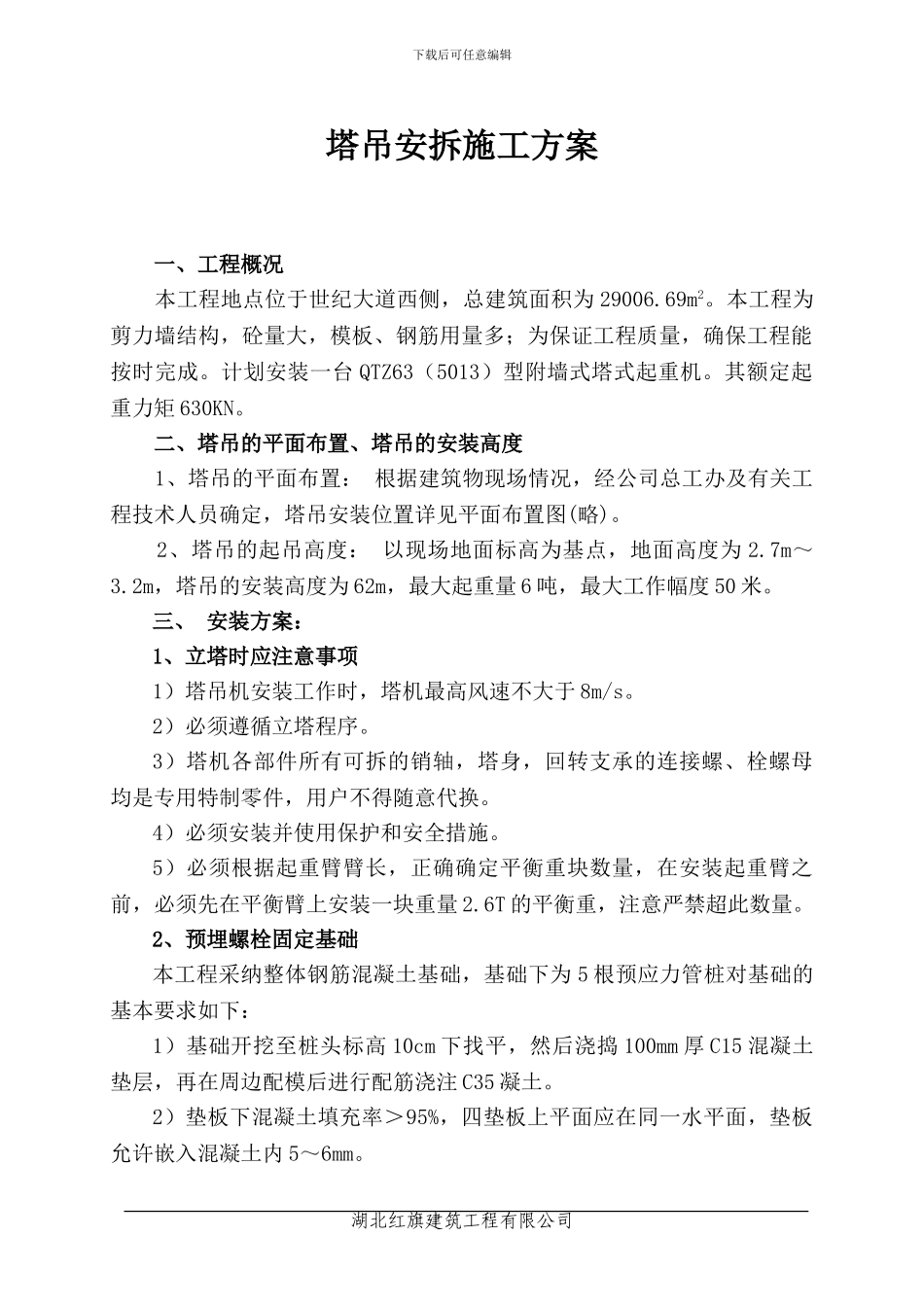

下载后可任意编辑塔吊安拆施工方案 一、工程概况本工程地点位于世纪大道西侧,总建筑面积为 29006
本工程为剪力墙结构,砼量大,模板、钢筋用量多;为保证工程质量,确保工程能按时完成
计划安装一台 QTZ63(5013)型附墙式塔式起重机
其额定起重力矩 630KN
二、塔吊的平面布置、塔吊的安装高度 1、塔吊的平面布置: 根据建筑物现场情况,经公司总工办及有关工程技术人员确定,塔吊安装位置详见平面布置图(略)
2、塔吊的起吊高度: 以现场地面标高为基点,地面高度为 2
2m,塔吊的安装高度为 62m,最大起重量 6 吨,最大工作幅度 50 米
三、 安装方案:1、立塔时应注意事项1)塔吊机安装工作时,塔机最高风速不大于 8m/s
2)必须遵循立塔程序
3)塔机各部件所有可拆的销轴,塔身,回转支承的连接螺、栓螺母均是专用特制零件,用户不得随意代换
4)必须安装并使用保护和安全措施
5)必须根据起重臂臂长,正确确定平衡重块数量,在安装起重臂之前,必须先在平衡臂上安装一块重量 2
6T 的平衡重,注意严禁超此数量
2、预埋螺栓固定基础本工程采纳整体钢筋混凝土基础,基础下为 5 根预应力管桩对基础的基本要求如下:1)基础开挖至桩头标高 10cm 下找平,然后浇捣 100mm 厚 C15 混凝土垫层,再在周边配模后进行配筋浇注 C35 凝土
2)垫板下混凝土填充率>95%,四垫板上平面应在同一水平面,垫板允许嵌入混凝土内 5~6mm
湖北红旗建筑工程有限公司下载后可任意编辑3)四组地脚螺栓相对位置必须准备,组装后必须保证地脚螺栓孔的对角线误差不大于 2mm,确保固定基节的安装
4)允许在固定基节与垫板之间加垫片,垫片面积必须大于垫板面积的 90%,且每个支脚下面最多只能加两块垫片,确保固定基节的安装后的水平度小于 1/750,其中心线与水平垂直度误差为 1
