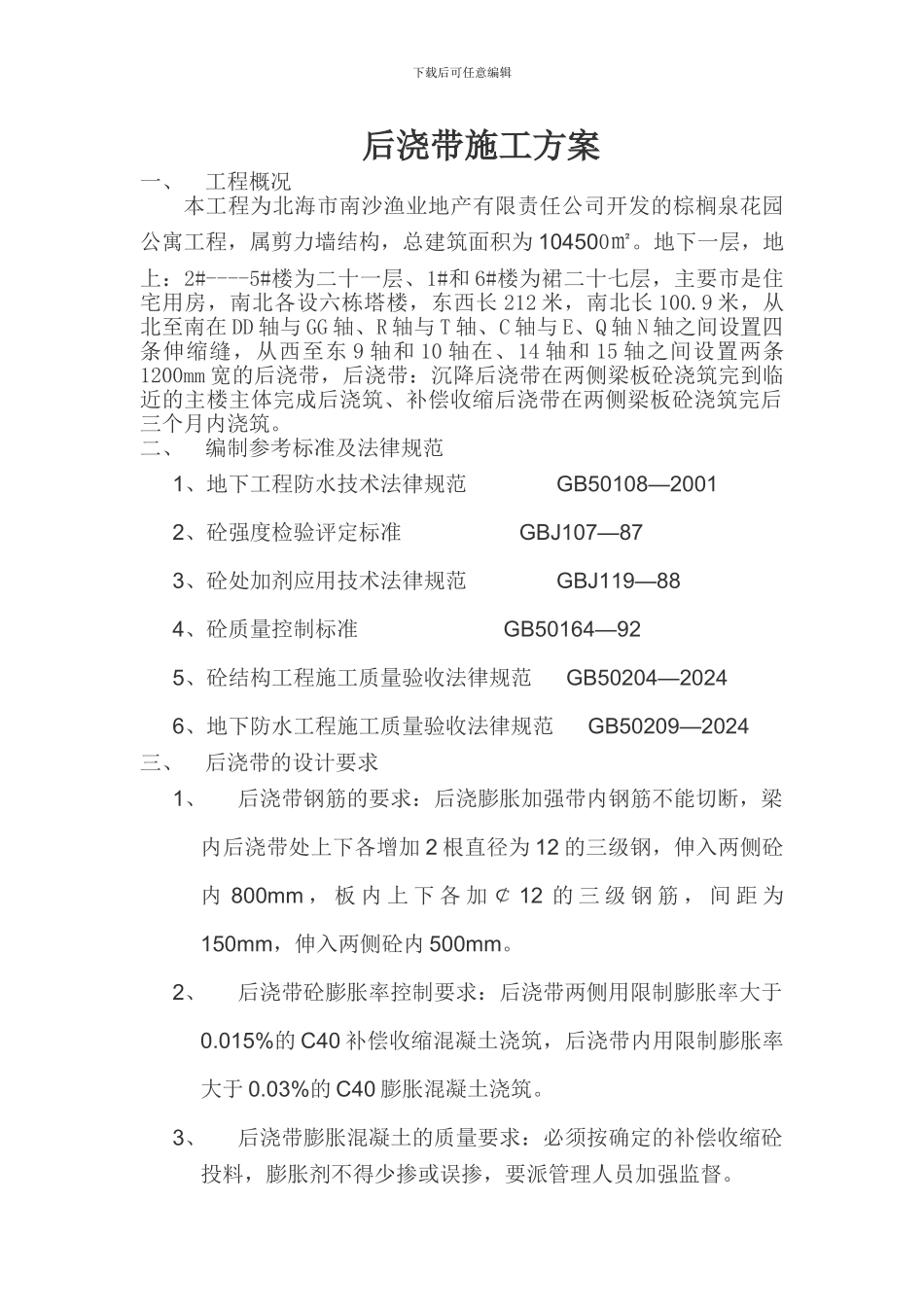

下载后可任意编辑后浇带施工方案一、工程概况本工程为北海市南沙渔业地产有限责任公司开发的棕榈泉花园公寓工程,属剪力墙结构,总建筑面积为 104500㎡
地下一层,地上:2#----5#楼为二十一层、1#和 6#楼为裙二十七层,主要市是住宅用房,南北各设六栋塔楼,东西长 212 米,南北长 100
9 米,从北至南在 DD 轴与 GG 轴、R 轴与 T 轴、C 轴与 E、Q 轴 N 轴之间设置四条伸缩缝,从西至东 9 轴和 10 轴在、14 轴和 15 轴之间设置两条1200mm 宽的后浇带,后浇带:沉降后浇带在两侧梁板砼浇筑完到临近的主楼主体完成后浇筑、补偿收缩后浇带在两侧梁板砼浇筑完后三个月内浇筑
二、编制参考标准及法律规范1、地下工程防水技术法律规范 GB50108—20012、砼强度检验评定标准 GBJ107—873、砼处加剂应用技术法律规范 GBJ119—884、砼质量控制标准 GB50164—925、砼结构工程施工质量验收法律规范 GB50204—20246、地下防水工程施工质量验收法律规范 GB50209—2024三、后浇带的设计要求1、后浇带钢筋的要求:后浇膨胀加强带内钢筋不能切断,梁内后浇带处上下各增加 2 根直径为 12 的三级钢,伸入两侧砼内 800mm , 板 内 上 下 各 加 ¢ 12 的 三 级 钢 筋 , 间 距 为150mm,伸入两侧砼内 500mm
2、后浇带砼膨胀率控制要求:后浇带两侧用限制膨胀率大于0
015%的 C40 补偿收缩混凝土浇筑,后浇带内用限制膨胀率大于 0
03%的 C40 膨胀混凝土浇筑
3、后浇带膨胀混凝土的质量要求:必须按确定的补偿收缩砼投料,膨胀剂不得少掺或误掺,要派管理人员加强监督

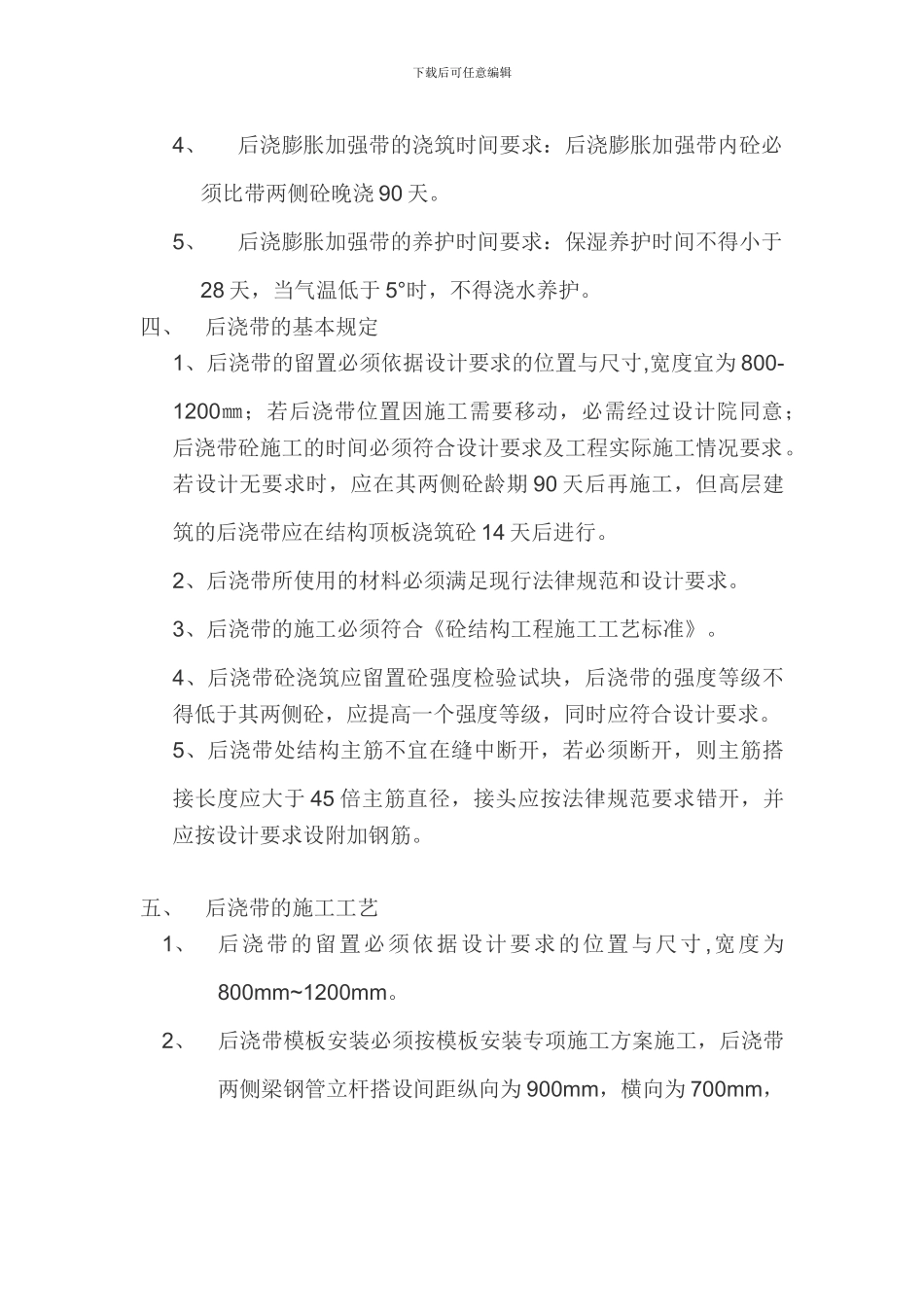

下载后可任意编辑4、后浇膨胀加强带的浇筑时间要求:后浇膨胀加强带内砼必须比带两侧砼晚浇 90 天
5、后浇膨胀加强带的养护时间要求:保
