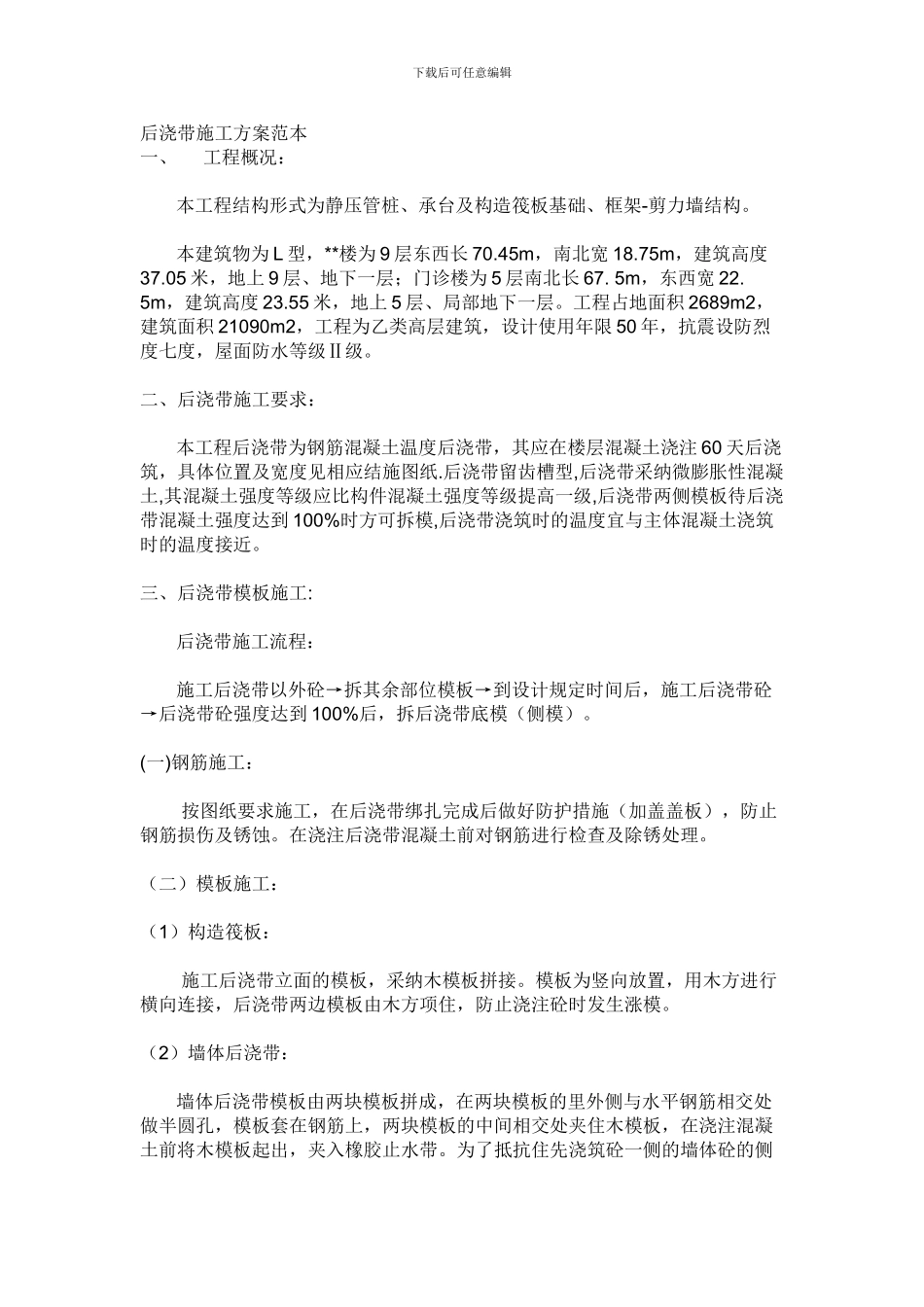

下载后可任意编辑后浇带施工方案范本一、 工程概况: 本工程结构形式为静压管桩、承台及构造筏板基础、框架-剪力墙结构
本建筑物为 L 型,**楼为 9 层东西长 70
45m,南北宽 18
75m,建筑高度37
05 米,地上 9 层、地下一层;门诊楼为 5 层南北长 67
5m,东西宽 22
5m,建筑高度 23
55 米,地上 5 层、局部地下一层
工程占地面积 2689m2,建筑面积 21090m2,工程为乙类高层建筑,设计使用年限 50 年,抗震设防烈度七度,屋面防水等级Ⅱ级
二、后浇带施工要求: 本工程后浇带为钢筋混凝土温度后浇带,其应在楼层混凝土浇注 60 天后浇筑,具体位置及宽度见相应结施图纸
后浇带留齿槽型,后浇带采纳微膨胀性混凝土,其混凝土强度等级应比构件混凝土强度等级提高一级,后浇带两侧模板待后浇带混凝土强度达到 100%时方可拆模,后浇带浇筑时的温度宜与主体混凝土浇筑时的温度接近
三、后浇带模板施工: 后浇带施工流程: 施工后浇带以外砼→拆其余部位模板→到设计规定时间后,施工后浇带砼→后浇带砼强度达到 100%后,拆后浇带底模(侧模)
(一)钢筋施工: 按图纸要求施工,在后浇带绑扎完成后做好防护措施(加盖盖板),防止钢筋损伤及锈蚀
在浇注后浇带混凝土前对钢筋进行检查及除锈处理
(二)模板施工:(1)构造筏板: 施工后浇带立面的模板,采纳木模板拼接
模板为竖向放置,用木方进行横向连接,后浇带两边模板由木方项住,防止浇注砼时发生涨模
(2)墙体后浇带: 墙体后浇带模板由两块模板拼成,在两块模板的里外侧与水平钢筋相交处做半圆孔,模板套在钢筋上,两块模板的中间相交处夹住木模板,在浇注混凝土前将木模板起出,夹入橡胶止水带

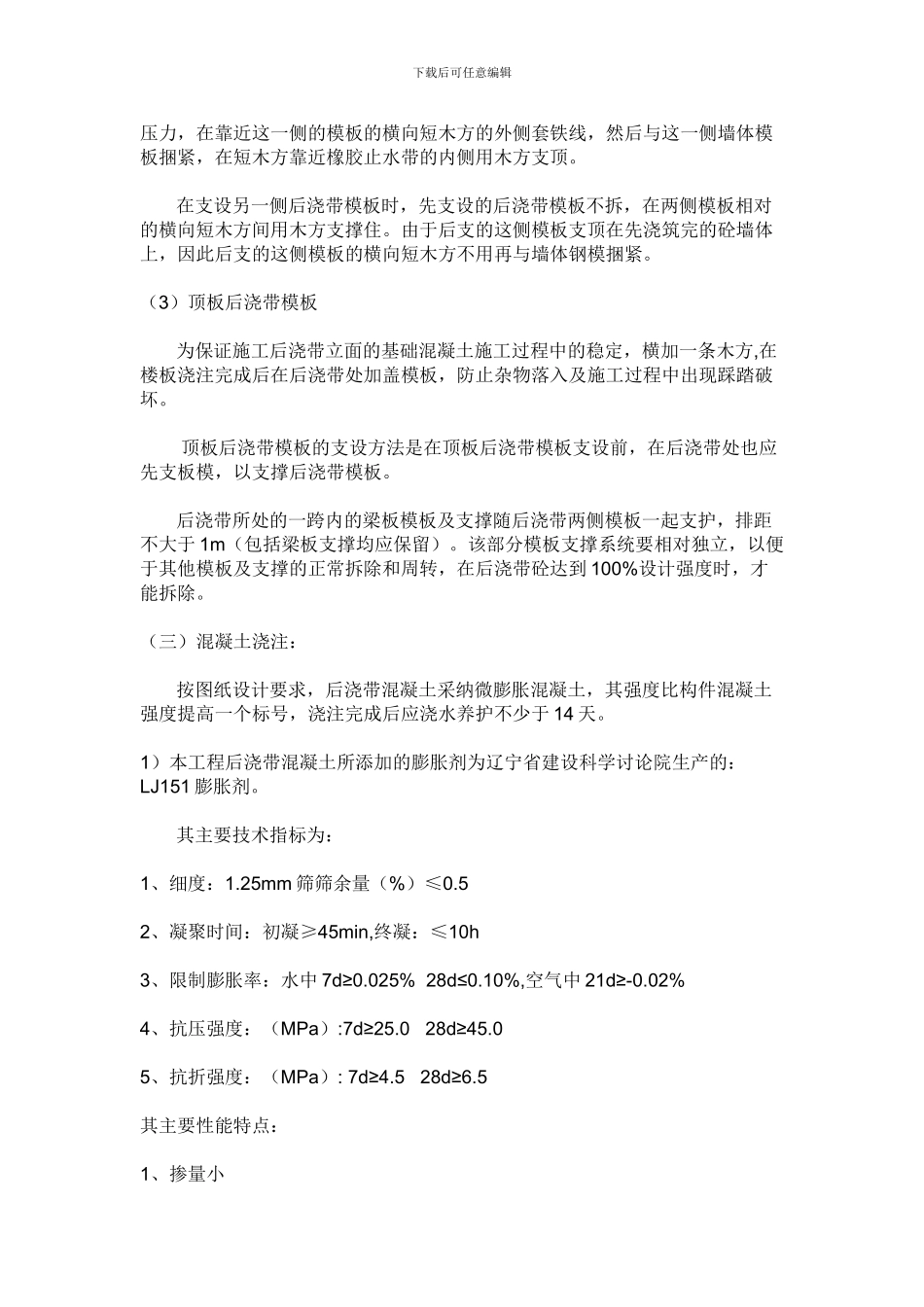

为了抵抗住先浇筑砼一侧的墙体砼的侧下载后可任意编辑压力,在靠近这一侧的模板的横向短木方的外侧套铁线,然后与这一侧墙体模板捆紧,在短木方靠近
