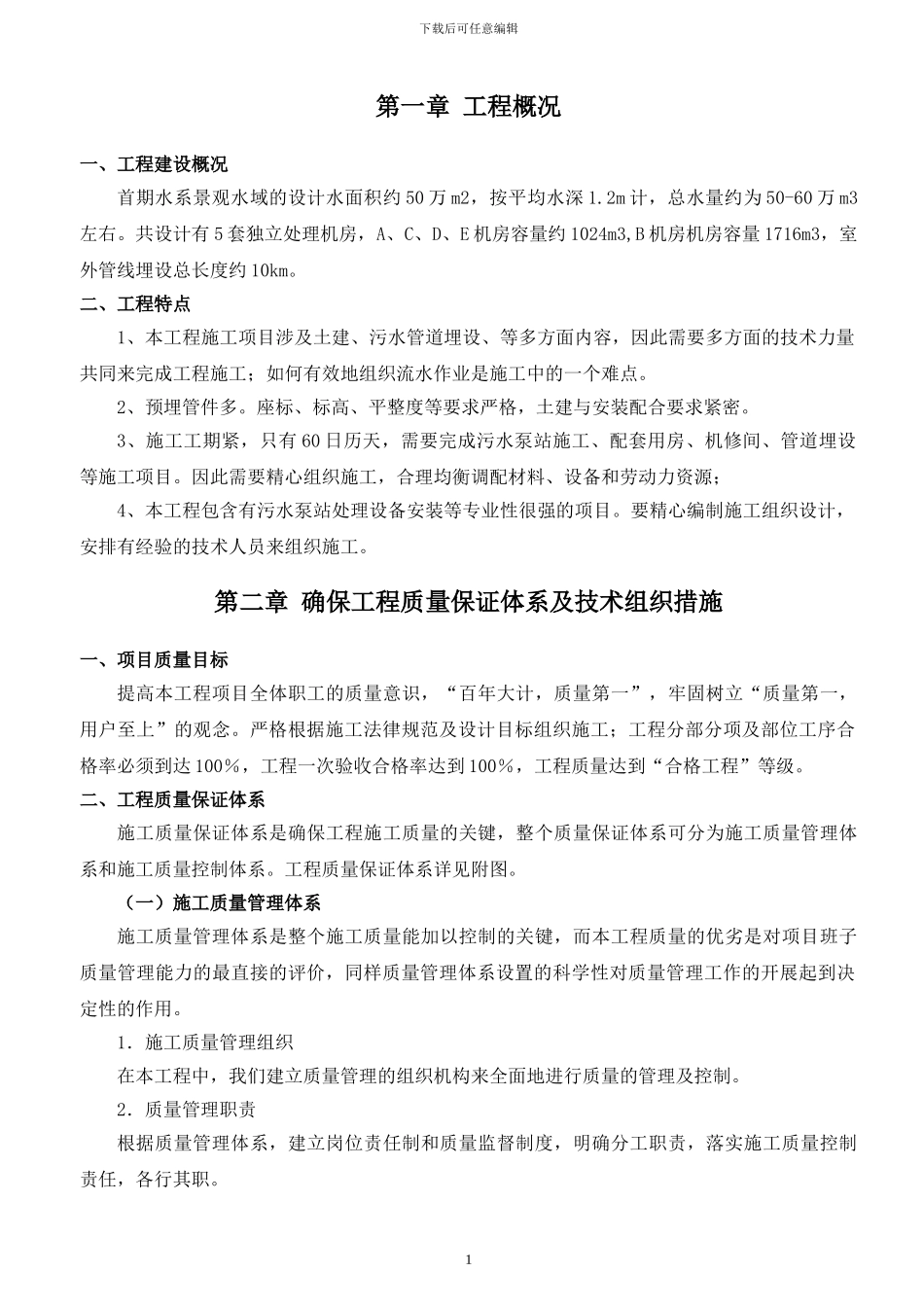

下载后可任意编辑第一章 工程概况一、工程建设概况首期水系景观水域的设计水面积约 50 万 m2,按平均水深 1
2m 计,总水量约为 50-60 万 m3左右
共设计有 5 套独立处理机房,A、C、D、E 机房容量约 1024m3,B 机房机房容量 1716m3,室外管线埋设总长度约 10km
二、工程特点1、本工程施工项目涉及土建、污水管道埋设、等多方面内容,因此需要多方面的技术力量共同来完成工程施工;如何有效地组织流水作业是施工中的一个难点
2、预埋管件多
座标、标高、平整度等要求严格,土建与安装配合要求紧密
3、施工工期紧,只有 60 日历天,需要完成污水泵站施工、配套用房、机修间、管道埋设等施工项目
因此需要精心组织施工,合理均衡调配材料、设备和劳动力资源;4、本工程包含有污水泵站处理设备安装等专业性很强的项目
要精心编制施工组织设计,安排有经验的技术人员来组织施工
第二章 确保工程质量保证体系及技术组织措施一、项目质量目标提高本工程项目全体职工的质量意识,“百年大计,质量第一”,牢固树立“质量第一,用户至上”的观念
严格根据施工法律规范及设计目标组织施工;工程分部分项及部位工序合格率必须到达 100%,工程一次验收合格率达到 100%,工程质量达到“合格工程”等级

二、工程质量保证体系施工质量保证体系是确保工程施工质量的关键,整个质量保证体系可分为施工质量管理体系和施工质量控制体系
工程质量保证体系详见附图
(一)施工质量管理体系施工质量管理体系是整个施工质量能加以控制的关键,而本工程质量的优劣是对项目班子质量管理能力的最直接的评价,同样质量管理体系设置的科学性对质量管理工作的开展起到决定性的作用
1.施工质量管理组织在本工程中,我们建立质量管理的组织机构来全面地进行质量的管理及控制

2.质量管理职责根据质量管理体系,建立岗位责任制和质量监督制度,明确分工职责,落
