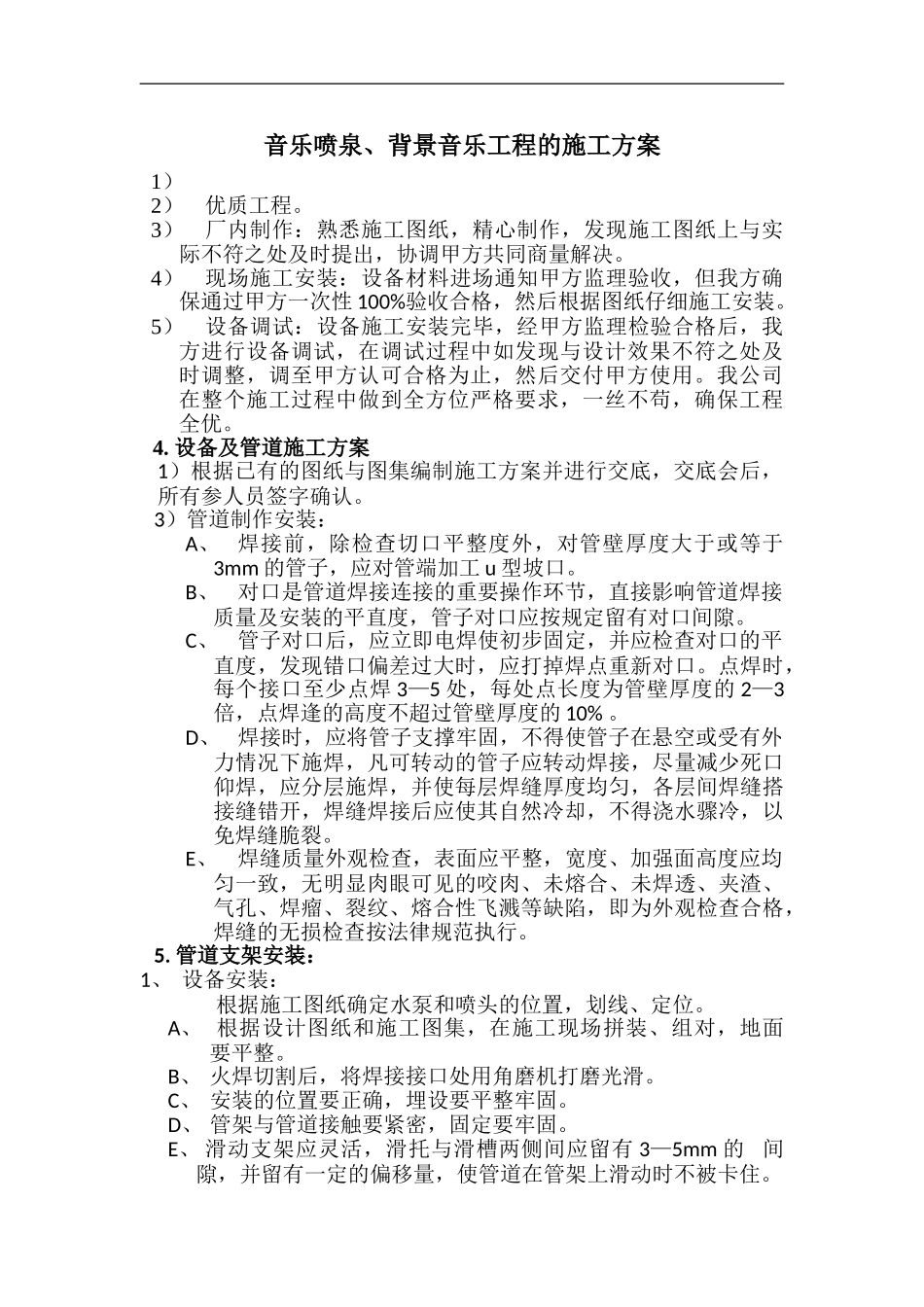

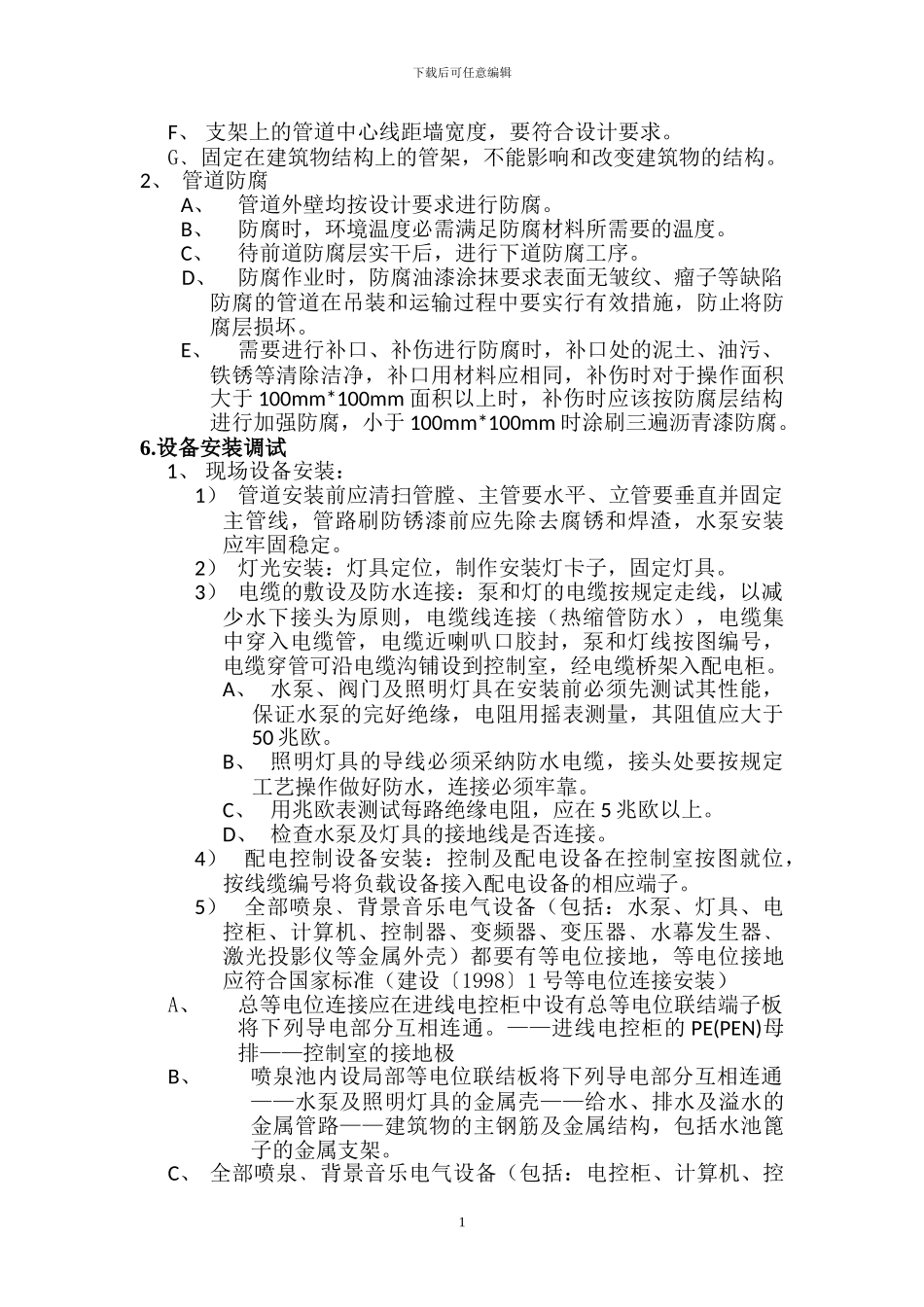

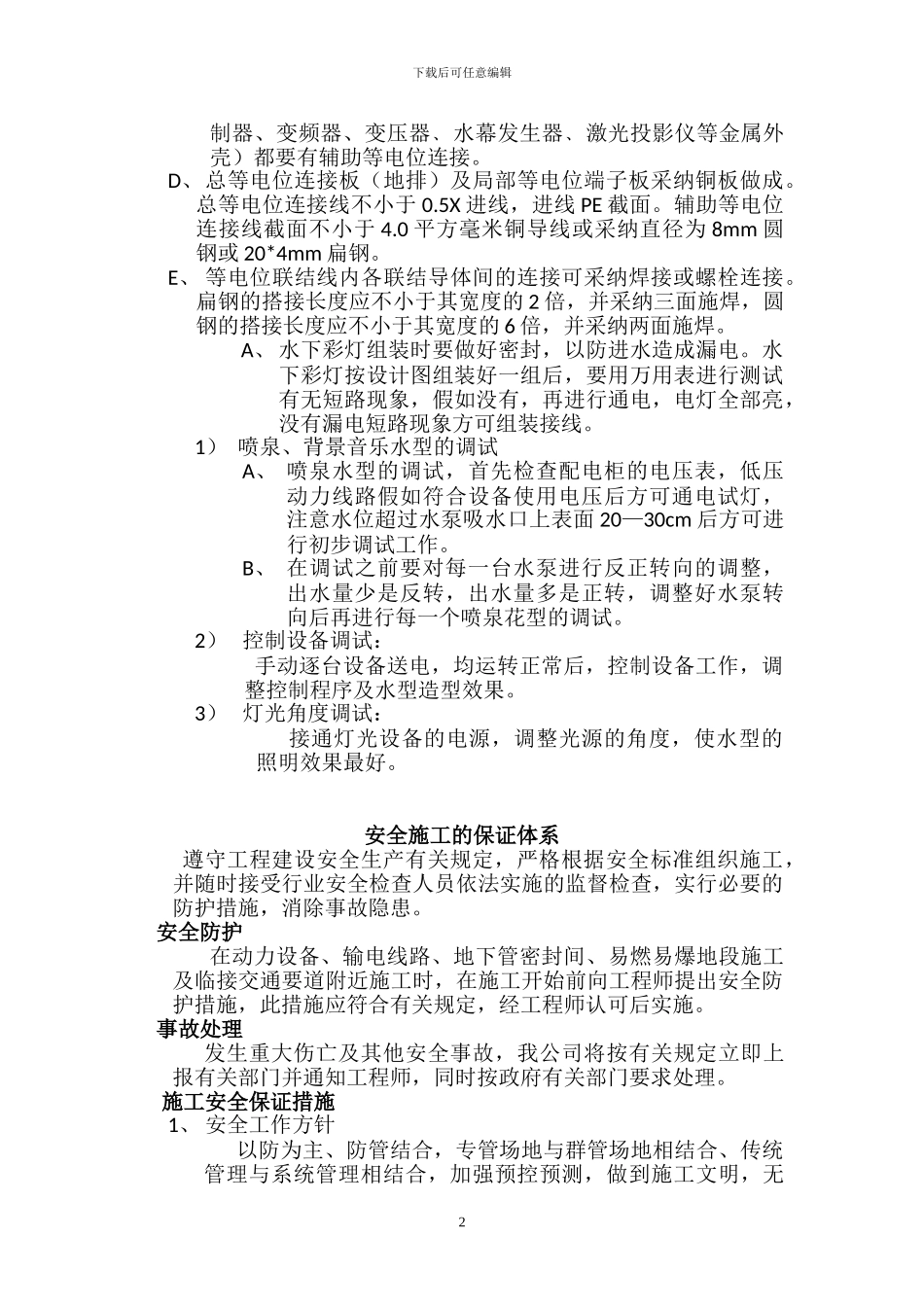

音乐喷泉、背景音乐工程的施工方案1)2)优质工程。3)厂内制作:熟悉施工图纸,精心制作,发现施工图纸上与实际不符之处及时提出,协调甲方共同商量解决。4)现场施工安装:设备材料进场通知甲方监理验收,但我方确保通过甲方一次性 100%验收合格,然后根据图纸仔细施工安装。5)设备调试:设备施工安装完毕,经甲方监理检验合格后,我方进行设备调试,在调试过程中如发现与设计效果不符之处及时调整,调至甲方认可合格为止,然后交付甲方使用。我公司在整个施工过程中做到全方位严格要求,一丝不苟,确保工程全优。4. 设备及管道施工方案1)根据已有的图纸与图集编制施工方案并进行交底,交底会后,所有参人员签字确认。3)管道制作安装:A、焊接前,除检查切口平整度外,对管壁厚度大于或等于3mm 的管子,应对管端加工 u 型坡口。B、对口是管道焊接连接的重要操作环节,直接影响管道焊接质量及安装的平直度,管子对口应按规定留有对口间隙。C、管子对口后,应立即电焊使初步固定,并应检查对口的平直度,发现错口偏差过大时,应打掉焊点重新对口。点焊时,每个接口至少点焊 3—5 处,每处点长度为管壁厚度的 2—3倍,点焊逢的高度不超过管壁厚度的 10% 。D、 焊接时,应将管子支撑牢固,不得使管子在悬空或受有外力情况下施焊,凡可转动的管子应转动焊接,尽量减少死口仰焊,应分层施焊,并使每层焊缝厚度均匀,各层间焊缝搭接缝错开,焊缝焊接后应使其自然冷却,不得浇水骤冷,以免焊缝脆裂。E、焊缝质量外观检查,表面应平整,宽度、加强面高度应均匀一致,无明显肉眼可见的咬肉、未熔合、未焊透、夹渣、气孔、焊瘤、裂纹、熔合性飞溅等缺陷,即为外观检查合格,焊缝的无损检查按法律规范执行。5. 管道支架安装:1、 设备安装:根据施工图纸确定水泵和喷头的位置,划线、定位。A、 根据设计图纸和施工图集,在施工现场拼装、组对,地面 要平整。B、 火焊切割后,将焊接接口处用角磨机打磨光滑。C、 安装的位置要正确,埋设要平整牢固。D、 管架与管道接触要紧密,固定要牢固。E、 滑动支架应灵活,滑托与滑槽两侧间应留有 3—5mm 的 间隙,并留有一定的偏移量,使管道在管架上滑动时不被卡住。下载后可任意编辑F、 支架上的管道中心线距墙宽度,要符合设计要求。G﹑固定在建筑物结构上的管架,不能影响和改变建筑物的结构。2、 管道防腐A、管道外壁均按设计要求进行防腐。B、防腐时,环境温度必需满足防腐材料所需要...
