金鸡湖环境治理工程喷灌系统管道施工方案批准:审核:编制:苏州工业园区市政公用工程建设有限公司1
1 编制依据1
1 采暖与卫生工程施工及验收法律规范(GBJ242-82)1

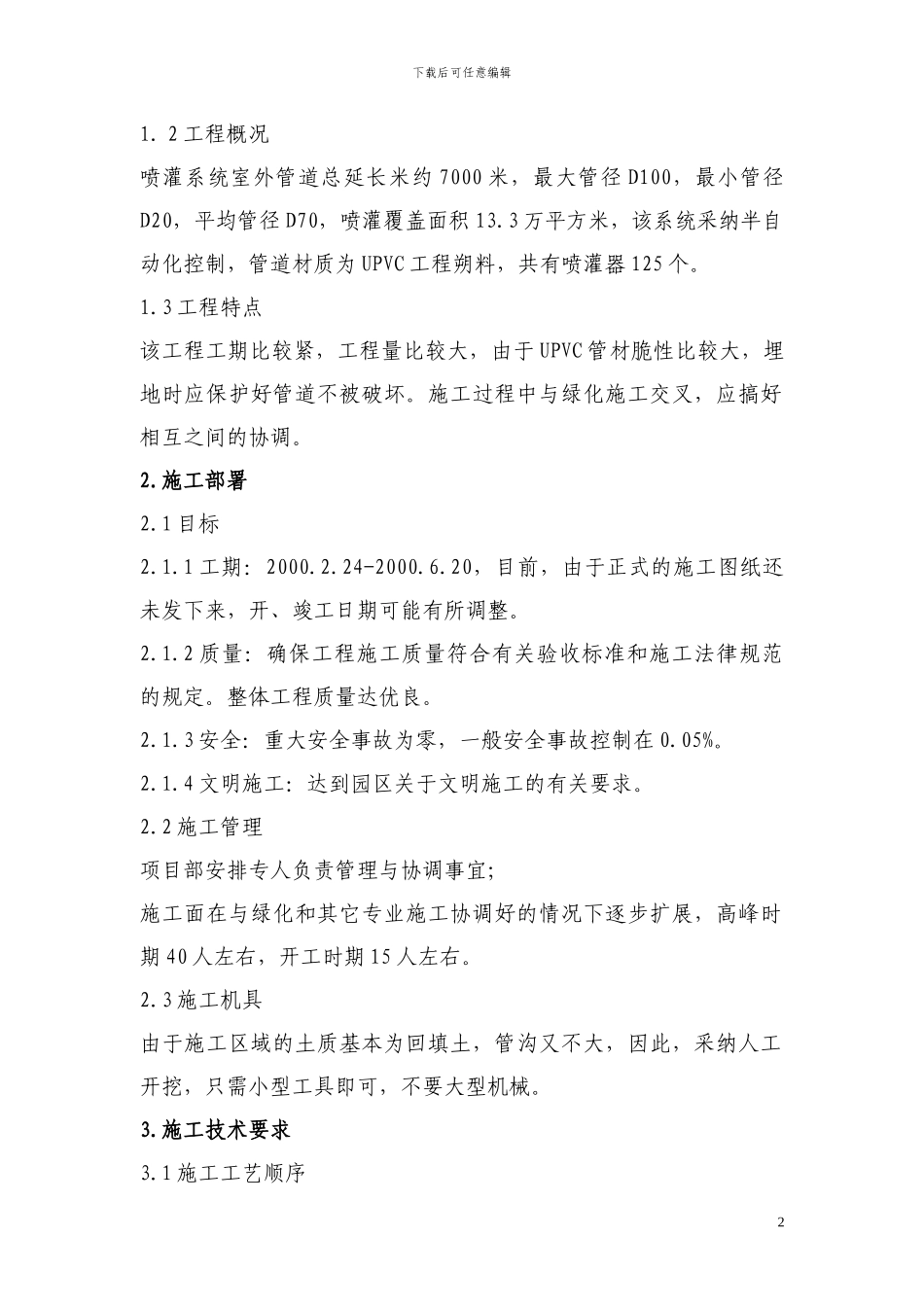

2 业主提供的施工图纸
3 工程施工合同
下载后可任意编辑1
2 工程概况 喷灌系统室外管道总延长米约 7000 米,最大管径 D100,最小管径D20,平均管径 D70,喷灌覆盖面积 13
3 万平方米,该系统采纳半自动化控制,管道材质为 UPVC 工程朔料,共有喷灌器 125 个
3 工程特点该工程工期比较紧,工程量比较大,由于 UPVC 管材脆性比较大,埋地时应保护好管道不被破坏
施工过程中与绿化施工交叉,应搞好相互之间的协调
施工部署 2
1 工期:2000
24-2000
20,目前,由于正式的施工图纸还未发下来,开、竣工日期可能有所调整
2 质量:确保工程施工质量符合有关验收标准和施工法律规范的规定
整体工程质量达优良
3 安全:重大安全事故为零,一般安全事故控制在 0
4 文明施工:达到园区关于文明施工的有关要求
2 施工管理项目部安排专人负责管理与协调事宜;施工面在与绿化和其它专业施工协调好的情况下逐步扩展,高峰时期 40 人左右,开工时期 15 人左右
3 施工机具由于施工区域的土质基本为回填土,管沟又不大,因此,采纳人工开挖,只需小型工具即可,不要大型机械
施工技术要求3
1 施工工艺顺序2下载后可任意编辑施工准备(图纸会审、设计交底、方案编制、材料验收、工机具进场、技术培训) 测量放线 管沟开挖 管沟验收管道安装 分段试压 分段回填 总体试压 现场恢复资料整理 交工验收
2 主要施工技术措施3

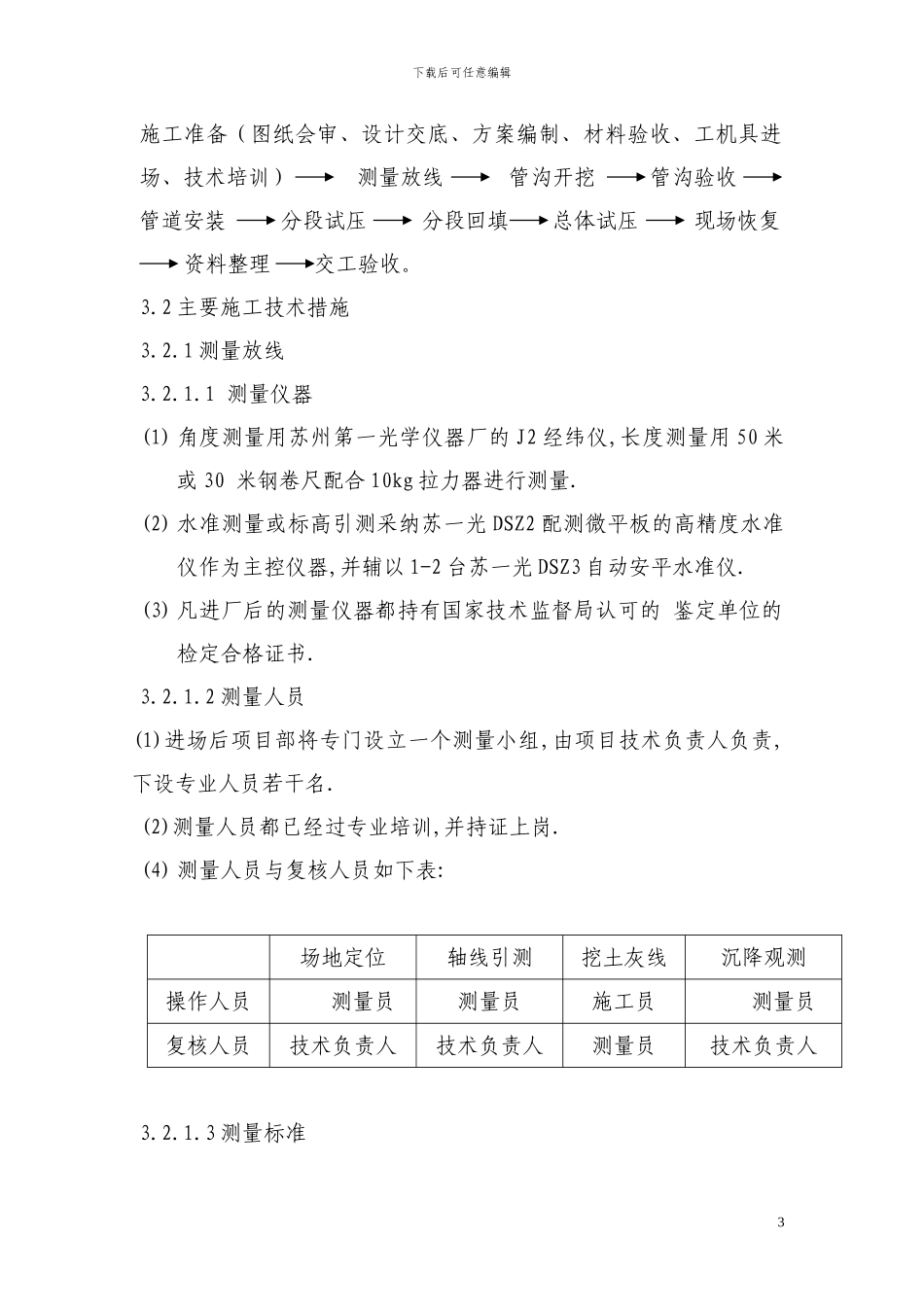

1 测量放线3
1 测量仪器(1) 角度测量用苏州第一光学仪器厂
