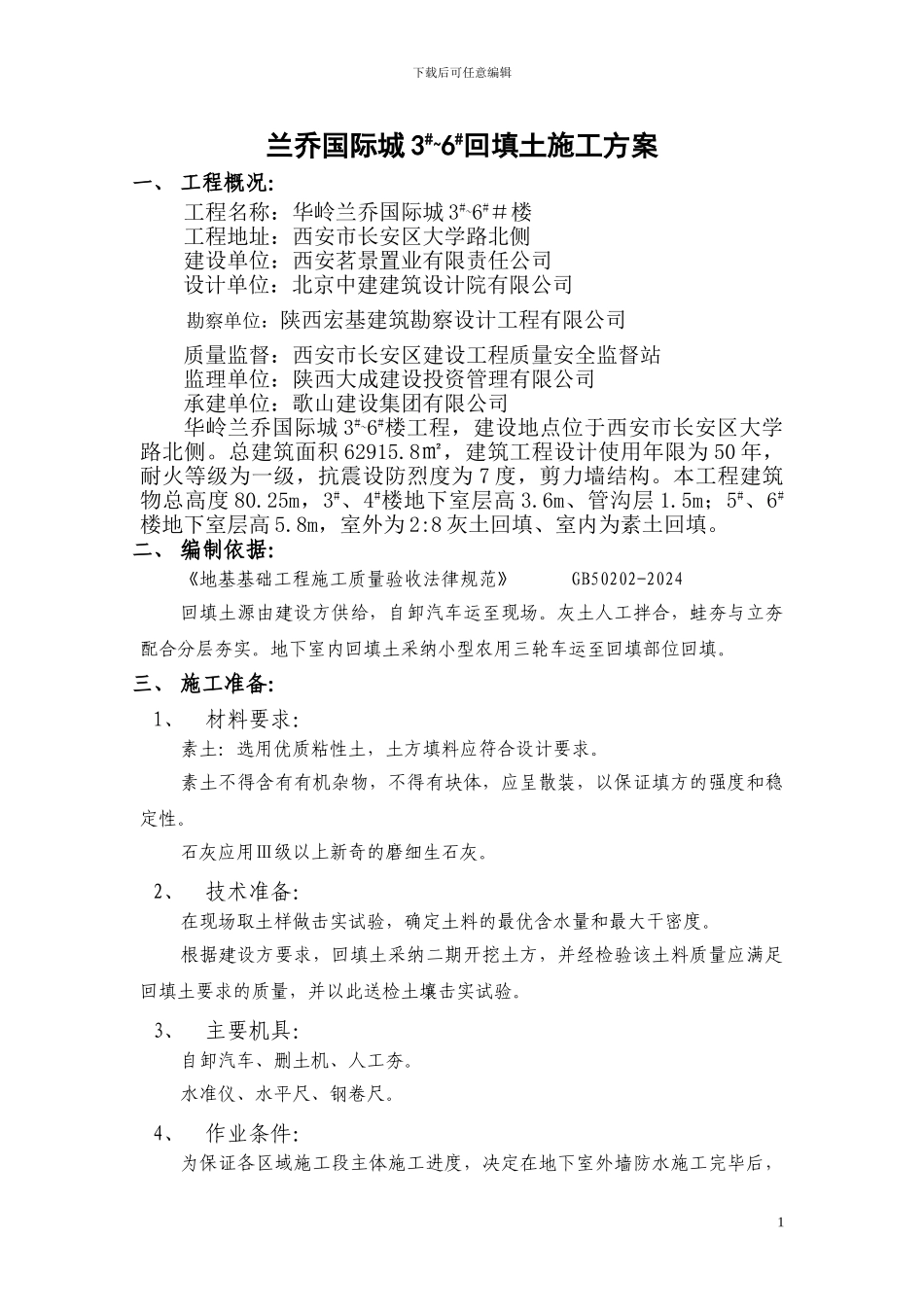

下载后可任意编辑兰乔国际城 3#~6#回填土施工方案一、 工程概况:工程名称:华岭兰乔国际城 3#~6##楼 工程地址:西安市长安区大学路北侧建设单位:西安茗景置业有限责任公司设计单位:北京中建建筑设计院有限公司勘察单位:陕西宏基建筑勘察设计工程有限公司质量监督:西安市长安区建设工程质量安全监督站监理单位:陕西大成建设投资管理有限公司承建单位:歌山建设集团有限公司华岭兰乔国际城 3#~6#楼工程,建设地点位于西安市长安区大学路北侧。总建筑面积 62915.8㎡,建筑工程设计使用年限为 50 年,耐火等级为一级,抗震设防烈度为 7 度,剪力墙结构。本工程建筑物总高度 80.25m,3#、4#楼地下室层高 3.6m、管沟层 1.5m;5#、6#楼地下室层高 5.8m,室外为 2:8 灰土回填、室内为素土回填。二、 编制依据:《地基基础工程施工质量验收法律规范》 GB50202-2024回填土源由建设方供给,自卸汽车运至现场。灰土人工拌合,蛙夯与立夯配合分层夯实。地下室内回填土采纳小型农用三轮车运至回填部位回填。三、 施工准备:1、材料要求:素土:选用优质粘性土,土方填料应符合设计要求。素土不得含有有机杂物,不得有块体,应呈散装,以保证填方的强度和稳定性。石灰应用Ⅲ级以上新奇的磨细生石灰。2、技术准备:在现场取土样做击实试验,确定土料的最优含水量和最大干密度。根据建设方要求,回填土采纳二期开挖土方,并经检验该土料质量应满足回填土要求的质量,并以此送检土壤击实试验。3、主要机具:自卸汽车、删土机、人工夯。水准仪、水平尺、钢卷尺。4、作业条件:为保证各区域施工段主体施工进度,决定在地下室外墙防水施工完毕后,1下载后可任意编辑立即开始基础回填。回填土施工前,应将地下室底板外侧已填土部分夯实,清理基地的垃圾,树根等杂物,排除坑穴积水、淤泥。做好地下室外侧防水层施工,并按设计要求将防水层外表 20mm 苯板贴好。同时,还应做好隐蔽工程记录,经监理方检查验收、签证认可。基础外填方,必须对基础、地下室和地下防水层、管道等保护层进行验收发现损坏的及时修补,在回填过程中不得损伤和碰坏其原结构件。施工前应根据工程特点,设计压实系数、土料种类、施工条件等,合理确定土料含水量的控制范围,同时,应作好回填位置水平高程的标志,及每层回填标志等。四、 施工工艺:1、工艺流程:室外回填工艺流程:验收基础结构及防水 → 工作面清理 → 分层填 2:8 灰土 → 分层夯打密实 → ...
