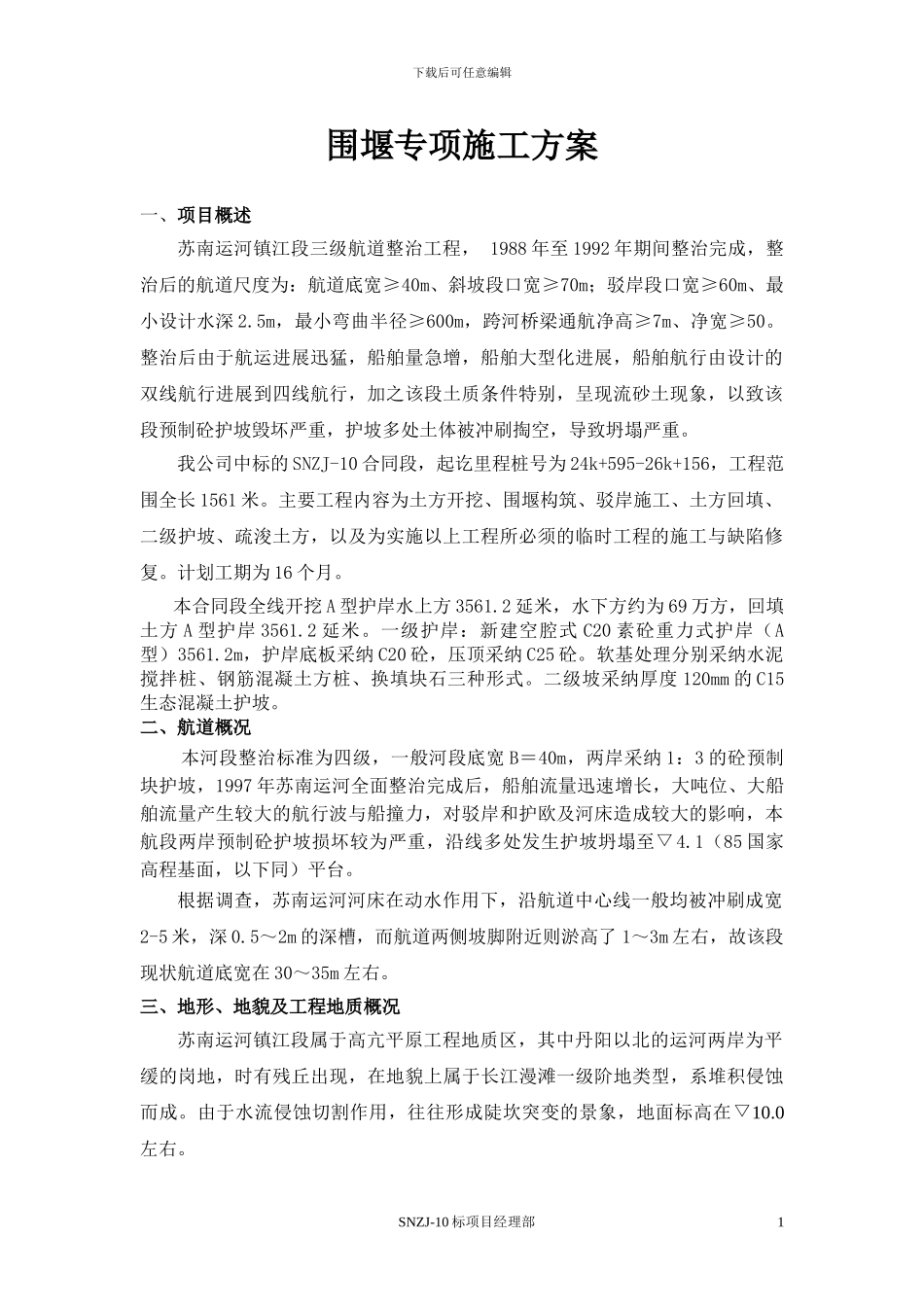

苏南运河镇江段三级航道整治工程SNZJ-10 标围堰专项施工方案编 制 人:审 核 人:编制单位: (盖章)编制日期:二〇一一年七月六日下载后可任意编辑围堰专项施工方案一、项目概述苏南运河镇江段三级航道整治工程, 1988 年至 1992 年期间整治完成,整治后的航道尺度为:航道底宽≥40m、斜坡段口宽≥70m;驳岸段口宽≥60m、最小设计水深 2
5m,最小弯曲半径≥600m,跨河桥梁通航净高≥7m、净宽≥50
整治后由于航运进展迅猛,船舶量急增,船舶大型化进展,船舶航行由设计的双线航行进展到四线航行,加之该段土质条件特别,呈现流砂土现象,以致该段预制砼护坡毁坏严重,护坡多处土体被冲刷掏空,导致坍塌严重
我公司中标的 SNZJ-10 合同段,起讫里程桩号为 24k+595-26k+156,工程范围全长 1561 米
主要工程内容为土方开挖、围堰构筑、驳岸施工、土方回填、二级护坡、疏浚土方,以及为实施以上工程所必须的临时工程的施工与缺陷修复
计划工期为 16 个月
本合同段全线开挖 A 型护岸水上方 3561
2 延米,水下方约为 69 万方,回填土方 A 型护岸 3561
一级护岸:新建空腔式 C20 素砼重力式护岸(A型)3561
2m,护岸底板采纳 C20 砼,压顶采纳 C25 砼
软基处理分别采纳水泥搅拌桩、钢筋混凝土方桩、换填块石三种形式
二级坡采纳厚度 120mm 的 C15生态混凝土护坡

二、航道概况本河段整治标准为四级,一般河段底宽 B=40m,两岸采纳 1:3 的砼预制块护坡,1997 年苏南运河全面整治完成后,船舶流量迅速增长,大吨位、大船舶流量产生较大的航行波与船撞力,对驳岸和护欧及河床造成较大的影响,本航段两岸预制砼护坡损坏较为严重,沿线多处发生护坡坍塌至▽4
1(85 国家高程基面,以下同)平台
根据调查,苏南运河河床在动水作用下,沿航道
