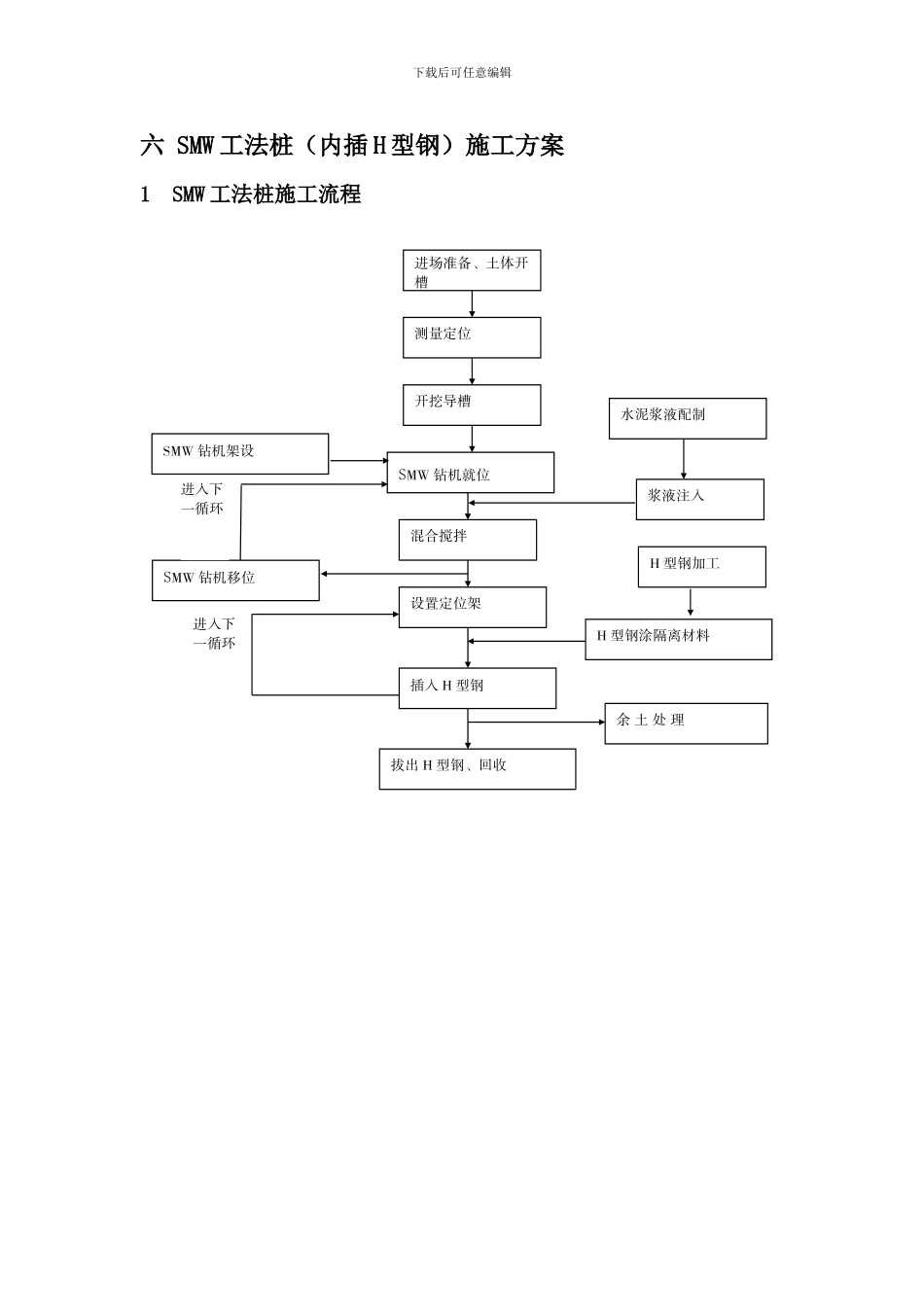

下载后可任意编辑六 SMW 工法桩(内插 H 型钢)施工方案1 SMW 工法桩施工流程进场准备、土体开槽开挖导槽SMW 钻机就位SMW 钻机架设混合搅拌设置定位架插入 H 型钢SMW 钻机移位余 土 处 理测量定位水泥浆液配制浆液注入H 型钢涂隔离材料拔出 H 型钢、回收进入下一循环进入下一循环H 型钢加工下载后可任意编辑2 SMW 工法桩施工工况图3 SMW 工法桩施工方法3

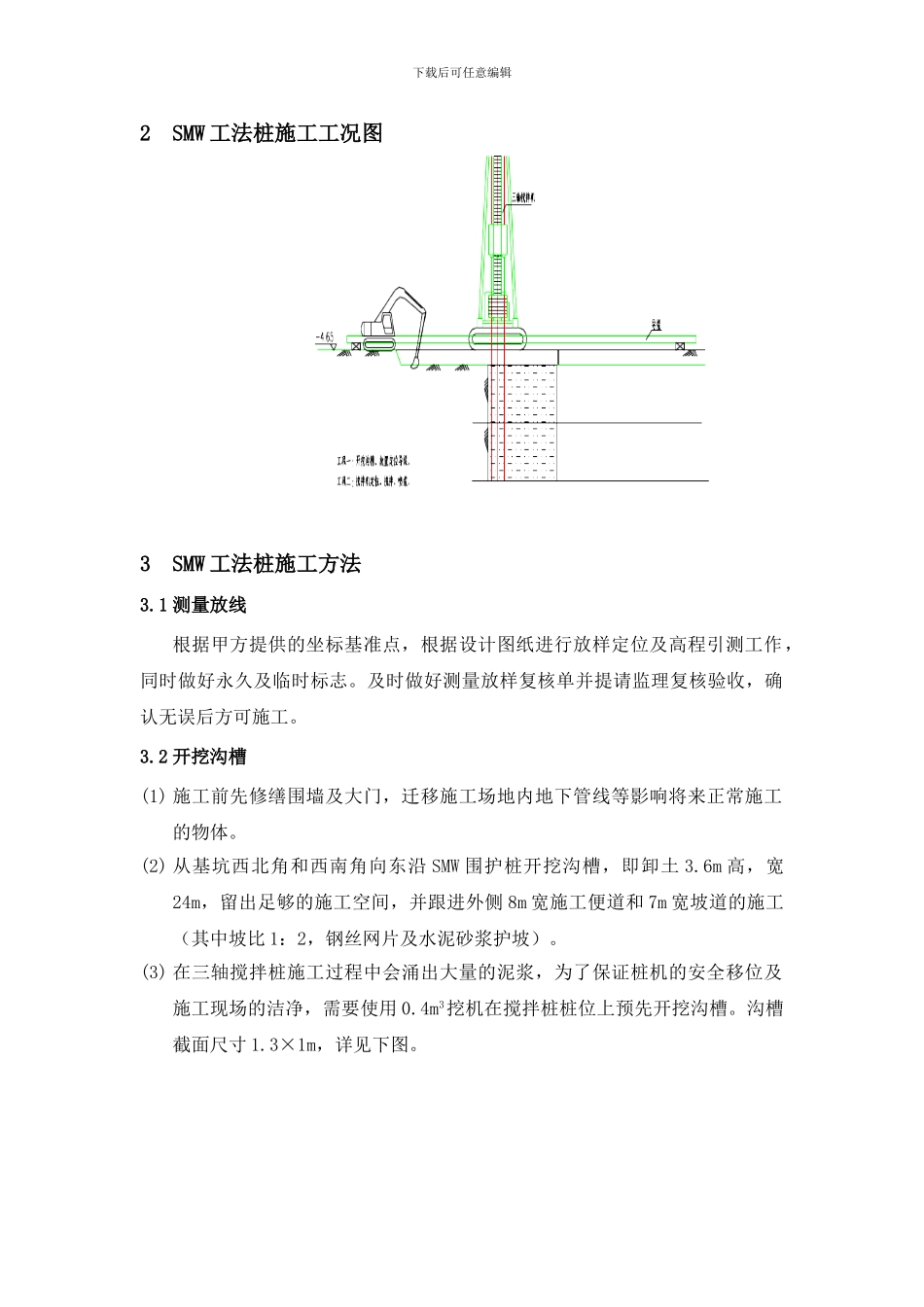

1 测量放线根据甲方提供的坐标基准点,根据设计图纸进行放样定位及高程引测工作,同时做好永久及临时标志
及时做好测量放样复核单并提请监理复核验收,确认无误后方可施工
2 开挖沟槽(1) 施工前先修缮围墙及大门,迁移施工场地内地下管线等影响将来正常施工的物体
(2) 从基坑西北角和西南角向东沿 SMW 围护桩开挖沟槽,即卸土 3
6m 高,宽24m,留出足够的施工空间,并跟进外侧 8m 宽施工便道和 7m 宽坡道的施工(其中坡比 1:2,钢丝网片及水泥砂浆护坡)
(3) 在三轴搅拌桩施工过程中会涌出大量的泥浆,为了保证桩机的安全移位及施工现场的洁净,需要使用 0
4m3挖机在搅拌桩桩位上预先开挖沟槽
沟槽截面尺寸 1
3×1m,详见下图
下载后可任意编辑沟槽开挖图3
3 定位型钢(1) 在平行沟槽方向放置两根定位型钢规格 700×300 的工字钢,长约 10m,再在垂直沟槽方向放置两根定位型钢,规格为 200×200 的槽钢,长约 2
(2) H 型钢定位采纳型钢定位卡
定位型钢布置图3
4 桩机就位、搅拌桩施工(1) 布置 2 台三轴搅拌桩机从西侧已施工完的一期 SMW 围护桩端(自西向东)进行施工,2 部 50t 汽车吊紧跟其后插入 H 型钢
(2) 本工程 SMW 三轴搅拌桩桩径为 850mm,搭接 250mm
三轴搅拌桩采纳套打一孔工艺,桩心距为 600mm,根据这个尺寸在定
