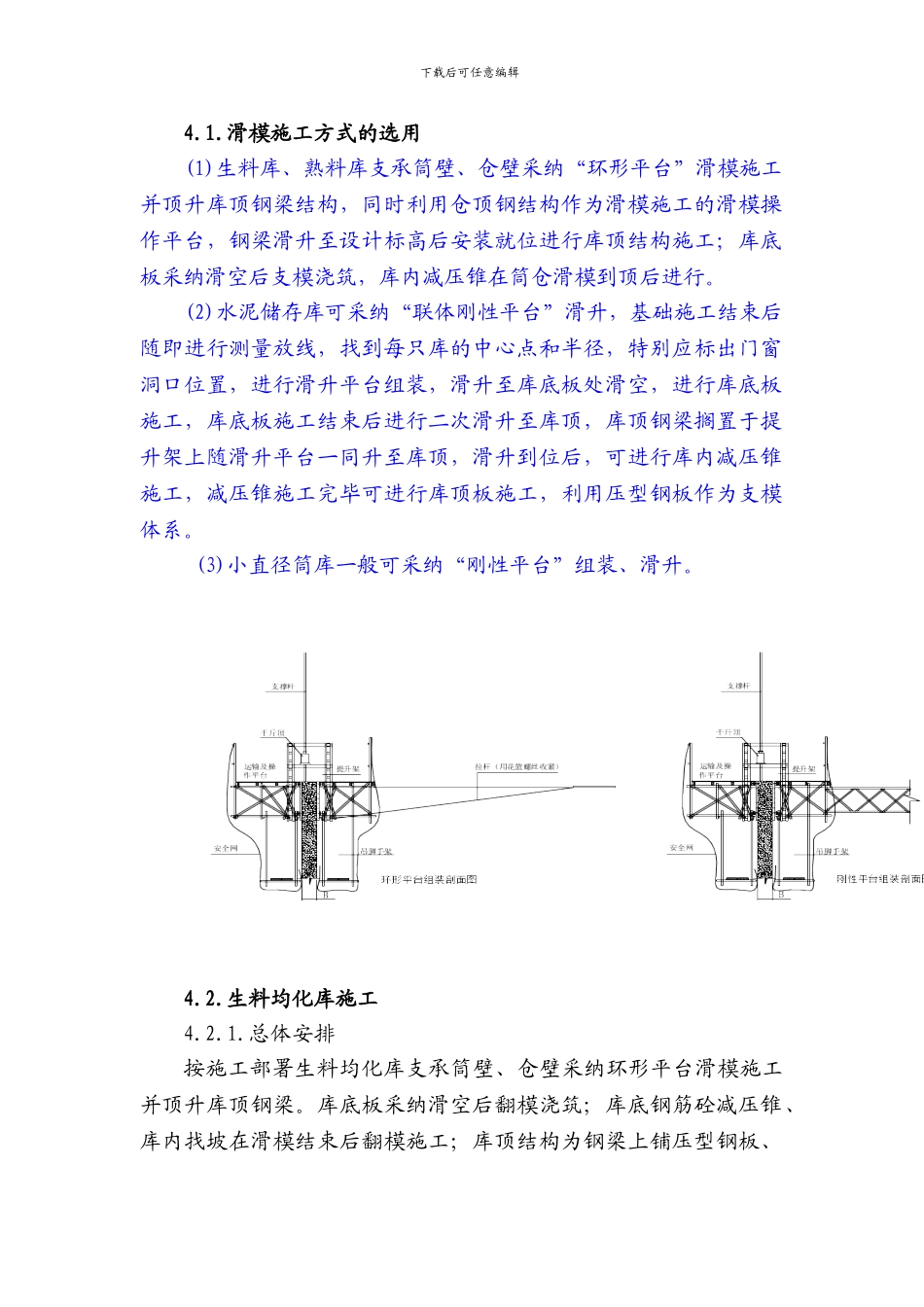

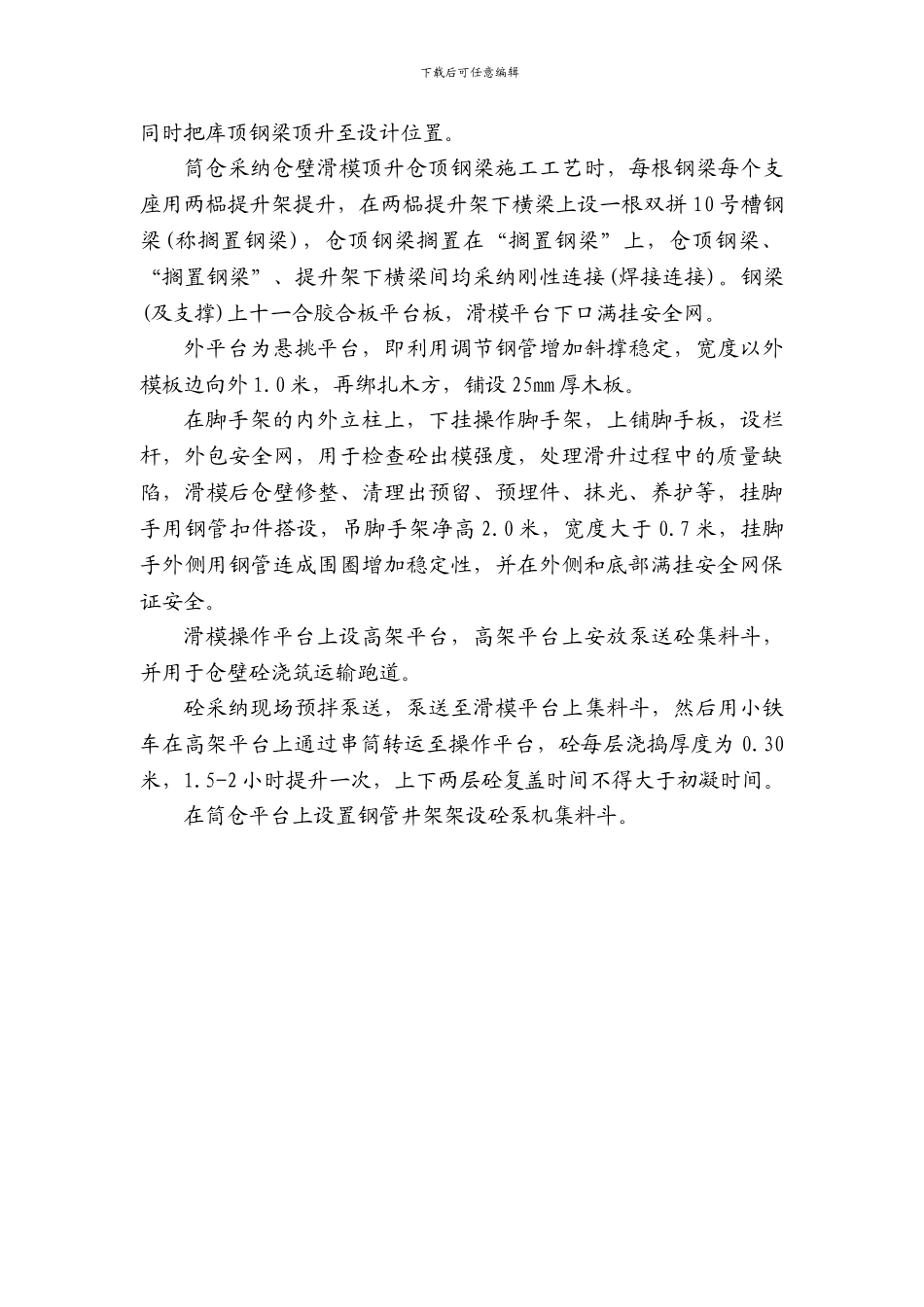

滑模施工方式的选用(1)生料库、熟料库支承筒壁、仓壁采纳“环形平台”滑模施工并顶升库顶钢梁结构,同时利用仓顶钢结构作为滑模施工的滑模操作平台,钢梁滑升至设计标高后安装就位进行库顶结构施工;库底板采纳滑空后支模浇筑,库内减压锥在筒仓滑模到顶后进行
(2)水泥储存库可采纳“联体刚性平台”滑升,基础施工结束后随即进行测量放线,找到每只库的中心点和半径,特别应标出门窗洞口位置,进行滑升平台组装,滑升至库底板处滑空,进行库底板施工,库底板施工结束后进行二次滑升至库顶,库顶钢梁搁置于提升架上随滑升平台一同升至库顶,滑升到位后,可进行库内减压锥施工,减压锥施工完毕可进行库顶板施工,利用压型钢板作为支模体系
(3)小直径筒库一般可采纳“刚性平台”组装、滑升
生料均化库施工4
总体安排按施工部署生料均化库支承筒壁、仓壁采纳环形平台滑模施工并顶升库顶钢梁
库底板采纳滑空后翻模浇筑;库底钢筋砼减压锥、库内找坡在滑模结束后翻模施工;库顶结构为钢梁上铺压型钢板、下载后可任意编辑钢筋砼复合结构,在钢梁滑升到设计标高时安装在库壁上,钢梁上铺设压型钢板浇筑库顶钢筋砼

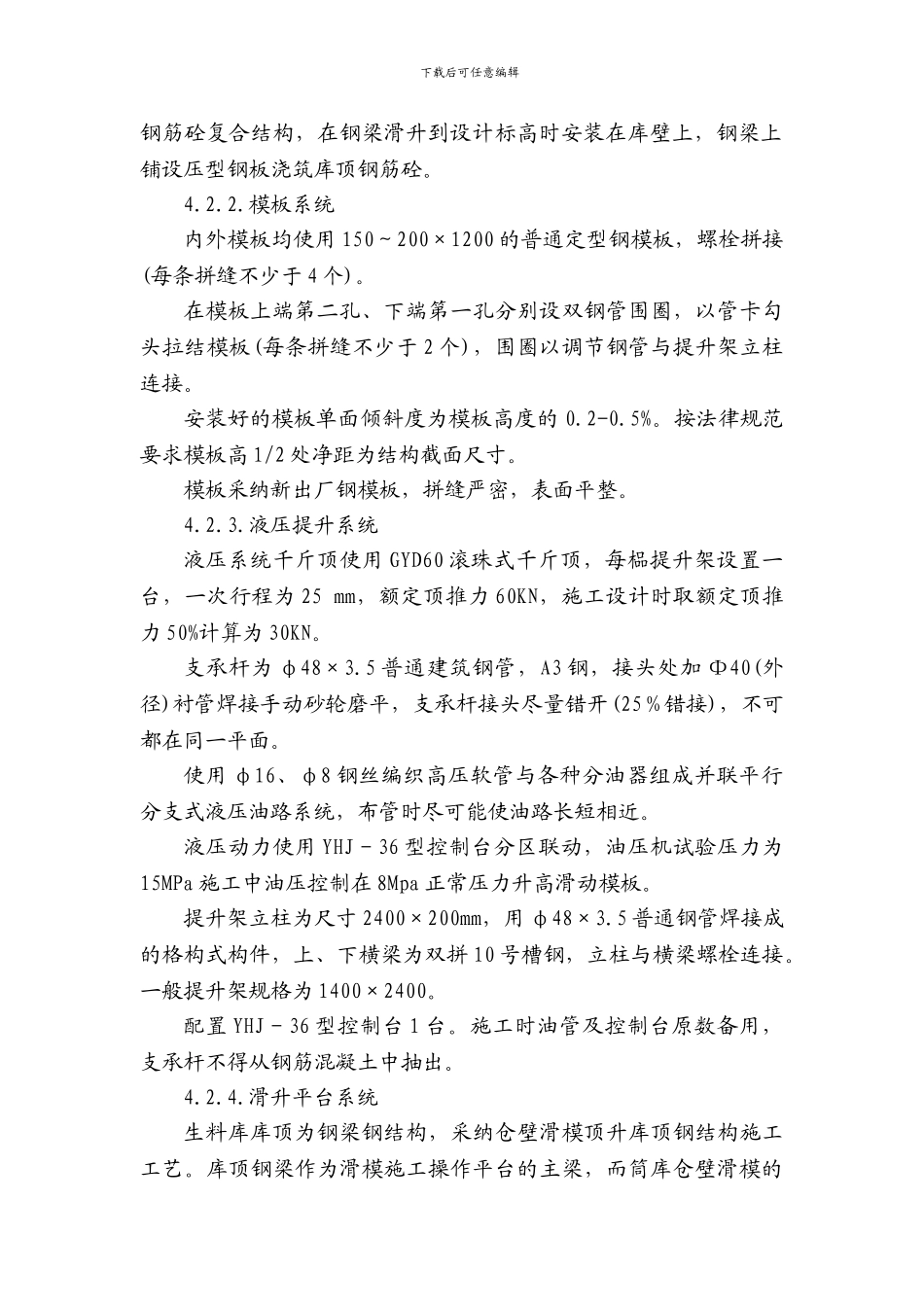

模板系统内外模板均使用 150~200×1200 的普通定型钢模板,螺栓拼接(每条拼缝不少于 4 个)
在模板上端第二孔、下端第一孔分别设双钢管围圈,以管卡勾头拉结模板(每条拼缝不少于 2 个),围圈以调节钢管与提升架立柱连接
安装好的模板单面倾斜度为模板高度的 0
按法律规范要求模板高 1/2 处净距为结构截面尺寸
模板采纳新出厂钢模板,拼缝严密,表面平整
液压提升系统液压系统千斤顶使用 GYD60 滚珠式千斤顶,每榀提升架设置一台,一次行程为 25 mm,额定顶推力 60KN,施工设计时取额定顶推力 50%计算为 30KN
支承杆为 φ48×3
5 普通建筑钢
