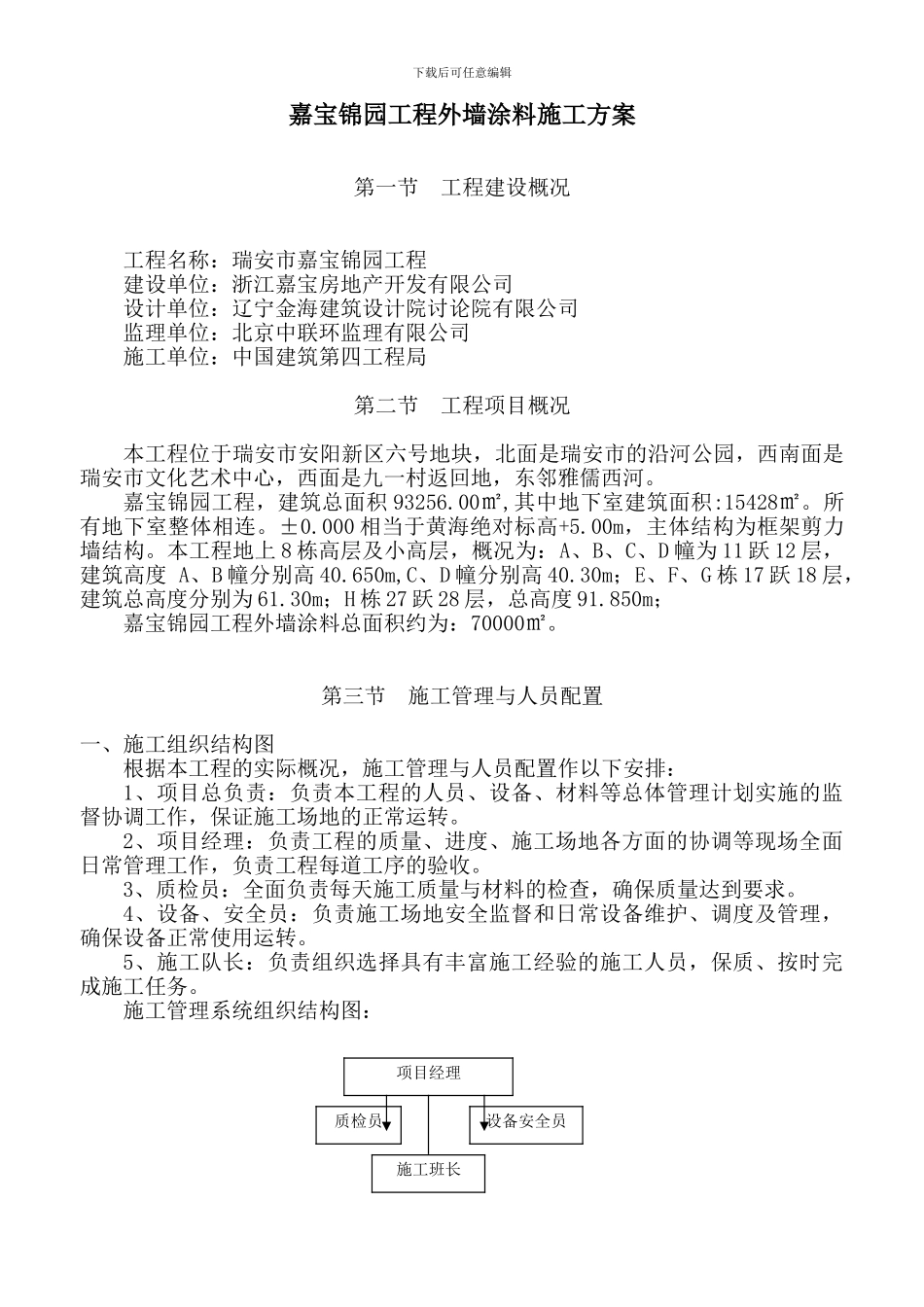

项目经理设备安全员下载后可任意编辑嘉宝锦园工程外墙涂料施工方案 第一节 工程建设概况工程名称:瑞安市嘉宝锦园工程 建设单位:浙江嘉宝房地产开发有限公司设计单位:辽宁金海建筑设计院讨论院有限公司 监理单位:北京中联环监理有限公司 施工单位:中国建筑第四工程局 第二节 工程项目概况本工程位于瑞安市安阳新区六号地块,北面是瑞安市的沿河公园,西南面是瑞安市文化艺术中心,西面是九一村返回地,东邻雅儒西河
嘉宝锦园工程,建筑总面积 93256
00㎡,其中地下室建筑面积:15428㎡
所有地下室整体相连
000 相当于黄海绝对标高+5
00m,主体结构为框架剪力墙结构
本工程地上 8 栋高层及小高层,概况为:A、B、C、D 幢为 11 跃 12 层,建筑高度 A、B 幢分别高 40
650m,C、D 幢分别高 40
30m;E、F、G 栋 17 跃 18 层,建筑总高度分别为 61
30m;H 栋 27 跃 28 层,总高度 91
850m; 嘉宝锦园工程外墙涂料总面积约为:70000㎡
第三节 施工管理与人员配置一、施工组织结构图根据本工程的实际概况,施工管理与人员配置作以下安排:1、项目总负责:负责本工程的人员、设备、材料等总体管理计划实施的监督协调工作,保证施工场地的正常运转
2、项目经理:负责工程的质量、进度、施工场地各方面的协调等现场全面日常管理工作,负责工程每道工序的验收
3、质检员:全面负责每天施工质量与材料的检查,确保质量达到要求
4、设备、安全员:负责施工场地安全监督和日常设备维护、调度及管理,确保设备正常使用运转
5、施工队长:负责组织选择具有丰富施工经验的施工人员,保质、按时完成施工任务

施工管理系统组织结构图:质检员施工班长下载后可任意编辑二、质量管理系统进场施工前所有施工人员必须是经过考核的合格人员,持工作证上岗,由项目经理组织对《涂料工程技术交底》的
