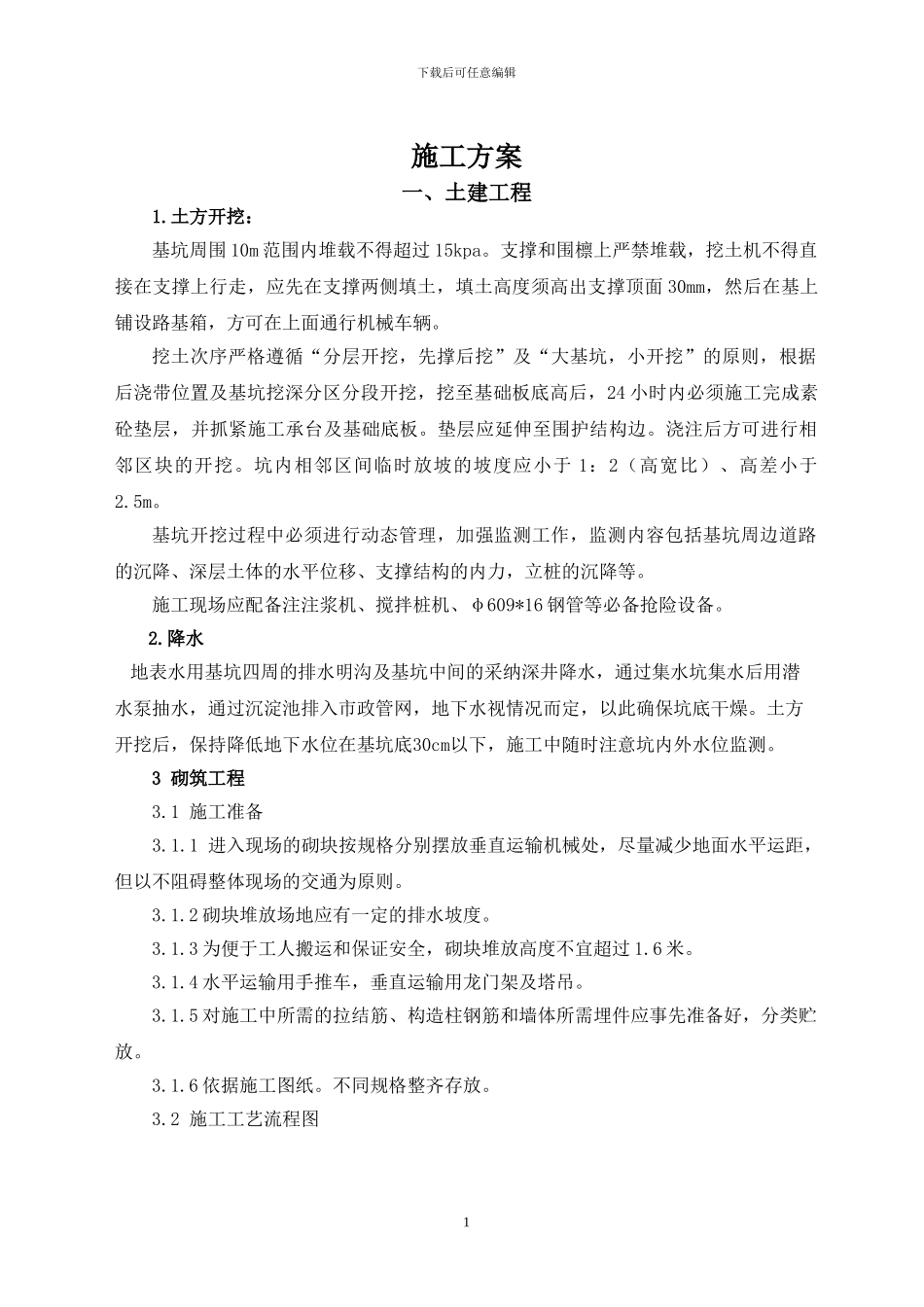

下载后可任意编辑施工方案一、土建工程1
土方开挖:基坑周围 10m 范围内堆载不得超过 15kpa
支撑和围檩上严禁堆载,挖土机不得直接在支撑上行走,应先在支撑两侧填土,填土高度须高出支撑顶面 30mm,然后在基上铺设路基箱,方可在上面通行机械车辆
挖土次序严格遵循“分层开挖,先撑后挖”及“大基坑,小开挖”的原则,根据后浇带位置及基坑挖深分区分段开挖,挖至基础板底高后,24 小时内必须施工完成素砼垫层,并抓紧施工承台及基础底板
垫层应延伸至围护结构边
浇注后方可进行相邻区块的开挖
坑内相邻区间临时放坡的坡度应小于 1:2(高宽比)、高差小于2
基坑开挖过程中必须进行动态管理,加强监测工作,监测内容包括基坑周边道路的沉降、深层土体的水平位移、支撑结构的内力,立桩的沉降等
施工现场应配备注注浆机、搅拌桩机、φ609*16 钢管等必备抢险设备
降水地表水用基坑四周的排水明沟及基坑中间的采纳深井降水,通过集水坑集水后用潜水泵抽水,通过沉淀池排入市政管网,地下水视情况而定,以此确保坑底干燥
土方开挖后,保持降低地下水位在基坑底30cm以下,施工中随时注意坑内外水位监测
3 砌筑工程3
1 施工准备 3
1 进入现场的砌块按规格分别摆放垂直运输机械处,尽量减少地面水平运距,但以不阻碍整体现场的交通为原则
2 砌块堆放场地应有一定的排水坡度
3 为便于工人搬运和保证安全,砌块堆放高度不宜超过 1
4 水平运输用手推车,垂直运输用龙门架及塔吊
5 对施工中所需的拉结筋、构造柱钢筋和墙体所需埋件应事先准备好,分类贮放
6 依据施工图纸
不同规格整齐存放
2 施工工艺流程图1下载后可任意编辑3

3 施工技术要点及一般构造措施3
1 砌体施工前,要先将地面清理洁净,找平标高,然后依据设计图纸和砌块排列设计图放出第一皮砌块的轴线
