下载后可任意编辑 土方回填施工方案及标准一、编制依据 该施工方案编制的主要依据:建设部现行法律规范、规程及天津市有关规程

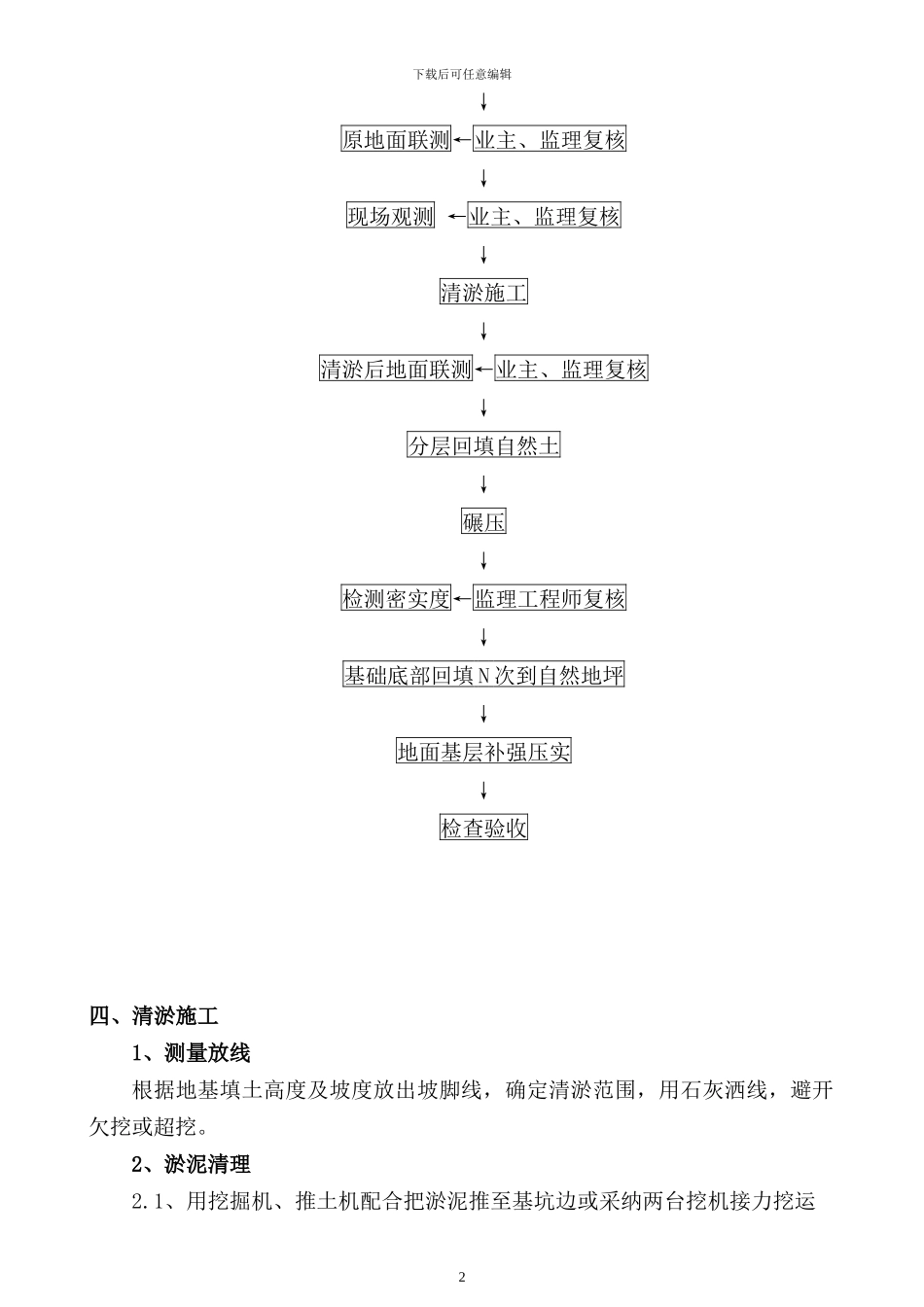

主要法律规范、规程如下: 建质《2024(82 号)》建筑工程预防坍塌事故若干规定 《建筑边坡工程技术法律规范》GB50330-2024 《建筑与市政降水工程技术法律规范》(JGJ/T111-98) 《建筑地基基础工程施工质量验收法律规范》(GB50202-2024) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工手册》(第四版)2024 年 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑机械使用安全技术规程》JGJ33-2001 《岩土工程手册》建筑工业出版社 1995 年二、概况说明1、本项目场地内含有淤泥土层,需要进行换填处理,回填时需要把全部淤泥土清除洁净,再进行换填;三、 施工流程确认地下水位1下载后可任意编辑↓原地面联测←业主、监理复核↓现场观测 ←业主、监理复核↓清淤施工↓清淤后地面联测←业主、监理复核↓分层回填自然土↓碾压↓检测密实度←监理工程师复核↓基础底部回填 N 次到自然地坪↓地面基层补强压实↓检查验收 四、清淤施工1、测量放线根据地基填土高度及坡度放出坡脚线,确定清淤范围,用石灰洒线,避开欠挖或超挖
2、淤泥清理2
1、用挖掘机、推土机配合把淤泥推至基坑边或采纳两台挖机接力挖运2下载后可任意编辑方式,将淤泥挖装至自卸汽车上,运至弃淤场
2、清淤顺序清淤施工至上而下,按区域进行流水清淤,清完一个区域回填一个区域,清理过程中避开大雨冲刷
3、清淤原则①、清淤必须洁净彻底,不留死角
②、清理时必须把高液限土层全部清除,直至检测合格为止
③、清理完毕后及时拍照存证
4、清淤后量测清淤后报请业主、监理和总承包单位三方联测和验收,达到要求后进行下一道工序施工
清淤完成后,需申报监理工程师及业主进行联测,
