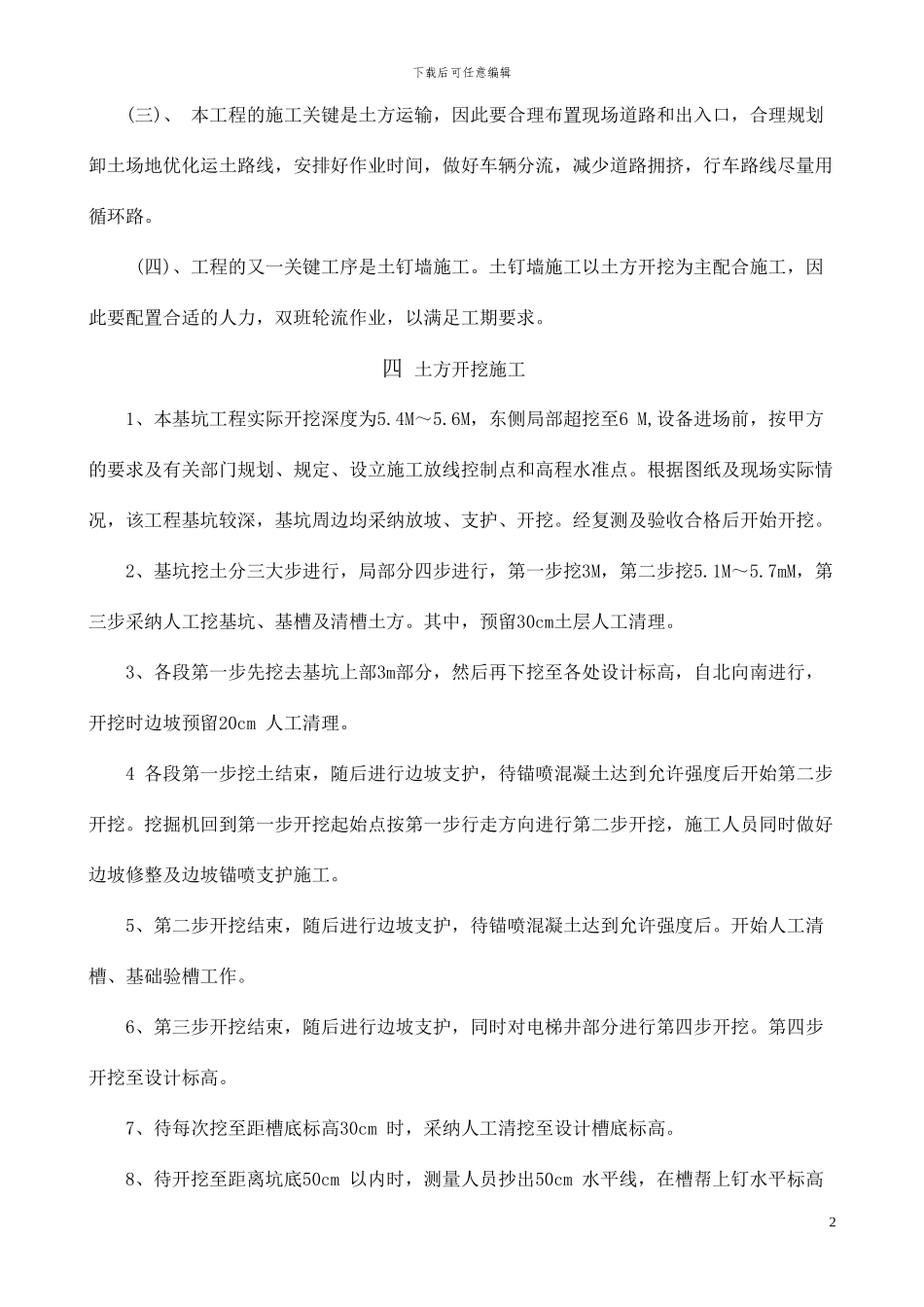

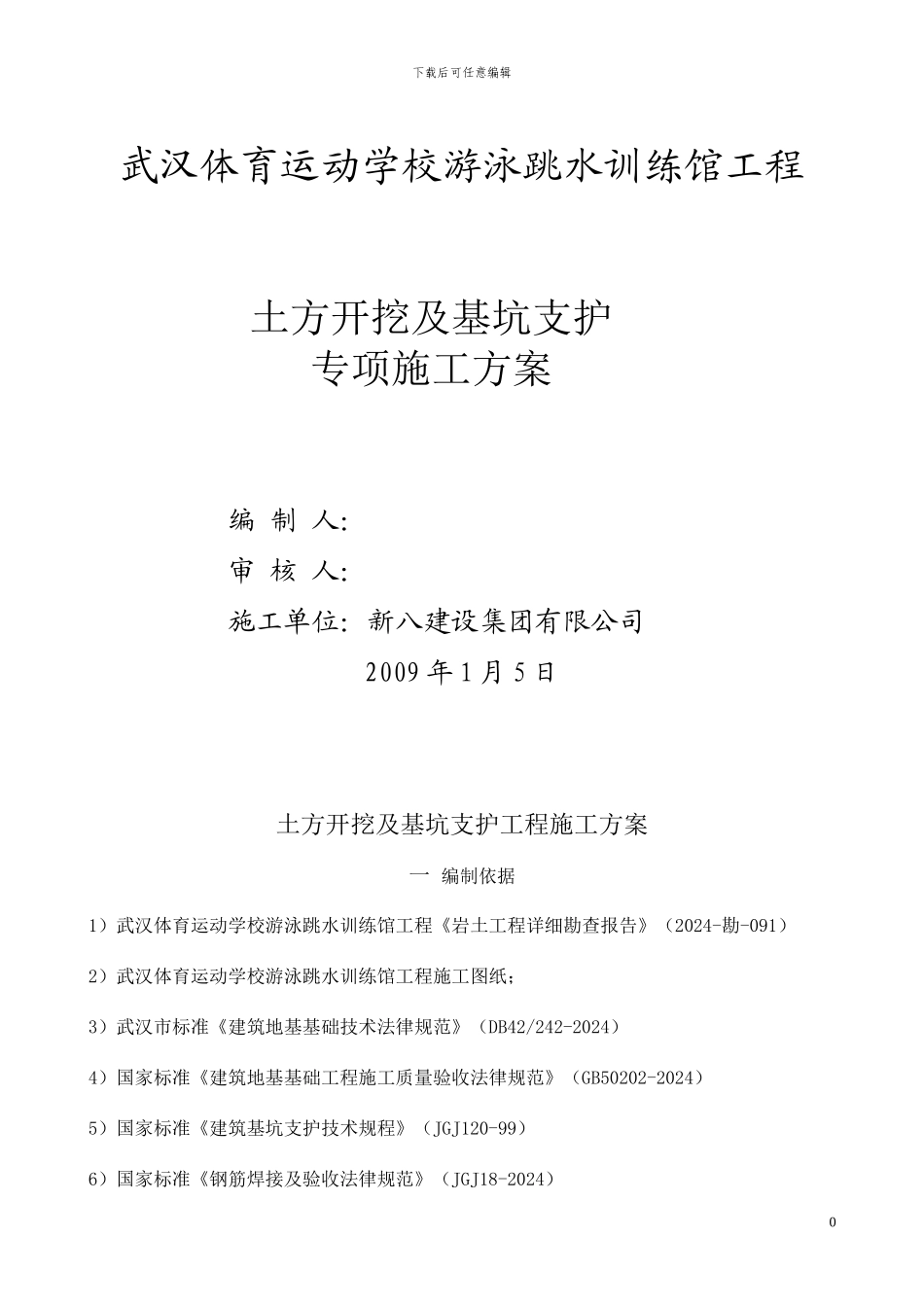

下载后可任意编辑武汉体育运动学校游泳跳水训练馆工程土方开挖及基坑支护专项施工方案编 制 人:审 核 人:施工单位:新八建设集团有限公司2009 年 1 月 5 日土方开挖及基坑支护工程施工方案一 编制依据1)武汉体育运动学校游泳跳水训练馆工程《岩土工程详细勘查报告》(2024-勘-091)2)武汉体育运动学校游泳跳水训练馆工程施工图纸;3)武汉市标准《建筑地基基础技术法律规范》(DB42/242-2024)4)国家标准《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)5)国家标准《建筑基坑支护技术规程》(JGJ120-99)6)国家标准《钢筋焊接及验收法律规范》(JGJ18-2024)0下载后可任意编辑7)国家标准《锚杆喷射混凝土支护技术规程》(GB50086-2001)8)本单位承建同类工程的基坑工程施工经验和施工工法;9)其它有关的法律规范和规程。二 工程概况武汉市体育运动学校拟在玫瑰园街校园内兴建游泳、跳水馆工程、辅助用房及大厅,拟建游泳、跳水馆工程为 4 层,高度 22.25M,设 1 层地下室,框架结构,最大柱底内力标准值9500KN,基础拟采纳柱下独立基础型式,拟建辅助用房,框架结构,基础采纳人工挖孔桩墩基,基坑开挖面积约 2533 平方米,基坑周长为 220M,开挖深度为 5.4M-5.75M。建筑结构的安全等级为二级,建筑抗震设防类别为乙类,基础设计等级为乙级,场地土类别为二类,建筑防火分类为一类,地下室防水等级为二级,场地土类型为中软场地土。建筑抗震设防烈度为六度,框架抗震等级二级。本建筑物的设计使用年限为五十年。本工程场地较平坦,场区自然地面标高为黄海高程28.75~29.65m,地面平均绝对标高29.2㎜,垫层厚100㎜,±0.000相当于绝对高程29.85㎜。三 施工部署本工程贯彻周密组织,精心施工的原则,施工部署如下:(一)、 从总体部署上分两个阶段进行施工:第一阶段为包括进行施工水电的接通以及测量放线等前期准备工作。第二阶段为地下室整体的基坑开挖阶段。该阶段穿插土方、土钉墙的处理,施工全面展开,工程量较大,工序多,机械设备多,是按期完成任务的决战阶段。要解决好工作面与日产量、工序间工作面相互制约的矛盾,各工序间需采纳交叉流水作业。每个工作面都要采纳定机械设备、定日产量、定工期等三定措施,确保工程顺利进行。 (二)、 土方工程是影响工期的主线,各分项工程都要围绕这一主线组织施工。要抓好土钉墙连续突击作业,同时采纳分区、分层、分步交叉流水作业。挖土机逐层开挖土钉墙...
