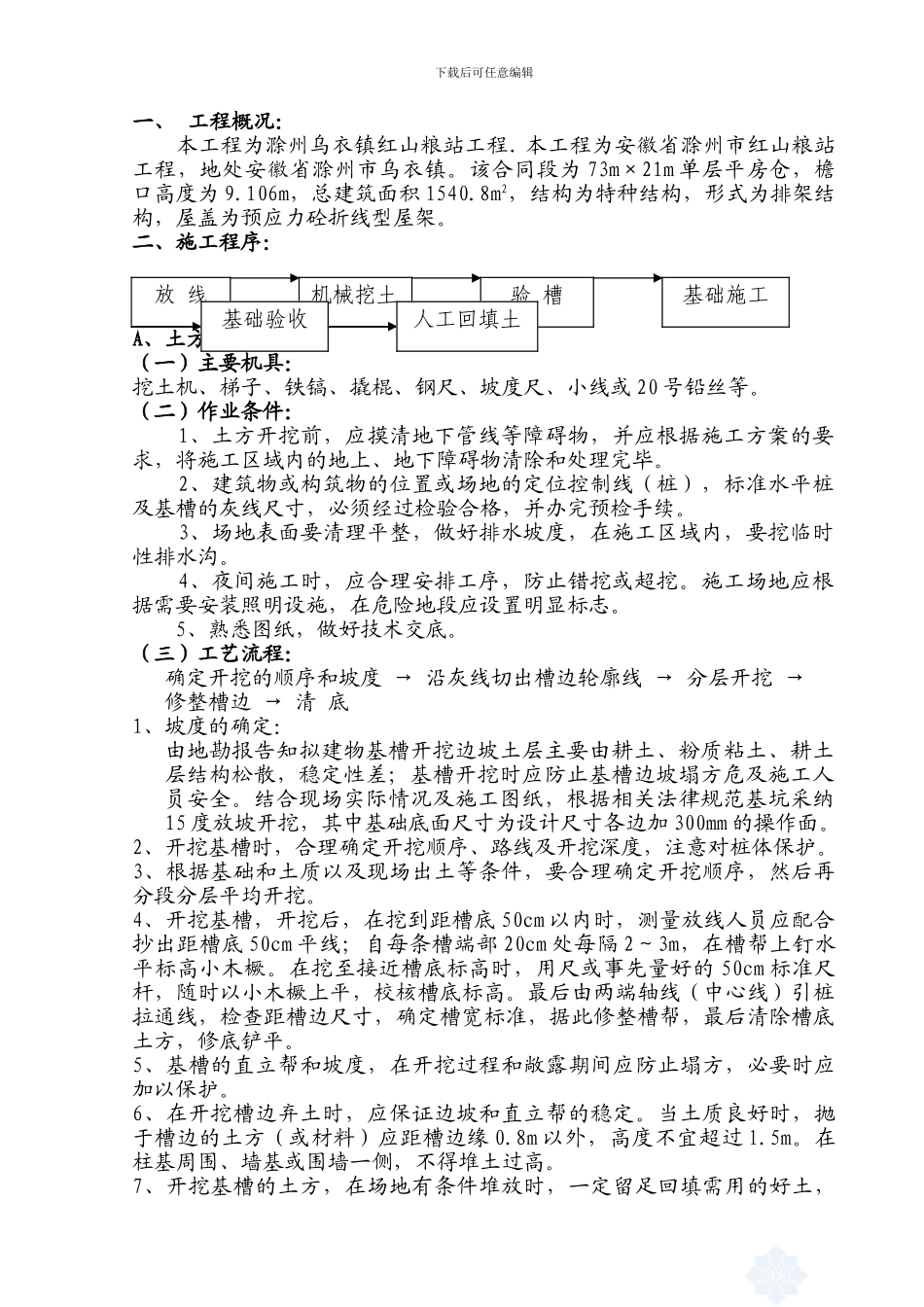

下载后可任意编辑一、 工程概况:本工程为滁州乌衣镇红山粮站工程
本工程为安徽省滁州市红山粮站工程,地处安徽省滁州市乌衣镇
该合同段为 73m×21m 单层平房仓,檐口高度为 9
106m,总建筑面积 1540
8m2,结构为特种结构,形式为排架结构,屋盖为预应力砼折线型屋架
二、施工程序:A、土方开挖:(一)主要机具:挖土机、梯子、铁镐、撬棍、钢尺、坡度尺、小线或 20 号铅丝等
(二)作业条件: 1、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
2、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
3、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
4、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
5、熟悉图纸,做好技术交底
(三)工艺流程:确定开挖的顺序和坡度 → 沿灰线切出槽边轮廓线 → 分层开挖 →修整槽边 → 清 底1、坡度的确定:由地勘报告知拟建物基槽开挖边坡土层主要由耕土、粉质粘土、耕土层结构松散,稳定性差;基槽开挖时应防止基槽边坡塌方危及施工人员安全
结合现场实际情况及施工图纸,根据相关法律规范基坑采纳15 度放坡开挖,其中基础底面尺寸为设计尺寸各边加 300mm 的操作面
2、开挖基槽时,合理确定开挖顺序、路线及开挖深度,注意对桩体保护
3、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖
4、开挖基槽,开挖后,在挖到距槽底 50cm 以内时,测量放线人员应配合抄出距槽底 50cm 平线;自每条槽端部 20cm 处每隔 2~3m,在槽帮上钉水平标高小木橛

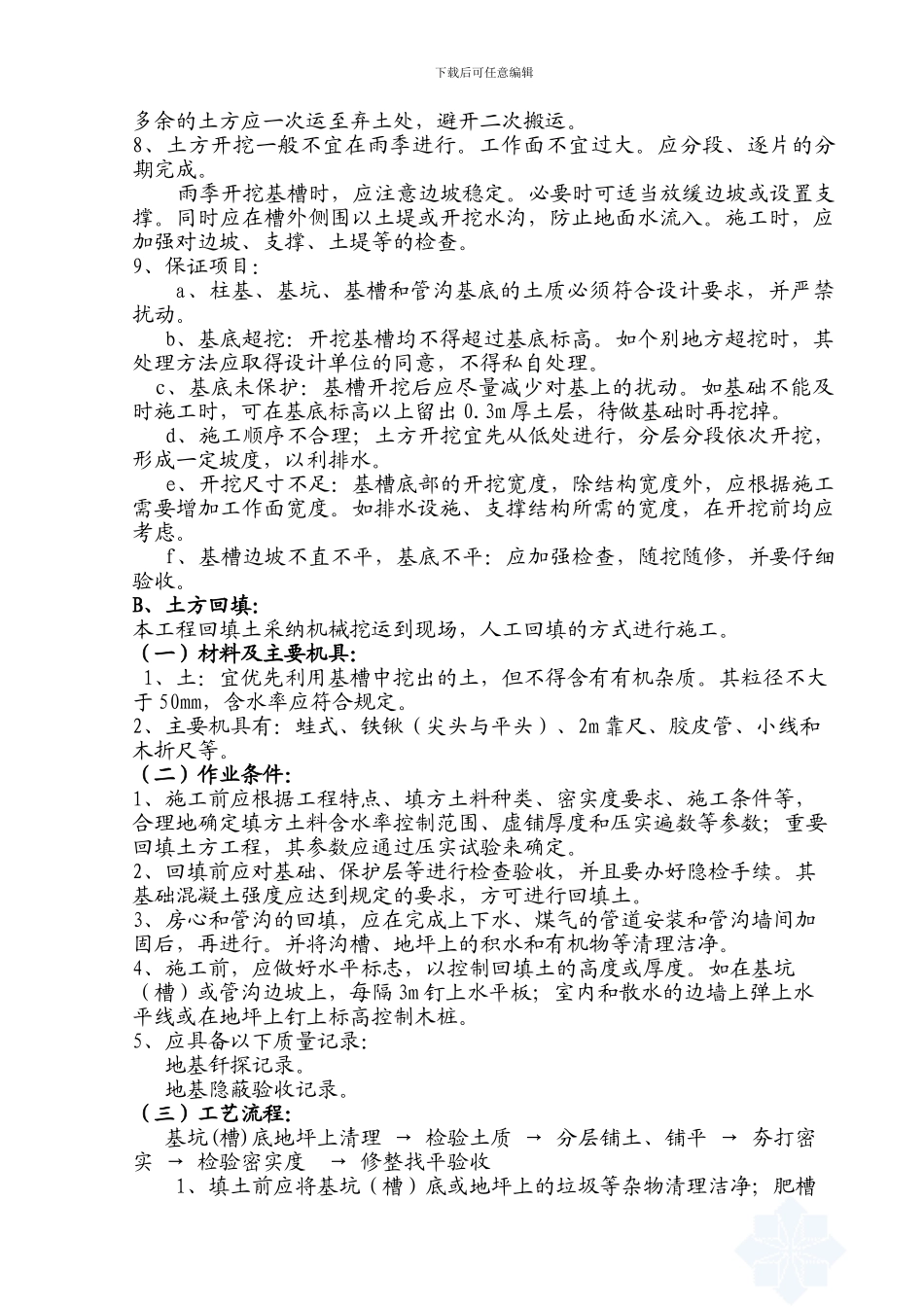

在挖至接近槽底标高时,用尺或事先量好的 50cm 标准尺杆,随时以小木橛上平
