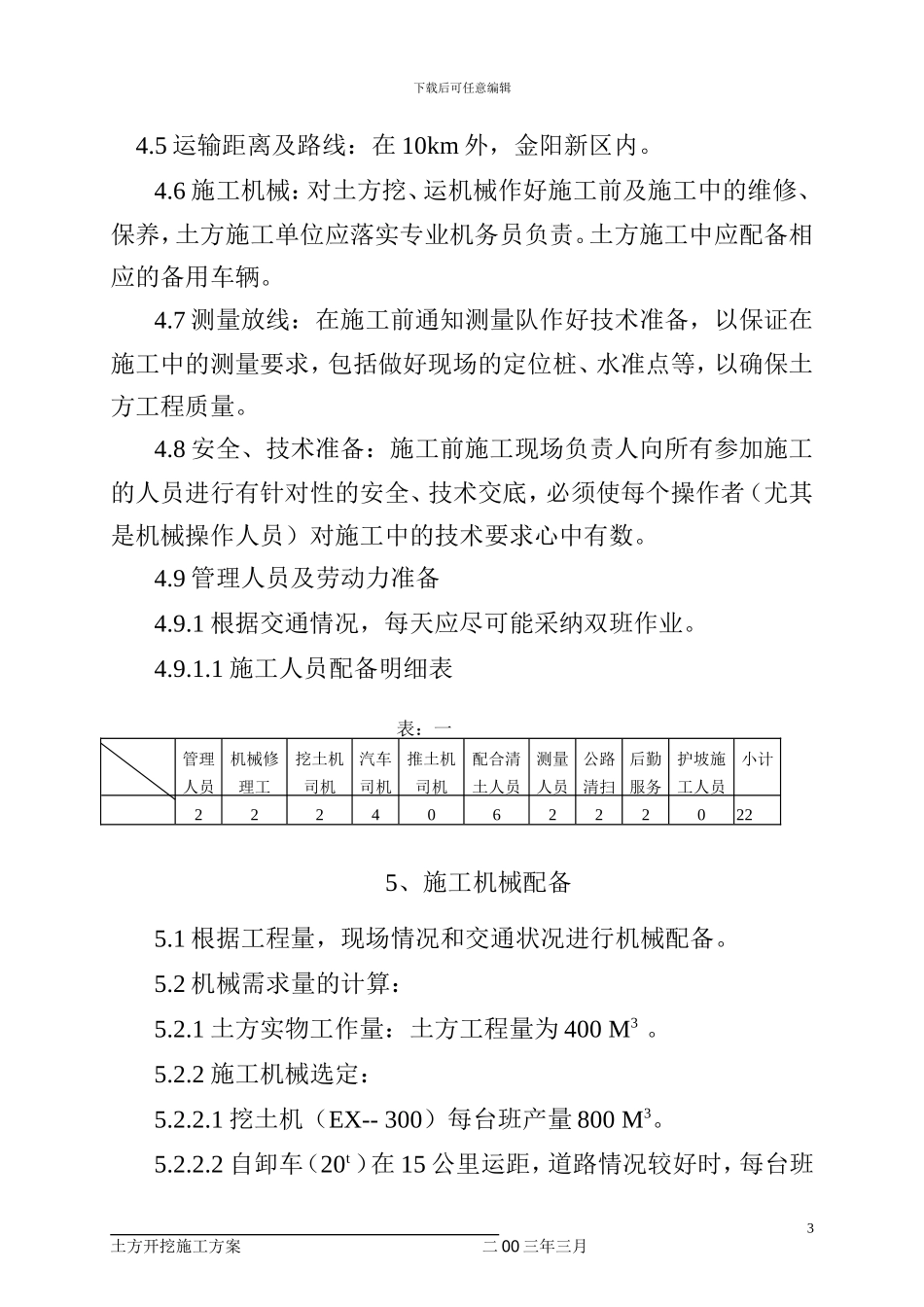

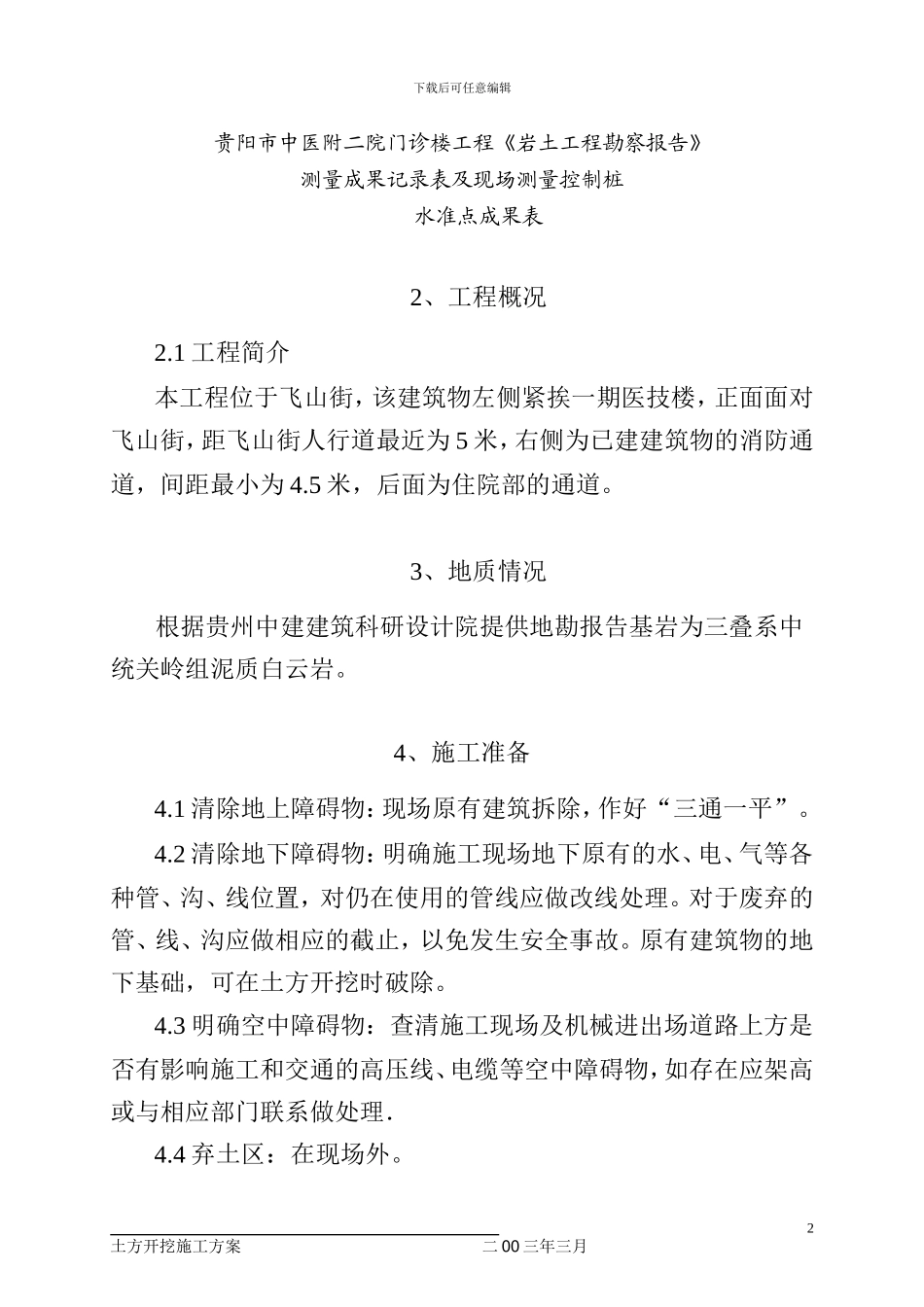

土方开挖及运输施工方案佛山市南键工程建设有限公司1、编制依据《土方与爆破施工及验收法律规范》(GBJ201-83)贵阳市中医附二院提供的有关图纸下载后可任意编辑贵阳市中医附二院门诊楼工程《岩土工程勘察报告》测量成果记录表及现场测量控制桩水准点成果表2、工程概况2.1 工程简介本工程位于飞山街,该建筑物左侧紧挨一期医技楼,正面面对飞山街,距飞山街人行道最近为 5 米,右侧为已建建筑物的消防通道,间距最小为 4.5 米,后面为住院部的通道。3、地质情况 根据贵州中建建筑科研设计院提供地勘报告基岩为三叠系中统关岭组泥质白云岩。4、施工准备4.1 清除地上障碍物:现场原有建筑拆除,作好“三通一平”。4.2 清除地下障碍物:明确施工现场地下原有的水、电、气等各种管、沟、线位置,对仍在使用的管线应做改线处理。对于废弃的管、线、沟应做相应的截止,以免发生安全事故。原有建筑物的地下基础,可在土方开挖时破除。4.3 明确空中障碍物:查清施工现场及机械进出场道路上方是否有影响施工和交通的高压线、电缆等空中障碍物,如存在应架高或与相应部门联系做处理.4.4 弃土区:在现场外。 土方开挖施工方案 二 00 三年三月 2下载后可任意编辑 4.5 运输距离及路线:在 10km 外,金阳新区内。4.6 施工机械:对土方挖、运机械作好施工前及施工中的维修、保养,土方施工单位应落实专业机务员负责。土方施工中应配备相应的备用车辆。4.7 测量放线:在施工前通知测量队作好技术准备,以保证在施工中的测量要求,包括做好现场的定位桩、水准点等,以确保土方工程质量。4.8 安全、技术准备:施工前施工现场负责人向所有参加施工的人员进行有针对性的安全、技术交底,必须使每个操作者(尤其是机械操作人员)对施工中的技术要求心中有数。4.9 管理人员及劳动力准备4.9.1 根据交通情况,每天应尽可能采纳双班作业。4.9.1.1 施工人员配备明细表 表:一管理人员机械修理工挖土机司机汽车司机推土机司机配合清土人员测量人员公路清扫后勤服务护坡施工人员小计2224062220225、施工机械配备5.1 根据工程量,现场情况和交通状况进行机械配备。5.2 机械需求量的计算:5.2.1 土方实物工作量:土方工程量为 400 M3 。5.2.2 施工机械选定:5.2.2.1 挖土机(EX-- 300)每台班产量 800 M3。5.2.2.2 自卸车(20t )在 15 公里运距,道路情况较好时,每台班 土方开挖施工方案 二 00 三年三月 3下载后可任意编辑产量...
