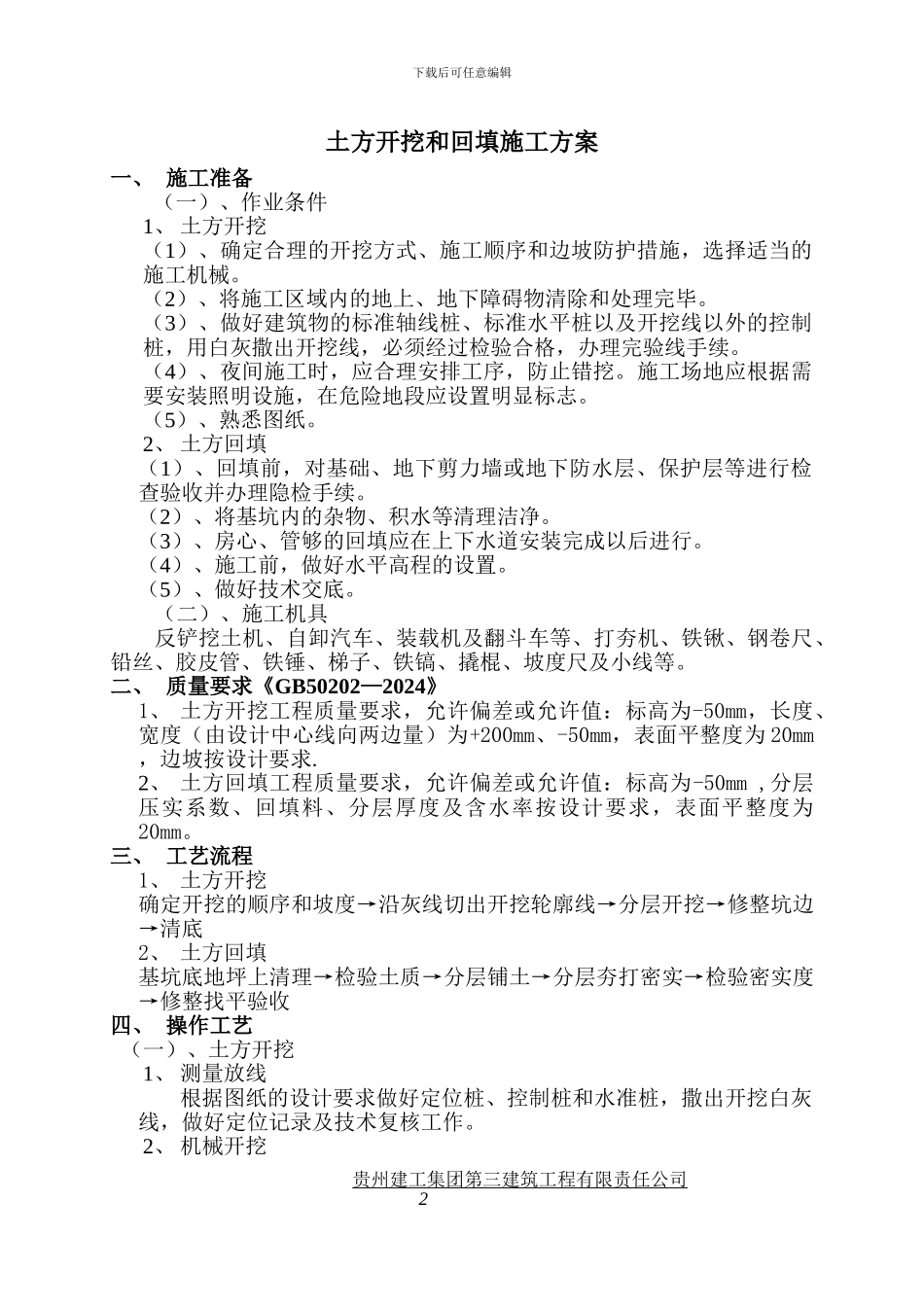

下载后可任意编辑中电投西宁 200MW 太阳能电池项目 101 厂房土方工程施工方案编 制 单 位 :贵州建工集团第三建筑工程有限责任公司编制日期:2024 年 10 月 22 日贵州建工集团第三建筑工程有限责任公司 1下载后可任意编辑土方开挖和回填施工方案一、 施工准备(一)、作业条件1、 土方开挖(1)、确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
(2)、将施工区域内的地上、地下障碍物清除和处理完毕
(3)、做好建筑物的标准轴线桩、标准水平桩以及开挖线以外的控制桩,用白灰撒出开挖线,必须经过检验合格,办理完验线手续
(4)、夜间施工时,应合理安排工序,防止错挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
(5)、熟悉图纸
2、 土方回填(1)、回填前,对基础、地下剪力墙或地下防水层、保护层等进行检查验收并办理隐检手续
(2)、将基坑内的杂物、积水等清理洁净
(3)、房心、管够的回填应在上下水道安装完成以后进行
(4)、施工前,做好水平高程的设置
(5)、做好技术交底
(二)、施工机具反铲挖土机、自卸汽车、装载机及翻斗车等、打夯机、铁锹、钢卷尺、铅丝、胶皮管、铁锤、梯子、铁镐、撬棍、坡度尺及小线等
二、 质量要求《GB50202—2024》1、 土方开挖工程质量要求,允许偏差或允许值:标高为-50mm,长度、宽度(由设计中心线向两边量)为+200mm、-50mm,表面平整度为 20mm ,边坡按设计要求
2、 土方回填工程质量要求,允许偏差或允许值:标高为-50mm ,分层压实系数、回填料、分层厚度及含水率按设计要求,表面平整度为20mm

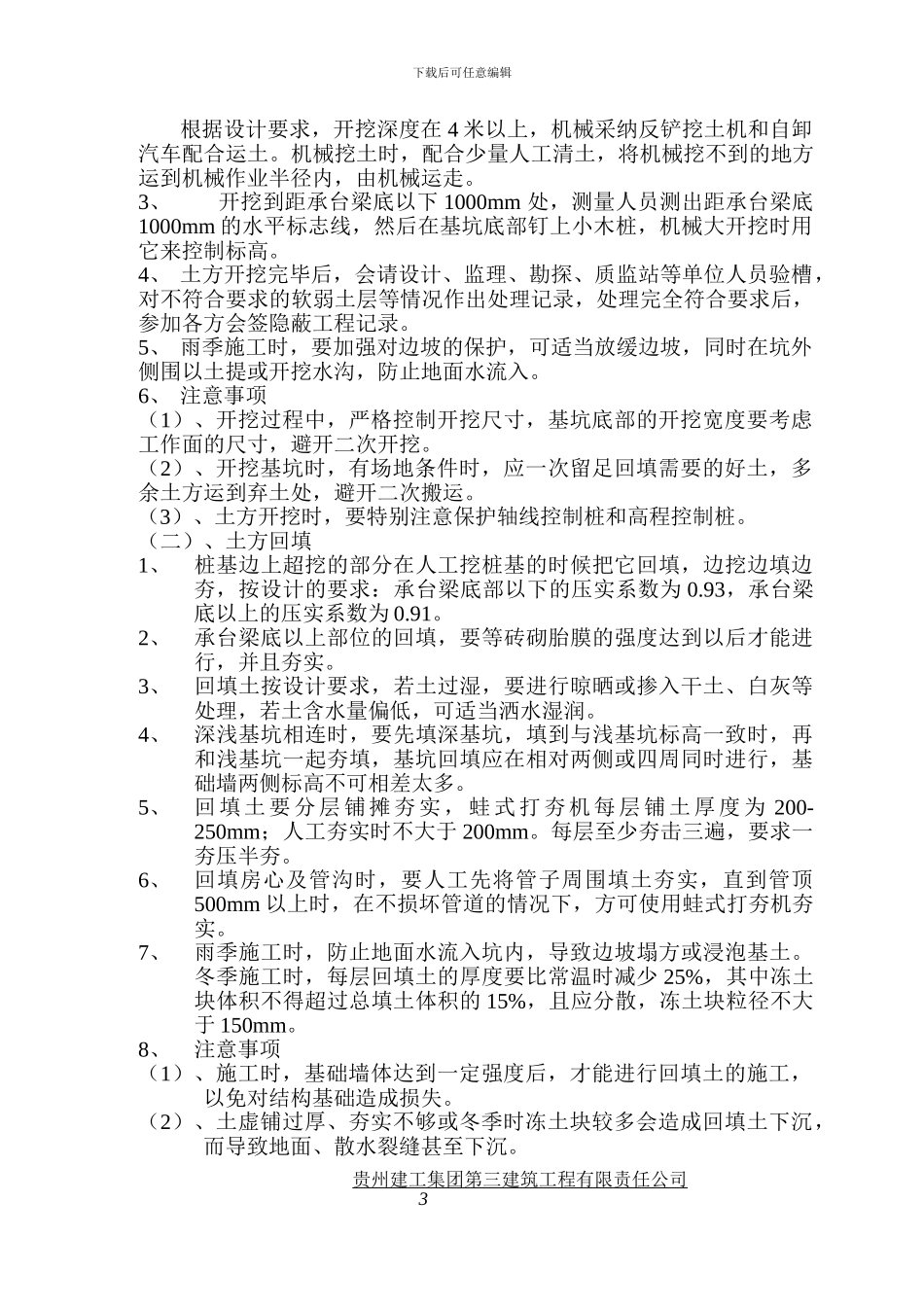

三、 工艺流程1、 土方开挖确定开挖的顺序和坡度→沿灰线切出开挖轮廓线→分层开挖→修整坑边→清底2、 土方回填基坑底地坪上清理→检验土质→分层铺土→分层夯打密实→检验密实度→修整找平验收四、 操作工艺
