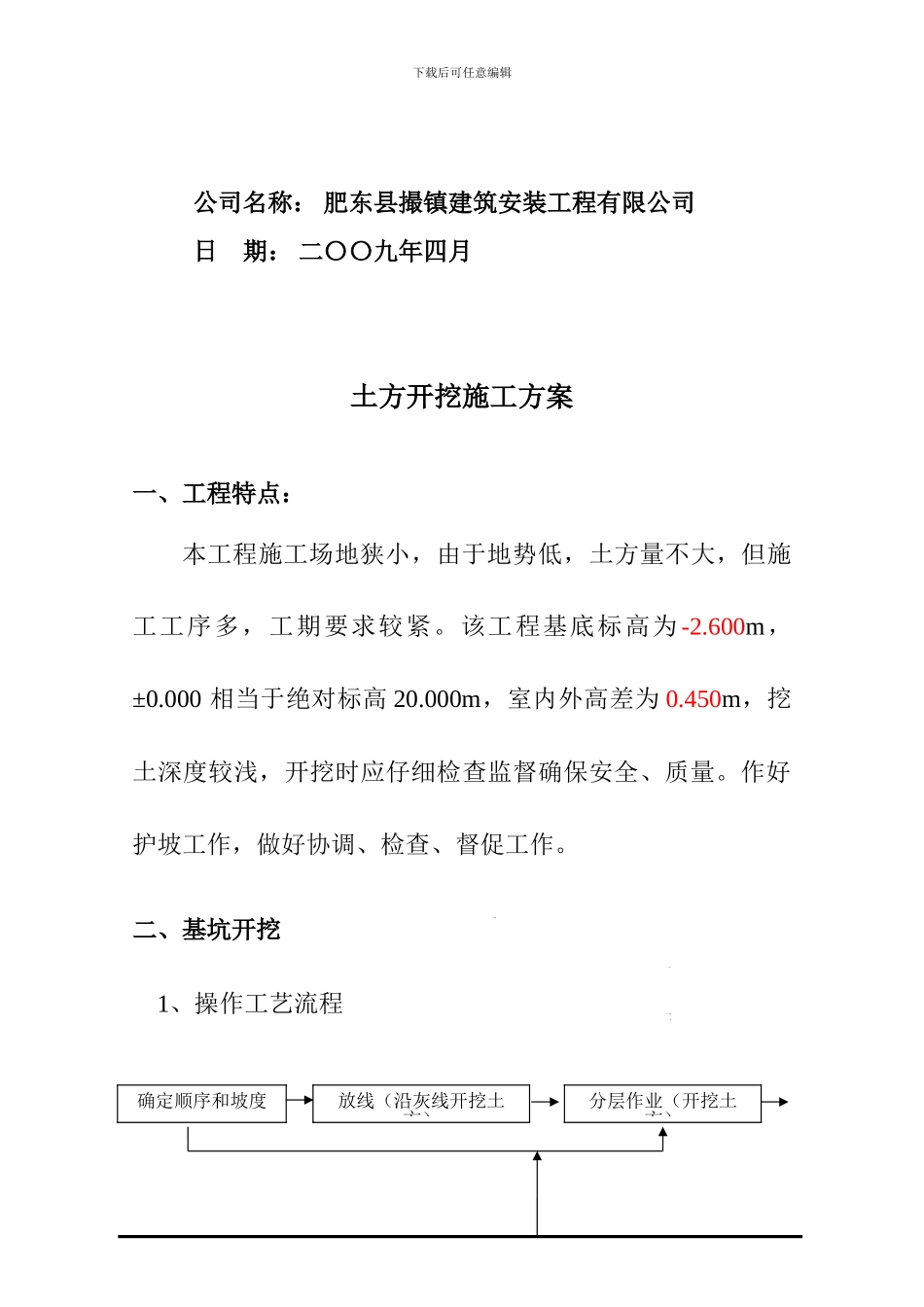

】肥东县撮镇中学学生餐厅土方回填施工方案下载后可任意编辑公司名称: 肥东县撮镇建筑安装工程有限公司日 期: 二〇〇九年四月土方开挖施工方案一、工程特点:本工程施工场地狭小,由于地势低,土方量不大,但施工工序多,工期要求较紧
该工程基底标高为 -2
600m,±0
000 相当于绝对标高 20
000m,室内外高差为 0
450m,挖土深度较浅,开挖时应仔细检查监督确保安全、质量
作好护坡工作,做好协调、检查、督促工作
二、基坑开挖 1、操作工艺流程确定顺序和坡度放线(沿灰线开挖土方)分层作业(开挖土方)下载后可任意编辑2、关键和难点2
1 土方开挖时不得扰动基底土,基底应预留 10cm 土方
2 为解决过长挖土,开挖实行同步挖掘法挖土,由北向南挖
挖土最后退场点选在南侧
3 开挖预留土时,每层开挖深度,测量放线人员应配合定出各基底轴线和位置线,抄出距槽底 50cm 水平线,距每条槽端部 30cm 处每隔 2~3 米在槽帮上钉水平标高小木楔,在挖至接近坑底标高时,用尺或事先量好的 50cm 标准直尺,随时以小木楔上水平线校核槽底标高,最后由两端轴线或引轴拉通线,检查距槽边尺寸,确定槽宽标准,据此用人工修整槽帮,最后清挖槽底土
4 开挖机械配备液压挖掘机 1 台,最后退场时选用长臂反铲挖土机
5 测量配合修整边坡清 底(土质、作业条件)下载后可任意编辑施工测量人员开挖前负责测控网测设,并放出开挖边线的白线
施工测量控制网按初定、精测、检测三步进行,并由专人负责复核
水准点、测量控制网需经监理、甲方验检后有效
开挖后测量边坡坡度,底边线测控及标高控制
抄放基底上 500mm 标高线,并为基底平面人工清理每 3 米提供一个标高桩
开挖前应将规划局给
