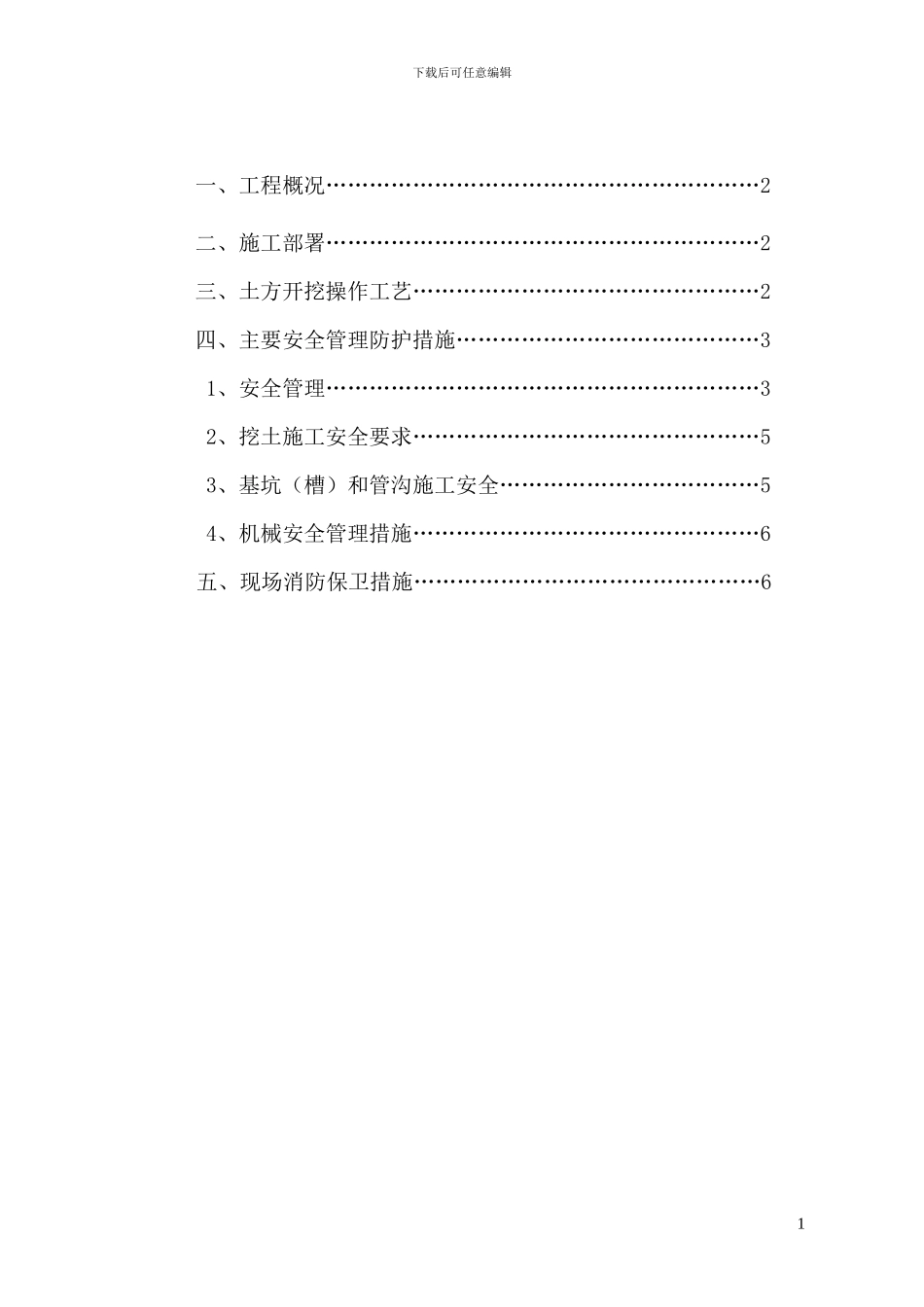

中国人民大学图书馆外线工程化粪池施工方案 中集建设集团有限公司 2010 年 09 月 20 日下载后可任意编辑一、工程概况……………………………………………………2二、施工部署……………………………………………………2三、土方开挖操作工艺…………………………………………2四、主要安全管理防护措施……………………………………3 1、安全管理……………………………………………………3 2、挖土施工安全要求…………………………………………5 3、基坑(槽)和管沟施工安全………………………………5 4、机械安全管理措施…………………………………………6五、现场消防保卫措施…………………………………………61下载后可任意编辑一、工程概况:本工程中国人民大学图书馆、国学馆外线工程,在图书馆东侧设置13#化粪池,在国学馆西北角处设置 8#、5#化粪池,13#化粪池基坑深 4
6 米,基坑尺寸 14 米 x4
5 米;5#、8#化粪池基坑深 3
8 米,8#基坑基坑尺寸 7
2 米 x3
8 米、5#基坑基坑尺寸 5
6 米 x2
化粪池采纳成品玻璃钢化粪池
我公司承建该工程,本着“安全第一,以人为本”、“安全和质量一起抓”的原则进行施工及安全管理
根据现场场地及施工安排,基坑边侧采纳放坡,坡度为 1∶0
3,边坡采纳脚手架管和脚手板支护,土方开挖采纳机械大开挖,人工配合清除基底预留土层
二、施工部署:根据现场实际情况,满足开挖条件后,开始按由基坑一段后退式一次成型的开挖
采纳一台日立ZX200-3型反铲挖土机,3辆汽车运土车
三、土方开挖工程操作工艺: 1
施工工艺流程:设备进场→确定开挖顺序和边坡→施工开挖基础四周边线分层开挖→修整边坡→清槽收土→后续施工
机械挖土一次挖至基坑底部,挖土时随时用水平仪超测基坑底表高防止超挖
基坑挖至基底时,根据基底标高采纳人工进行
