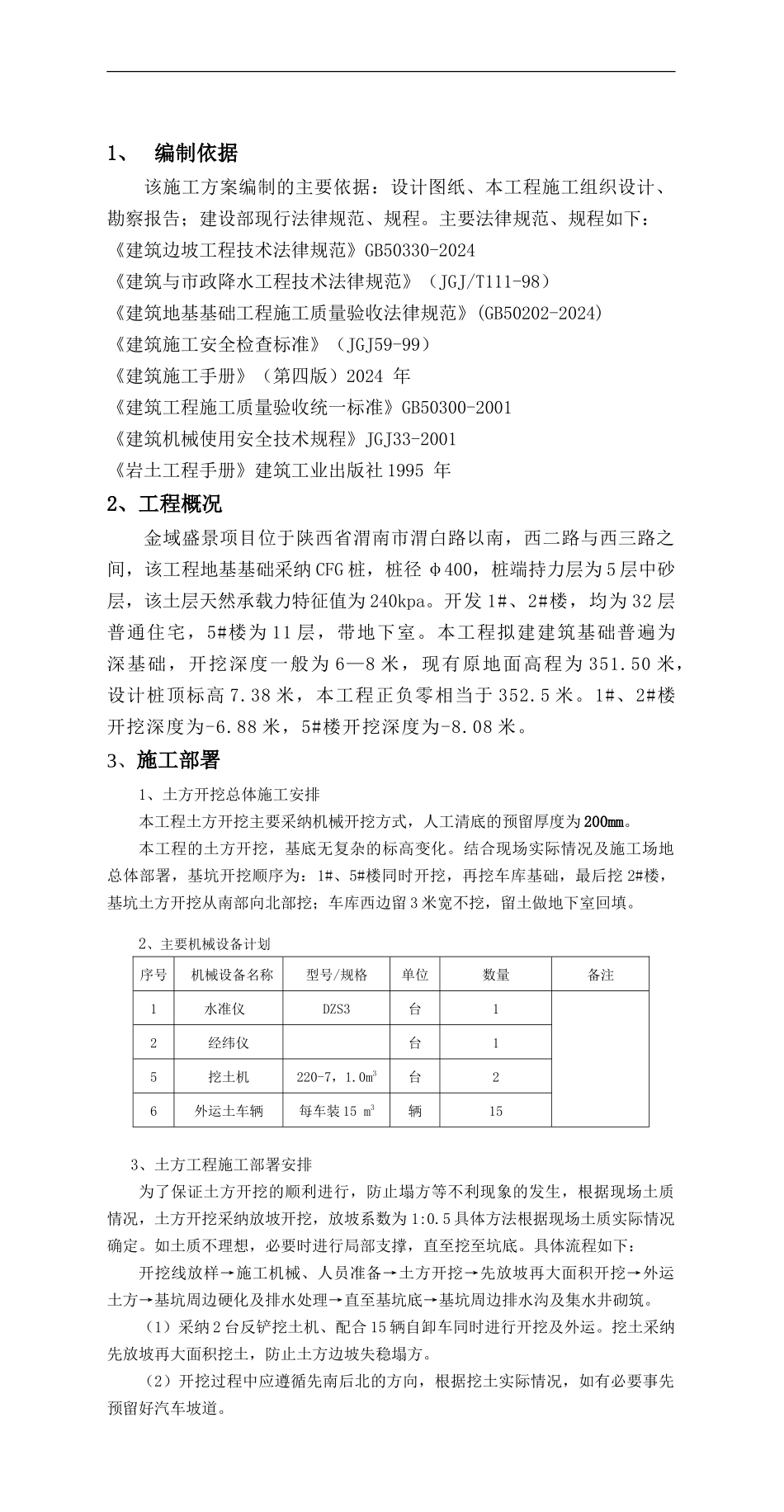

下载后可任意编辑金域盛景1#、2#、5#楼及车库工程基坑开挖施工方案建筑工程有限责任公司二 0 一三年六月九日下载后可任意编辑目 录1、编制依据…………………………………………………………12、工程概况…………………………………………………………13、 施工部署…………………………………………………………34、 土方开挖方案……………………………………………………45、 质量技术组织措施………………………………………………56、 主要管理措施……………………………………………………67、 雨季施工…………………………………………………………88、 应急方案…………………………………………………………99、基坑断面图…………………………………………………………1010、基坑平面图………………………………………………………111、 编制依据该施工方案编制的主要依据:设计图纸、本工程施工组织设计、勘察报告;建设部现行法律规范、规程。主要法律规范、规程如下:《建筑边坡工程技术法律规范》GB50330-2024《建筑与市政降水工程技术法律规范》(JGJ/T111-98)《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)《建筑施工安全检查标准》(JGJ59-99)《建筑施工手册》(第四版)2024 年《建筑工程施工质量验收统一标准》GB50300-2001《建筑机械使用安全技术规程》JGJ33-2001《岩土工程手册》建筑工业出版社 1995 年2、工程概况金域盛景项目位于陕西省渭南市渭白路以南,西二路与西三路之间,该工程地基基础采纳 CFG 桩,桩径 φ400,桩端持力层为 5 层中砂层,该土层天然承载力特征值为 240kpa。开发 1#、2#楼,均为 32 层普通住宅,5#楼为 11 层,带地下室。本工程拟建建筑基础普遍为深基础,开挖深度一般为 6—8 米,现有原地面高程为 351.50 米,设计桩顶标高 7.38 米,本工程正负零相当于 352.5 米。1#、2#楼开挖深度为-6.88 米,5#楼开挖深度为-8.08 米。3、施工部署1、土方开挖总体施工安排本工程土方开挖主要采纳机械开挖方式,人工清底的预留厚度为 200mm。 本工程的土方开挖,基底无复杂的标高变化。结合现场实际情况及施工场地总体部署,基坑开挖顺序为:1#、5#楼同时开挖,再挖车库基础,最后挖 2#楼,基坑土方开挖从南部向北部挖;车库西边留 3 米宽不挖,留土做地下室回填。2、主要机械设备计划序号机械设备名称型号/规格单位数量备注1水准仪DZS3台12经纬仪台15挖土...
