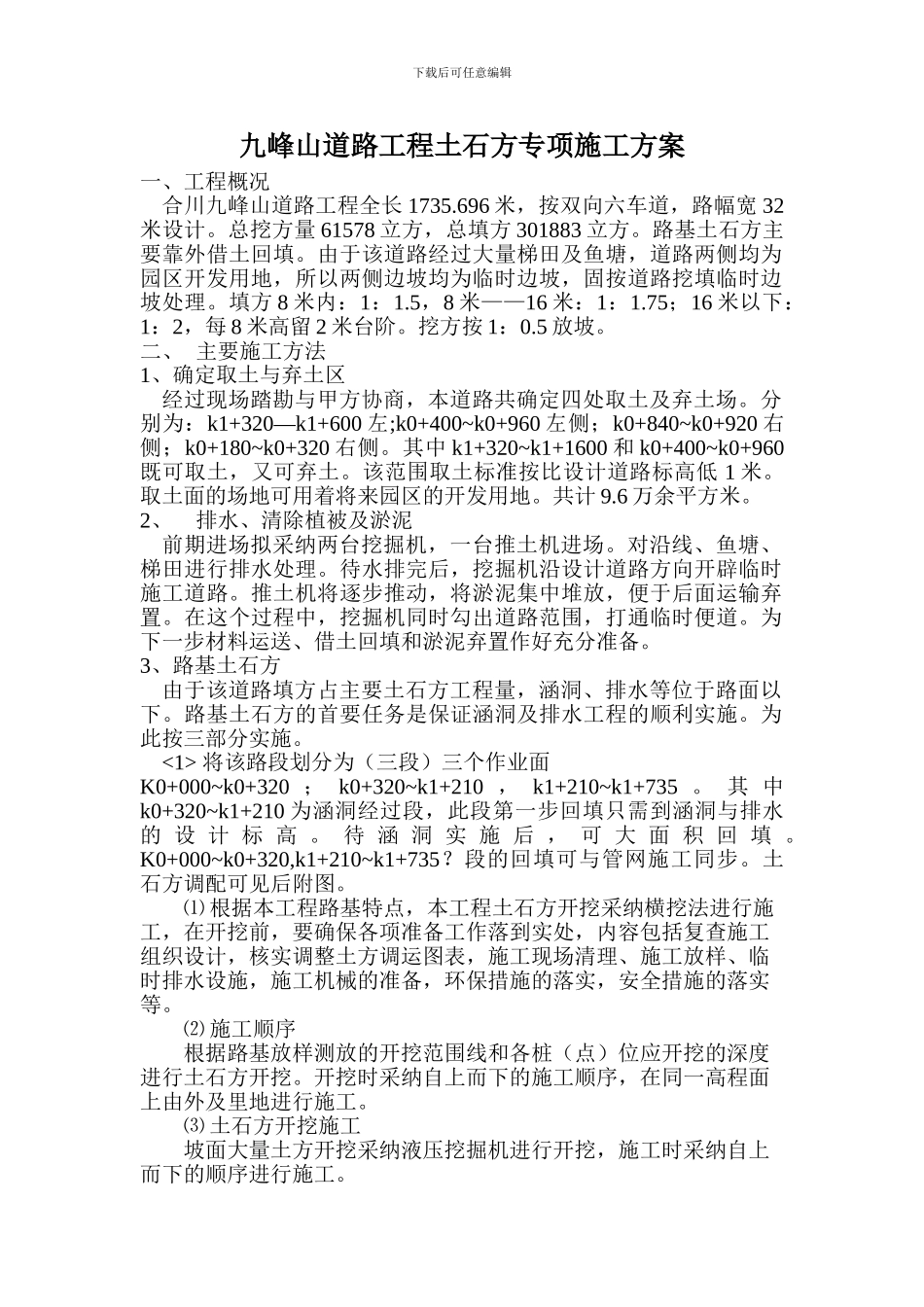

下载后可任意编辑九峰山道路工程土石方专项施工方案一、工程概况合川九峰山道路工程全长 1735
696 米,按双向六车道,路幅宽 32米设计
总挖方量 61578 立方,总填方 301883 立方
路基土石方主要靠外借土回填
由于该道路经过大量梯田及鱼塘,道路两侧均为园区开发用地,所以两侧边坡均为临时边坡,固按道路挖填临时边坡处理
填方 8 米内:1:1
5,8 米——16 米:1:1
75;16 米以下:1:2,每 8 米高留 2 米台阶
挖方按 1:0
二、 主要施工方法1、确定取土与弃土区经过现场踏勘与甲方协商,本道路共确定四处取土及弃土场
分别为:k1+320—k1+600 左;k0+400~k0+960 左侧;k0+840~k0+920 右侧;k0+180~k0+320 右侧
其中 k1+320~k1+1600 和 k0+400~k0+960既可取土,又可弃土
该范围取土标准按比设计道路标高低 1 米
取土面的场地可用着将来园区的开发用地
6 万余平方米
2、排水、清除植被及淤泥前期进场拟采纳两台挖掘机,一台推土机进场
对沿线、鱼塘、梯田进行排水处理
待水排完后,挖掘机沿设计道路方向开辟临时施工道路
推土机将逐步推动,将淤泥集中堆放,便于后面运输弃置
在这个过程中,挖掘机同时勾出道路范围,打通临时便道
为下一步材料运送、借土回填和淤泥弃置作好充分准备

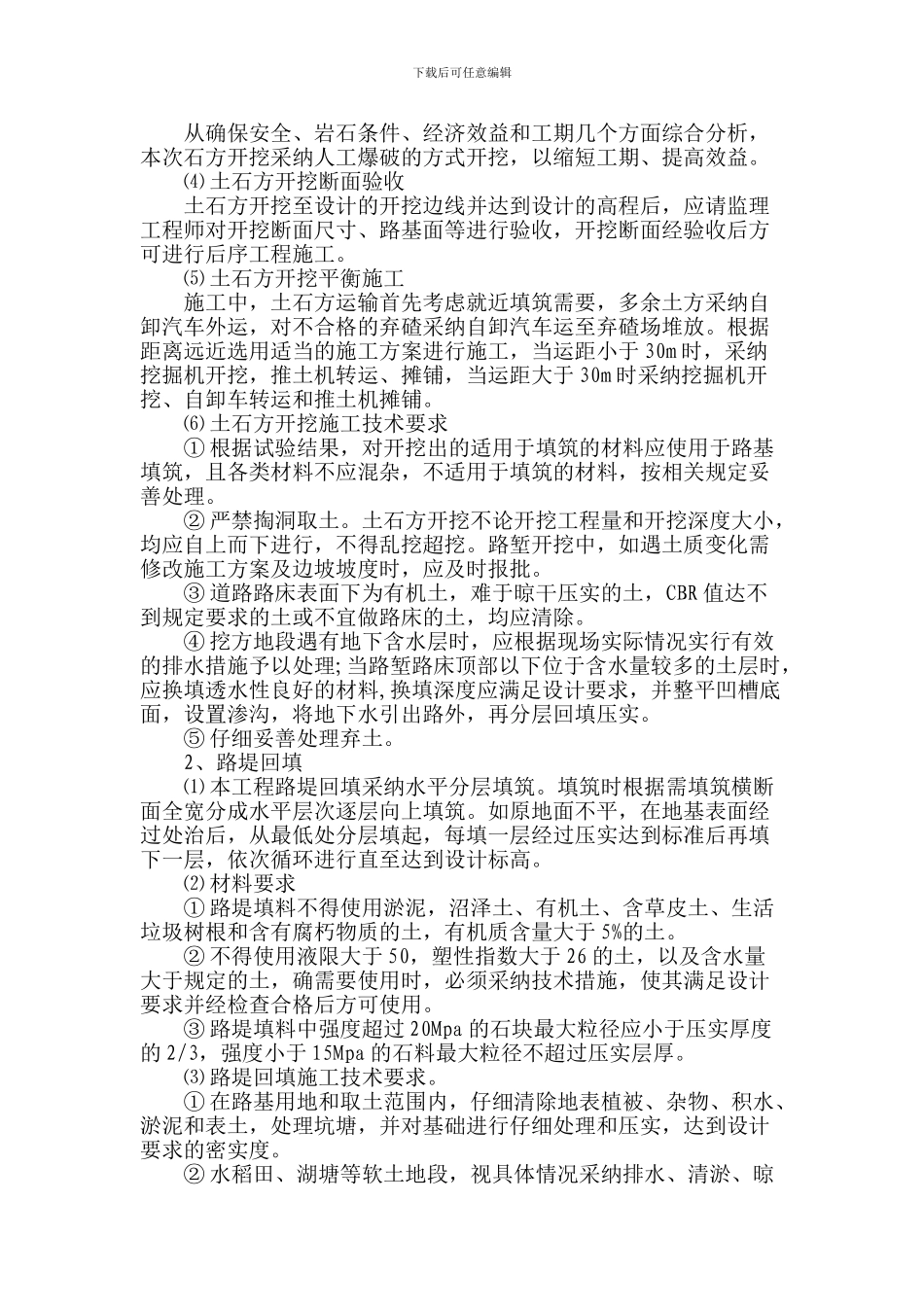

3、路基土石方由于该道路填方占主要土石方工程量,涵洞、排水等位于路面以下
路基土石方的首要任务是保证涵洞及排水工程的顺利实施
为此按三部分实施

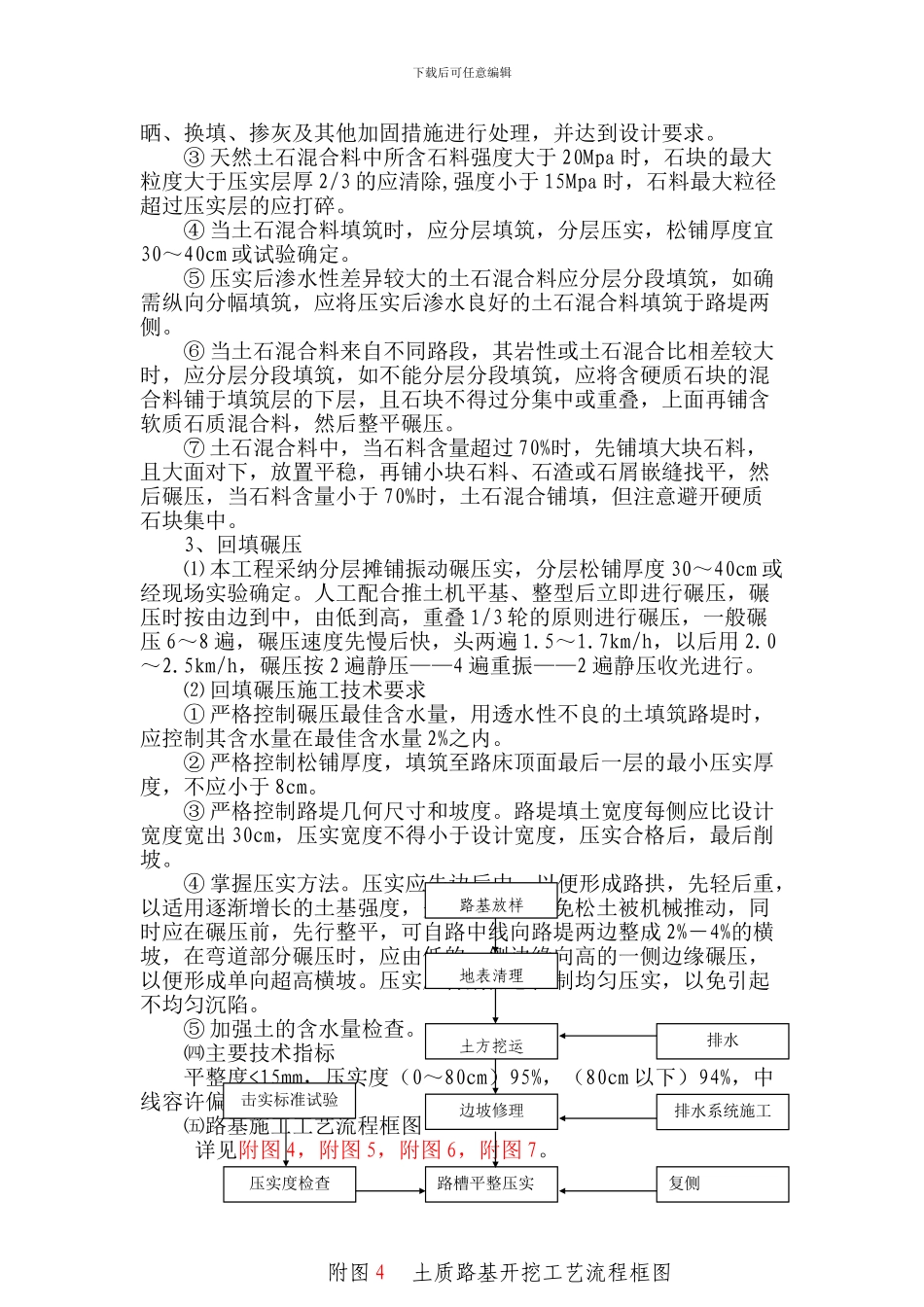

将该路段划分为(三段)三个作业面K0+000~k0+320 ; k0+320~k1+210 , k1+210~k1+735
其 中k0+320~k1+210 为涵洞经过段,此段第一步回填只需到涵洞与排水的 设 计 标 高
待 涵 洞 实 施 后 ,
