电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土石方围堰施工方案VIP免费

土石方围堰施工方案_第1页
1/6
土石方围堰施工方案_第2页
2/6
土石方围堰施工方案_第3页
3/6

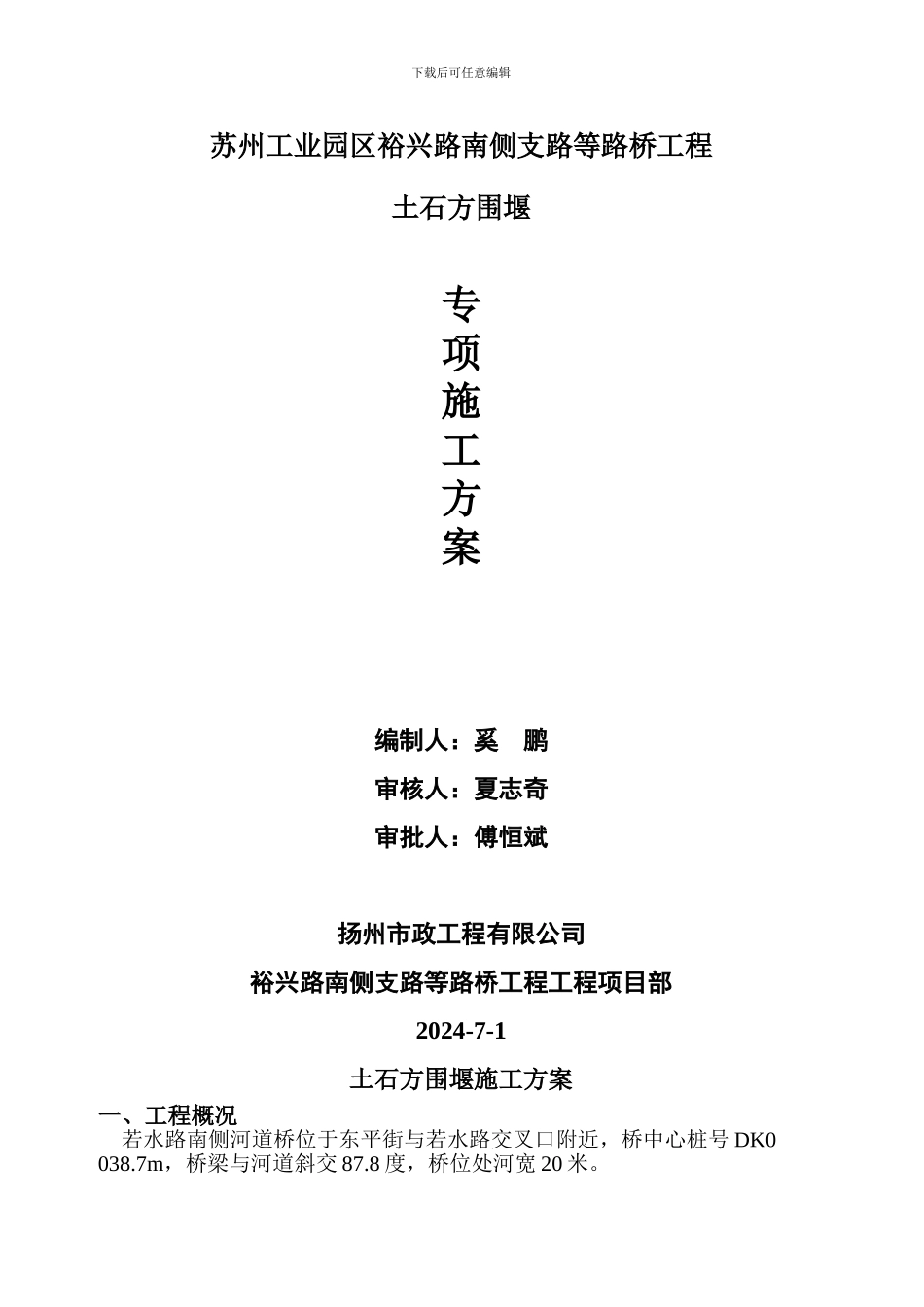

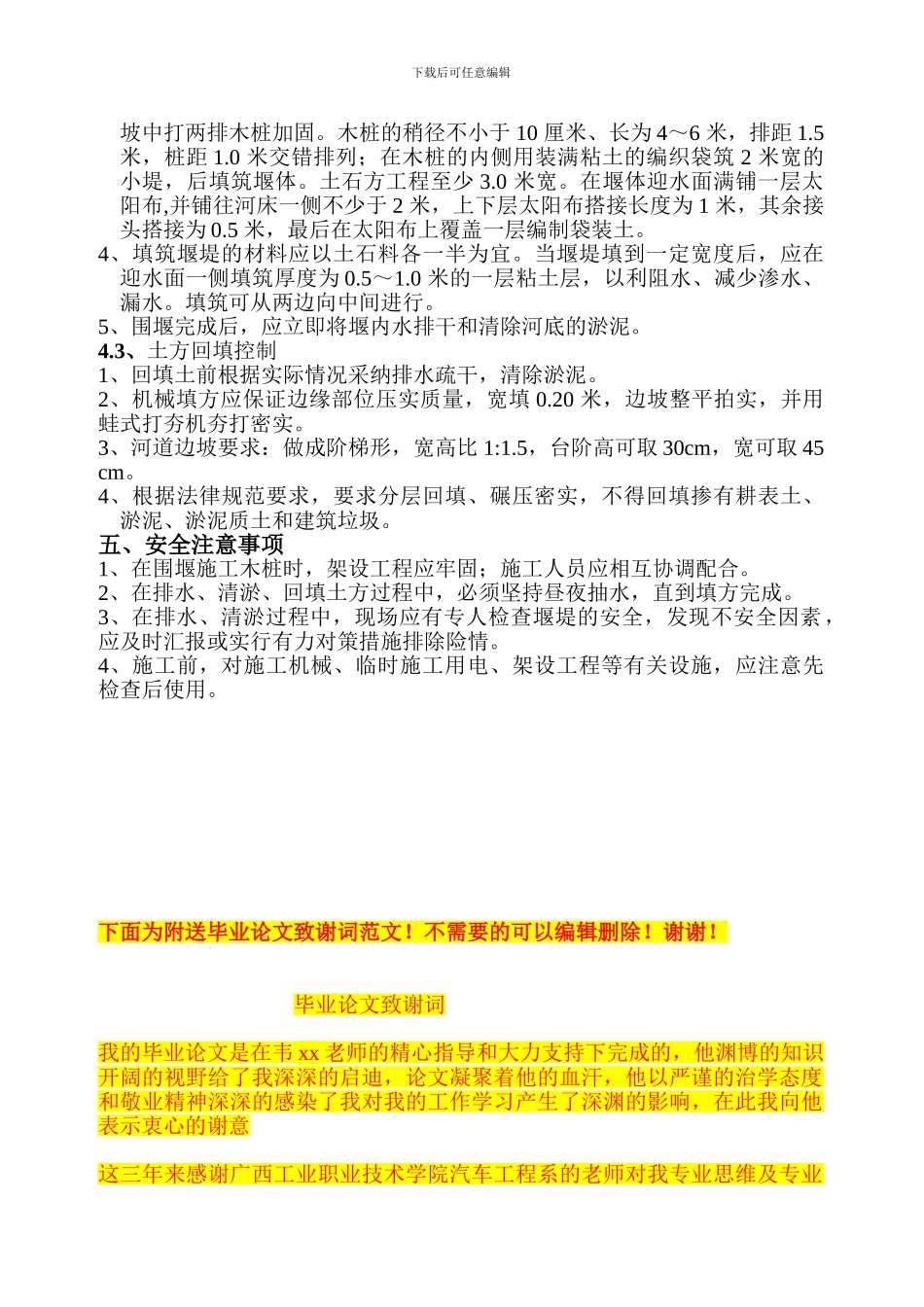

下载后可任意编辑苏州工业园区裕兴路南侧支路等路桥工程土石方围堰专项施工方案编制人:奚 鹏 审核人:夏志奇审批人:傅恒斌扬州市政工程有限公司裕兴路南侧支路等路桥工程工程项目部2024-7-1土石方围堰施工方案一、工程概况 若水路南侧河道桥位于东平街与若水路交叉口附近,桥中心桩号 DK0038.7m,桥梁与河道斜交 87.8 度,桥位处河宽 20 米。下载后可任意编辑二、施工作业安排 根据工程特点,施工前必须进行土石方围堰施工。排水清淤后进行箱涵下部结构施工。1、技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案。2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场。3、施工计划工期:自进场起 20 天内完成施工任务。三、施工顺序 工艺流程:现场勘察→围堰施工→排水、清淤→箱涵施工→拆除围堰。四、主要项目施工方法4.1、施工测量1、测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采纳全站仪控制,标高控制采纳水准仪控制。2、测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N(N 为测点数),坐标相对闭合差为±1/10000。3、水准测量,根据已知水准点实行每 50M 设立一临时水准点,采纳往返闭合法测设,根据场地平整图标高进行标高控制。4.2、施工围堰围堰工程的主要作用是截流、挡水。严防涌水、避开堰堤坍塌是围堰成败的关键,为此特作如下要求: 1、堰堤及其位置符合设计规定,严格根据设计要求实施,以利排、降水,堰堤的加固详见断面图。2、围堰的施工流程:打木桩→用编织袋装土垒堰堤→填筑堰体→ 铺迎水面太阳布→往太阳布上铺一层编织袋装土。3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为河宽的 10%,并不小于 2 米,在堰堤背水一侧边下载后可任意编辑坡中打两排木桩加固。木桩的稍径不小于 10 厘米、长为 4~6 米,排距 1.5 米,桩距 1.0 米交错排列;在木桩的内侧用装满粘土的编织袋筑 2 米宽的小堤,后填筑堰体。土石方工程至少 3.0 米宽。在堰体迎水面满铺一层太阳布,并铺往河床一侧不少于 2 米,上下层太阳布搭接长度为 1 米,其余接头搭接为 0.5 米,最后在太阳布上覆盖一层编制袋装土。4、填筑堰堤的材料应以土石料各一半为宜。当堰堤填到一定宽度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土石方围堰施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
