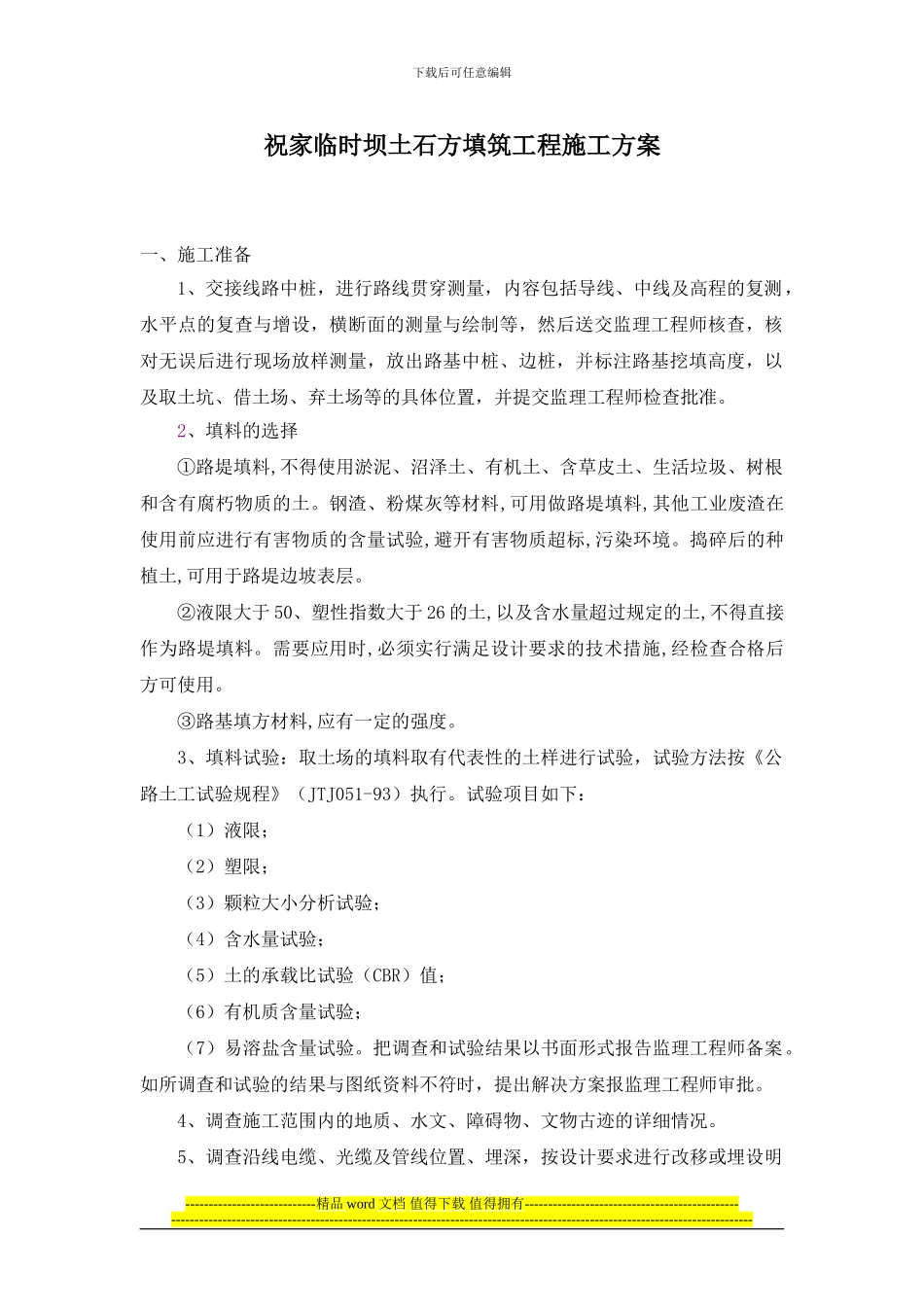

下载后可任意编辑祝家临时坝土石方填筑工程施工方案一、施工准备1、交接线路中桩,进行路线贯穿测量,内容包括导线、中线及高程的复测,水平点的复查与增设,横断面的测量与绘制等,然后送交监理工程师核查,核对无误后进行现场放样测量,放出路基中桩、边桩,并标注路基挖填高度,以及取土坑、借土场、弃土场等的具体位置,并提交监理工程师检查批准
2、填料的选择 ①路堤填料,不得使用淤泥、沼泽土、有机土、含草皮土、生活垃圾、树根和含有腐朽物质的土
钢渣、粉煤灰等材料,可用做路堤填料,其他工业废渣在使用前应进行有害物质的含量试验,避开有害物质超标,污染环境
捣碎后的种植土,可用于路堤边坡表层
②液限大于 50、塑性指数大于 26 的土,以及含水量超过规定的土,不得直接作为路堤填料
需要应用时,必须实行满足设计要求的技术措施,经检查合格后方可使用
③路基填方材料,应有一定的强度
3、填料试验:取土场的填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行
试验项目如下: (1)液限; (2)塑限; (3)颗粒大小分析试验; (4)含水量试验; (5)土的承载比试验(CBR)值; (6)有机质含量试验; (7)易溶盐含量试验
把调查和试验结果以书面形式报告监理工程师备案
如所调查和试验的结果与图纸资料不符时,提出解决方案报监理工程师审批
4、调查施工范围内的地质、水文、障碍物、文物古迹的详细情况

5、调查沿线电缆、光缆及管线位置、埋深,按设计要求进行改移或埋设明----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------------
