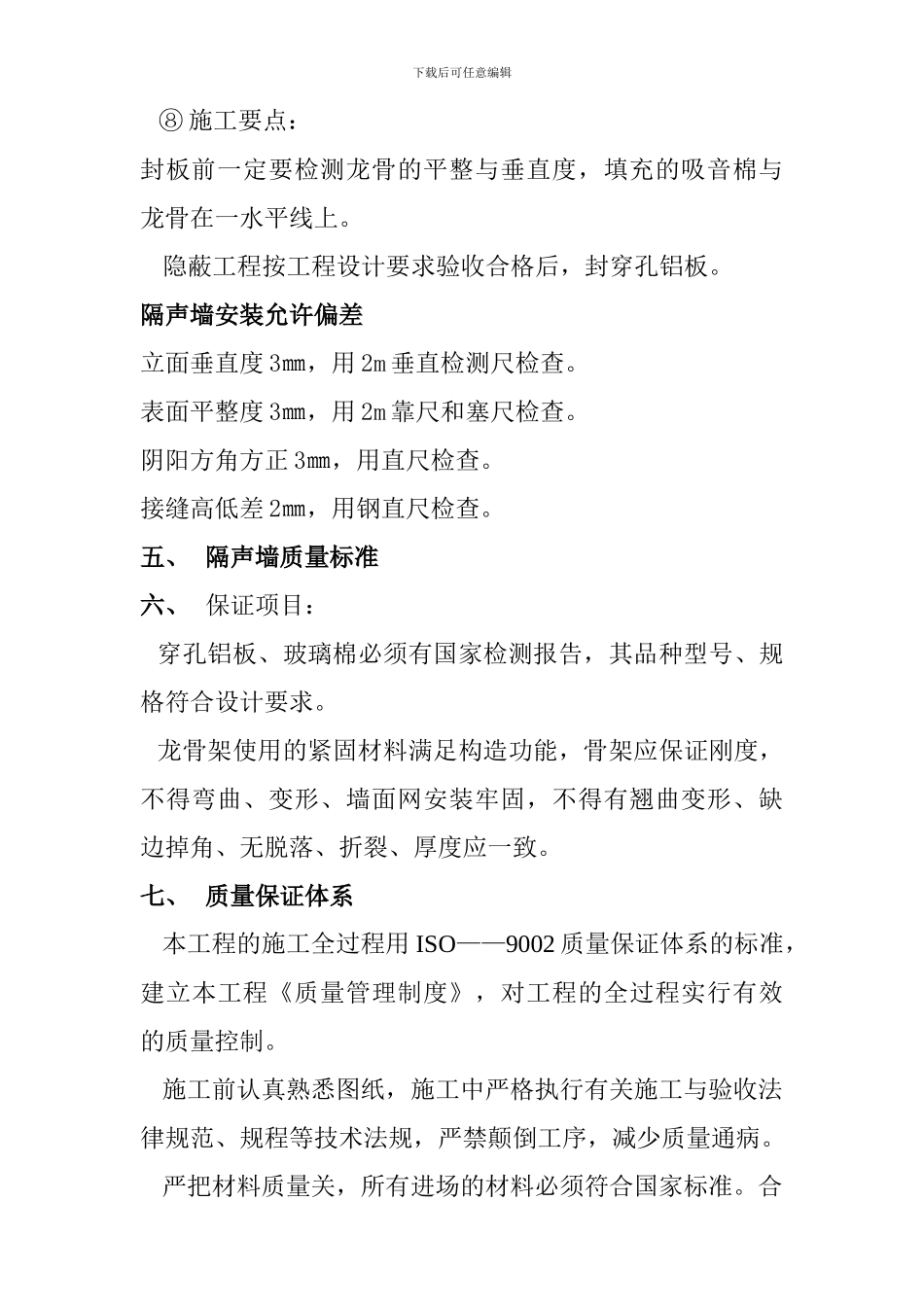

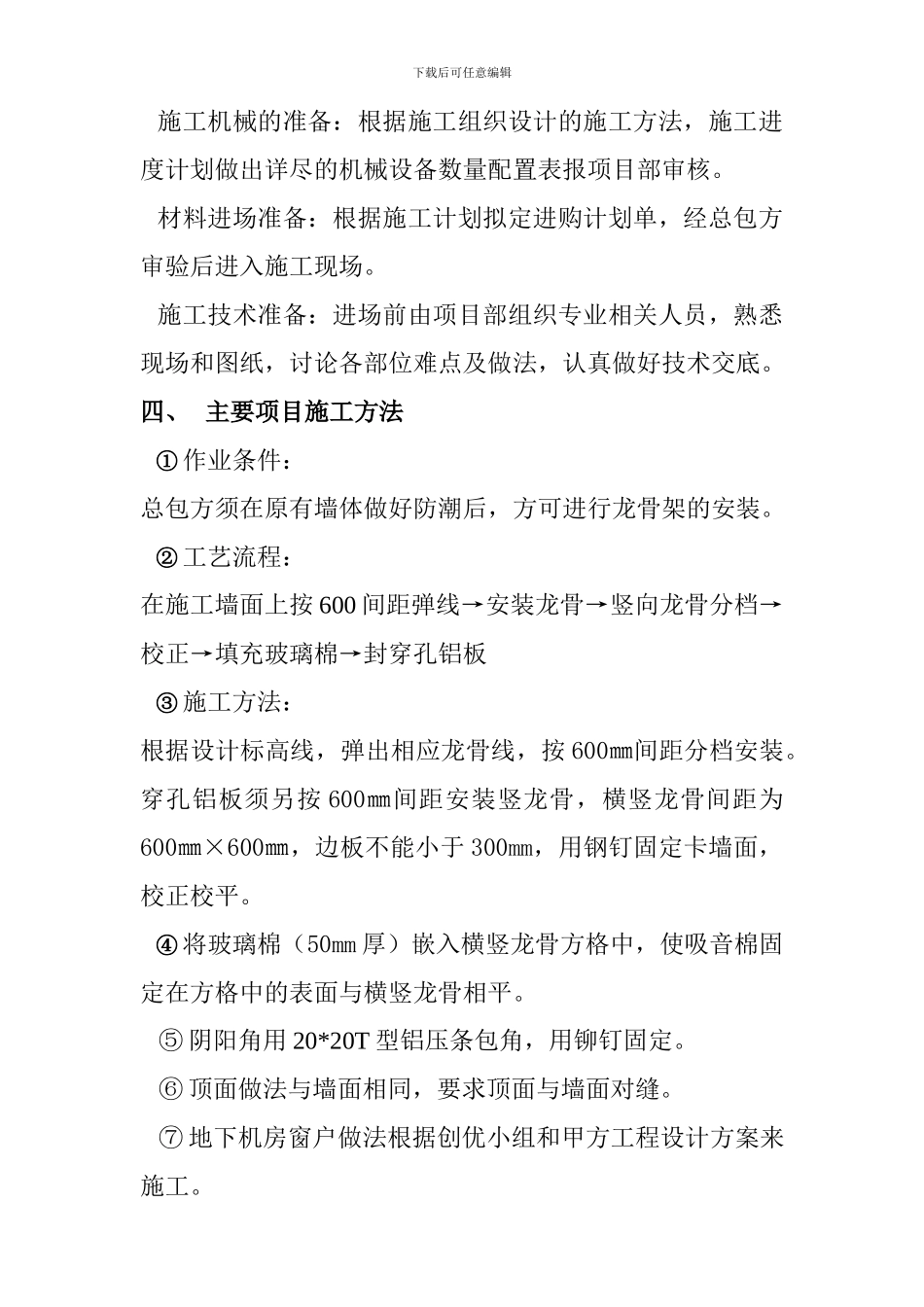

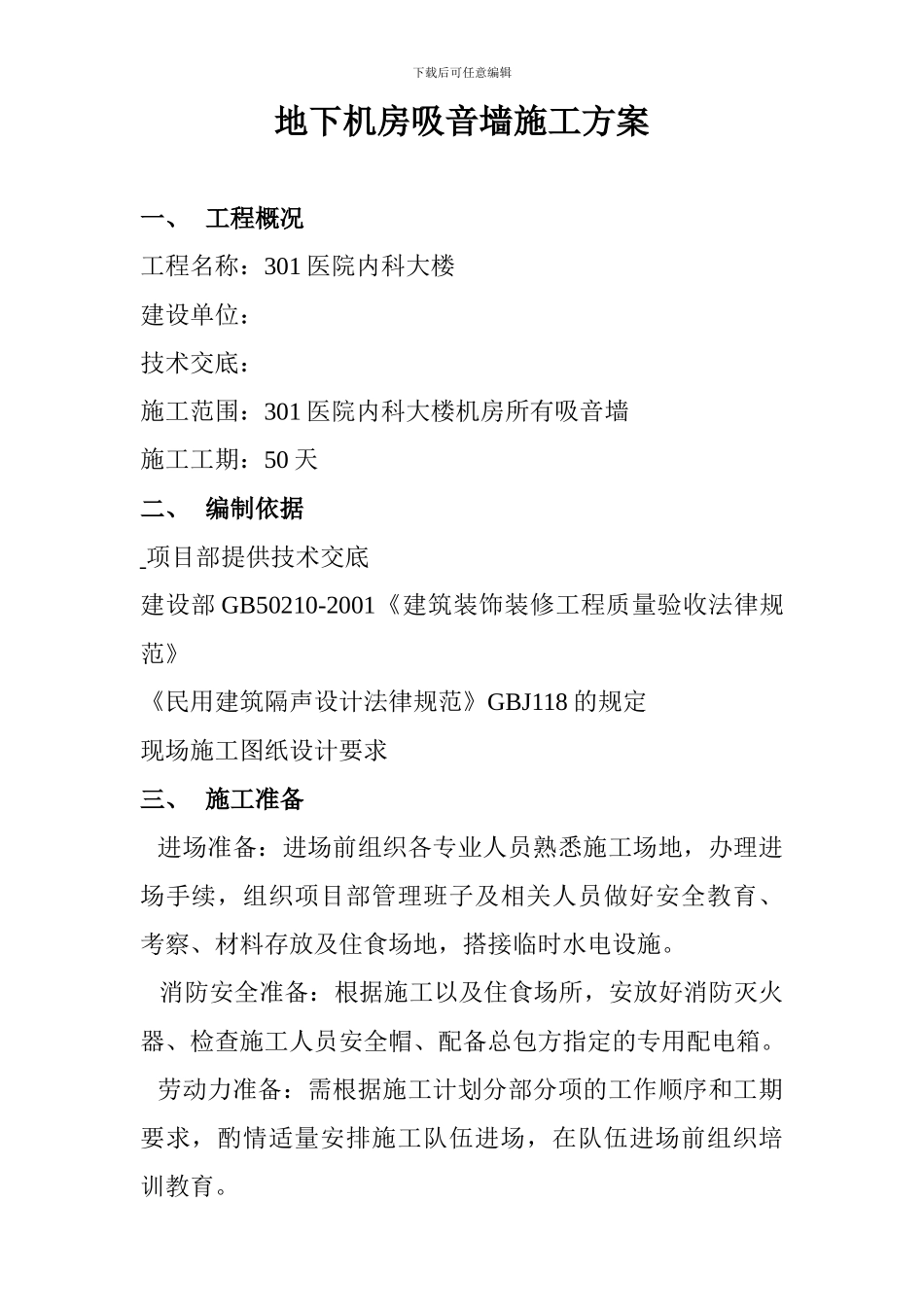

下载后可任意编辑地下机房吸音墙施工方案一、 工程概况工程名称:301 医院内科大楼建设单位:技术交底:施工范围:301 医院内科大楼机房所有吸音墙施工工期:50 天二、 编制依据 项目部提供技术交底建设部 GB50210-2001《建筑装饰装修工程质量验收法律规范》《民用建筑隔声设计法律规范》GBJ118 的规定现场施工图纸设计要求三、 施工准备 进场准备:进场前组织各专业人员熟悉施工场地,办理进场手续,组织项目部管理班子及相关人员做好安全教育、考察、材料存放及住食场地,搭接临时水电设施。 消防安全准备:根据施工以及住食场所,安放好消防灭火器、检查施工人员安全帽、配备总包方指定的专用配电箱。 劳动力准备:需根据施工计划分部分项的工作顺序和工期要求,酌情适量安排施工队伍进场,在队伍进场前组织培训教育。下载后可任意编辑 施工机械的准备:根据施工组织设计的施工方法,施工进度计划做出详尽的机械设备数量配置表报项目部审核。 材料进场准备:根据施工计划拟定进购计划单,经总包方审验后进入施工现场。 施工技术准备:进场前由项目部组织专业相关人员,熟悉现场和图纸,讨论各部位难点及做法,认真做好技术交底。四、 主要项目施工方法 ① 作业条件:总包方须在原有墙体做好防潮后,方可进行龙骨架的安装。 ② 工艺流程:在施工墙面上按 600 间距弹线→安装龙骨→竖向龙骨分档→校正→填充玻璃棉→封穿孔铝板 ③ 施工方法:根据设计标高线,弹出相应龙骨线,按 600㎜间距分档安装。穿孔铝板须另按 600㎜间距安装竖龙骨,横竖龙骨间距为600㎜×600㎜,边板不能小于 300mm,用钢钉固定卡墙面,校正校平。 ④ 将玻璃棉(50mm 厚)嵌入横竖龙骨方格中,使吸音棉固定在方格中的表面与横竖龙骨相平。 ⑤ 阴阳角用 20*20T 型铝压条包角,用铆钉固定。 ⑥ 顶面做法与墙面相同,要求顶面与墙面对缝。 ⑦ 地下机房窗户做法根据创优小组和甲方工程设计方案来施工。下载后可任意编辑 ⑧ 施工要点:封板前一定要检测龙骨的平整与垂直度,填充的吸音棉与龙骨在一水平线上。 隐蔽工程按工程设计要求验收合格后,封穿孔铝板。隔声墙安装允许偏差立面垂直度 3㎜,用 2m 垂直检测尺检查。表面平整度 3㎜,用 2m 靠尺和塞尺检查。阴阳方角方正 3㎜,用直尺检查。接缝高低差 2㎜,用钢直尺检查。五、 隔声墙质量标准六、 保证项目: 穿孔铝板、玻璃棉必须有国家检测报告,其品种型号、规格符合...
