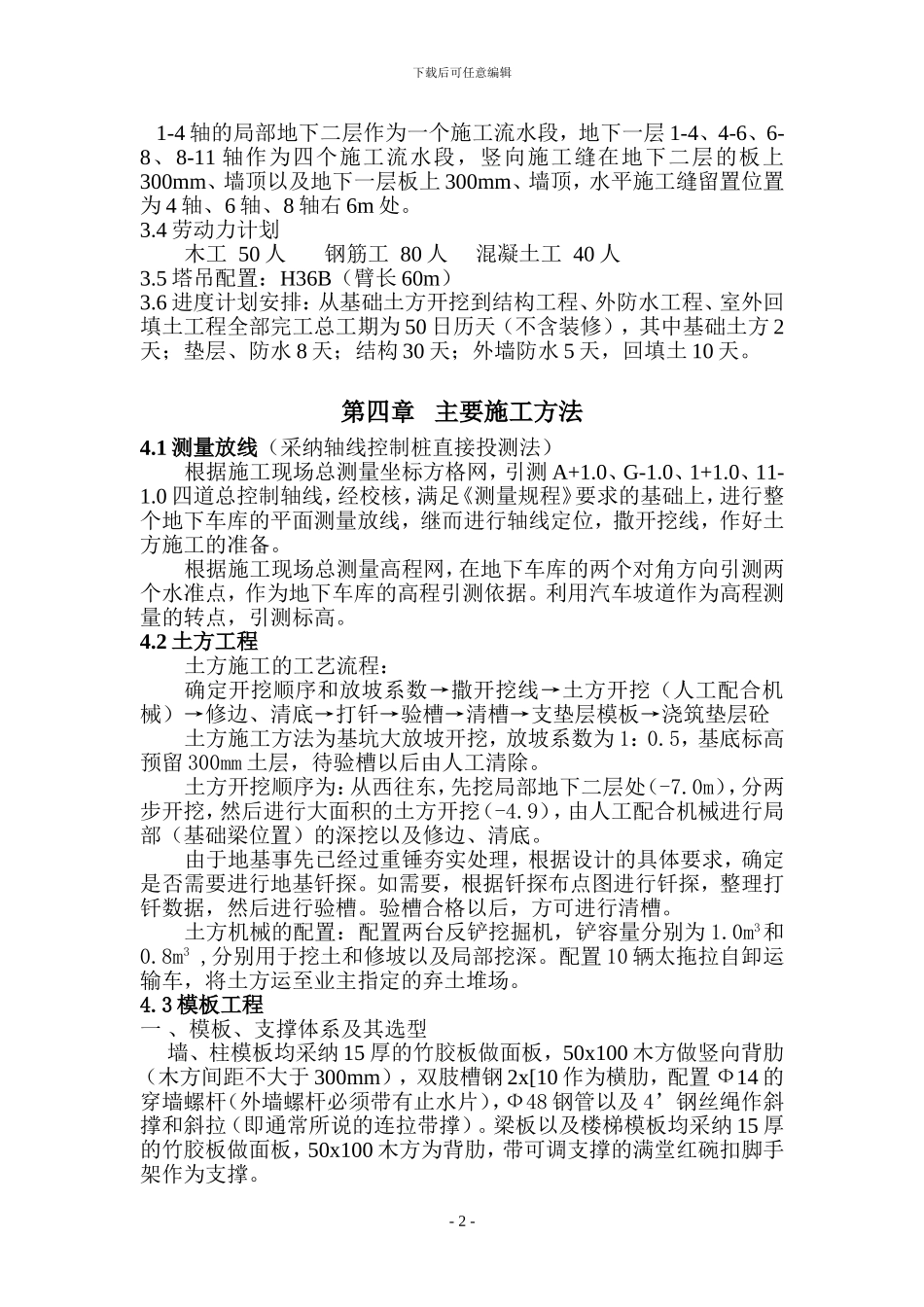

下载后可任意编辑万霖博雅明园工程地下车库施 工 方 案第一章 工程概况地下车库位于万霖博雅明园工程 15#楼与 17#楼之间,工程占地面积 1276,建筑面积为 1300
8,地下一层,局部为地下二层
建筑物抗震设防烈度为 8 度,建筑分类及建筑耐火等级均为一级,建筑耐久年限为 50 年,基础形式为筏板式基础,基础底板厚 500mm,底板、墙、顶板梁混凝土均为 C30P8 防水抗渗混凝土
基础埋深 4m,局部 6m,建筑±0
00 相对标高相当于总图绝对标高 48
第二章 项目管理目标质量目标: 优良工期目标: 2024 年 5 月 10 日开工,2024 年 6 月 30 日完成主体结构、外防水施工以及室外回填土工程
2024 年 8 月 30 日竣工
总工期112 日历天
第三章 施工部署3
1 项目组织机构(见下图)3
2 施工难点 基础存在 2m 的高差,且基础底板较长,难于保证混凝土一次浇筑,因此,底板的防水施工将成为本工程的难点
项目经理部组织机构图3
3 流水段划分- 1 -技术负责人项目经理项目副经理 项目书记财 务部经 营部 物 资部工 程部技 术部 后 勤消 防保 卫质 检员土 建 工 长专业 工 长机 务测 放组试 验室各 施 工 班 组下载后可任意编辑 1-4 轴的局部地下二层作为一个施工流水段,地下一层 1-4、4-6、6-8、8-11 轴作为四个施工流水段,竖向施工缝在地下二层的板上300mm、墙顶以及地下一层板上 300mm、墙顶,水平施工缝留置位置为 4 轴、6 轴、8 轴右 6m 处
4 劳动力计划木工 50 人 钢筋工 80 人 混凝土工 40 人3
5 塔吊配置:H36B(臂长 60m)3
6 进度计划安排:从基础土方开挖到结构工程、外防水工程、室外回填土工程全部完工总工期为 50 日历天(不含装修),其中基础土方 2天;垫
