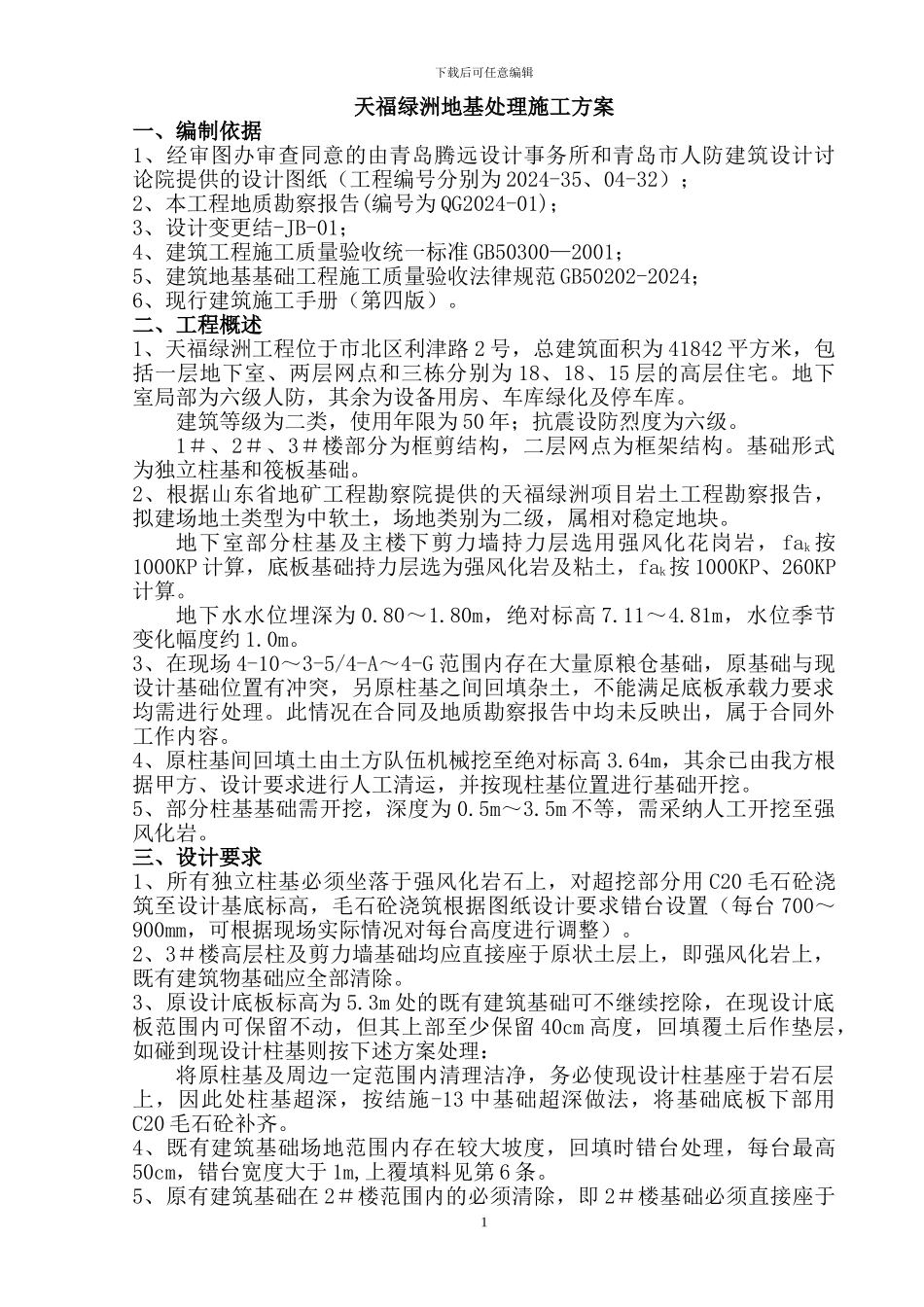

下载后可任意编辑天福绿洲地基处理施工方案一、编制依据1、经审图办审查同意的由青岛腾远设计事务所和青岛市人防建筑设计讨论院提供的设计图纸(工程编号分别为 2024-35、04-32);2、本工程地质勘察报告(编号为 QG2024-01);3、设计变更结-JB-01;4、建筑工程施工质量验收统一标准 GB50300—2001;5、建筑地基基础工程施工质量验收法律规范 GB50202-2024;6、现行建筑施工手册(第四版)

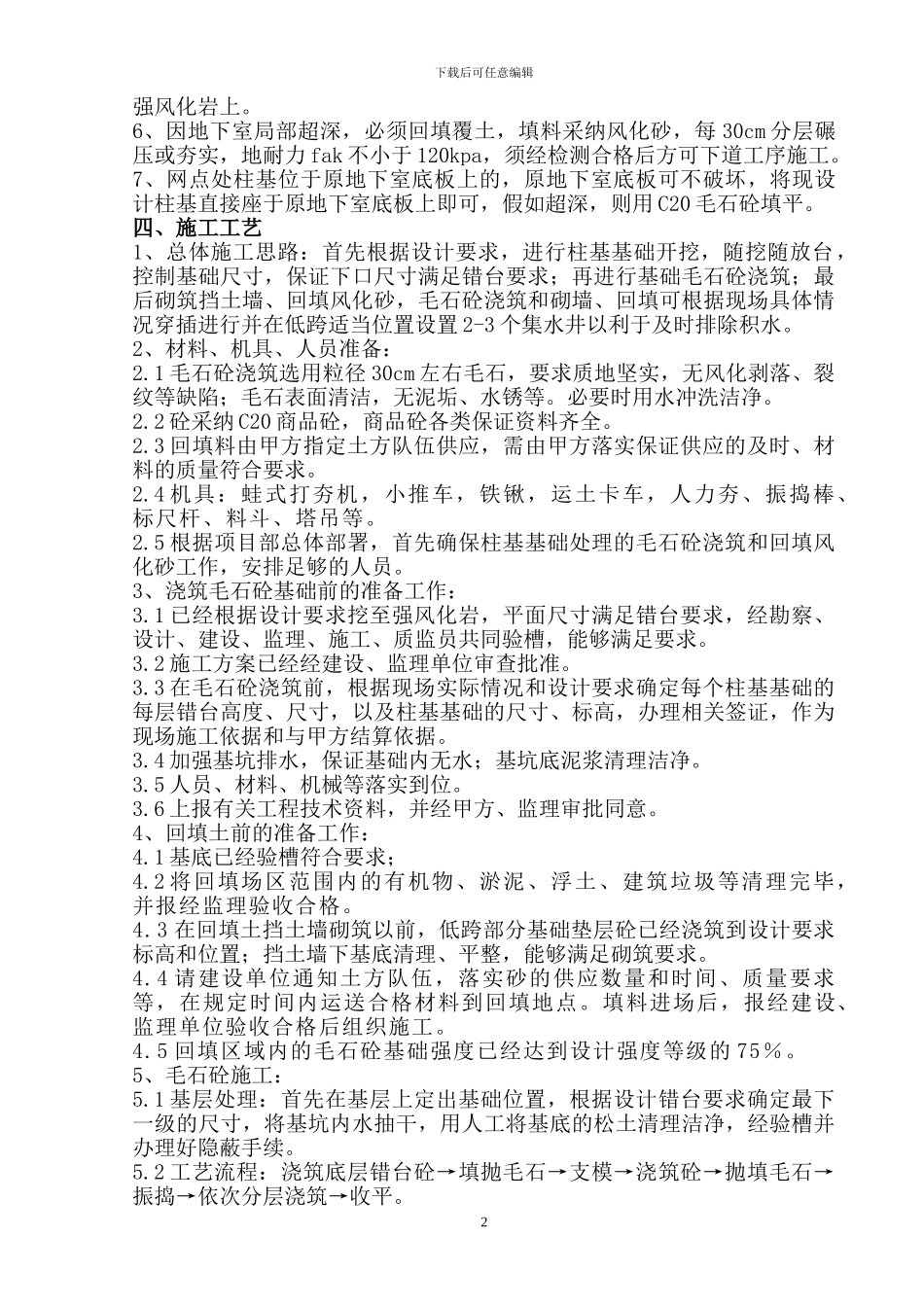

二、工程概述1、天福绿洲工程位于市北区利津路 2 号,总建筑面积为 41842 平方米,包括一层地下室、两层网点和三栋分别为 18、18、15 层的高层住宅
地下室局部为六级人防,其余为设备用房、车库绿化及停车库
建筑等级为二类,使用年限为 50 年;抗震设防烈度为六级

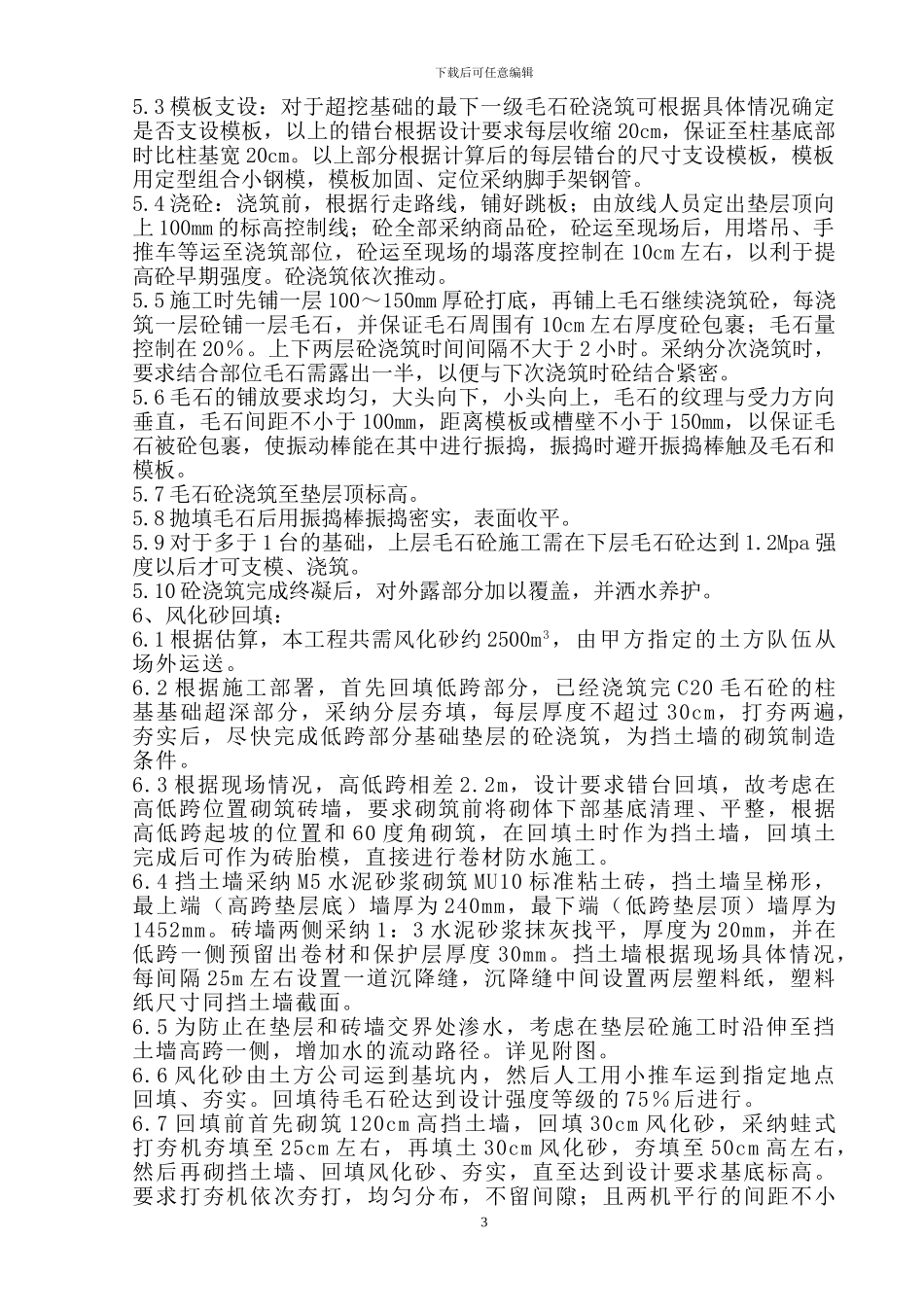

1#、2#、3#楼部分为框剪结构,二层网点为框架结构
基础形式为独立柱基和筏板基础
2、根据山东省地矿工程勘察院提供的天福绿洲项目岩土工程勘察报告,拟建场地土类型为中软土,场地类别为二级,属相对稳定地块
地下室部分柱基及主楼下剪力墙持力层选用强风化花岗岩, fak 按1000KP 计算,底板基础持力层选为强风化岩及粘土,fak按 1000KP、260KP计算
地下水水位埋深为 0
80m,绝对标高 7
81m,水位季节变化幅度约 1
3、在现场 4-10~3-5/4-A~4-G 范围内存在大量原粮仓基础,原基础与现设计基础位置有冲突,另原柱基之间回填杂土,不能满足底板承载力要求均需进行处理
此情况在合同及地质勘察报告中均未反映出,属于合同外工作内容
4、原柱基间回填土由土方队伍机械挖至绝对标高 3
64m,其余已由我方根据甲方、设计要求进行人工清运,并按现柱基位置进行基础开挖
5、部分柱基基础需开挖,深度为 0
5m 不等,需采纳人工开挖至强风化岩
