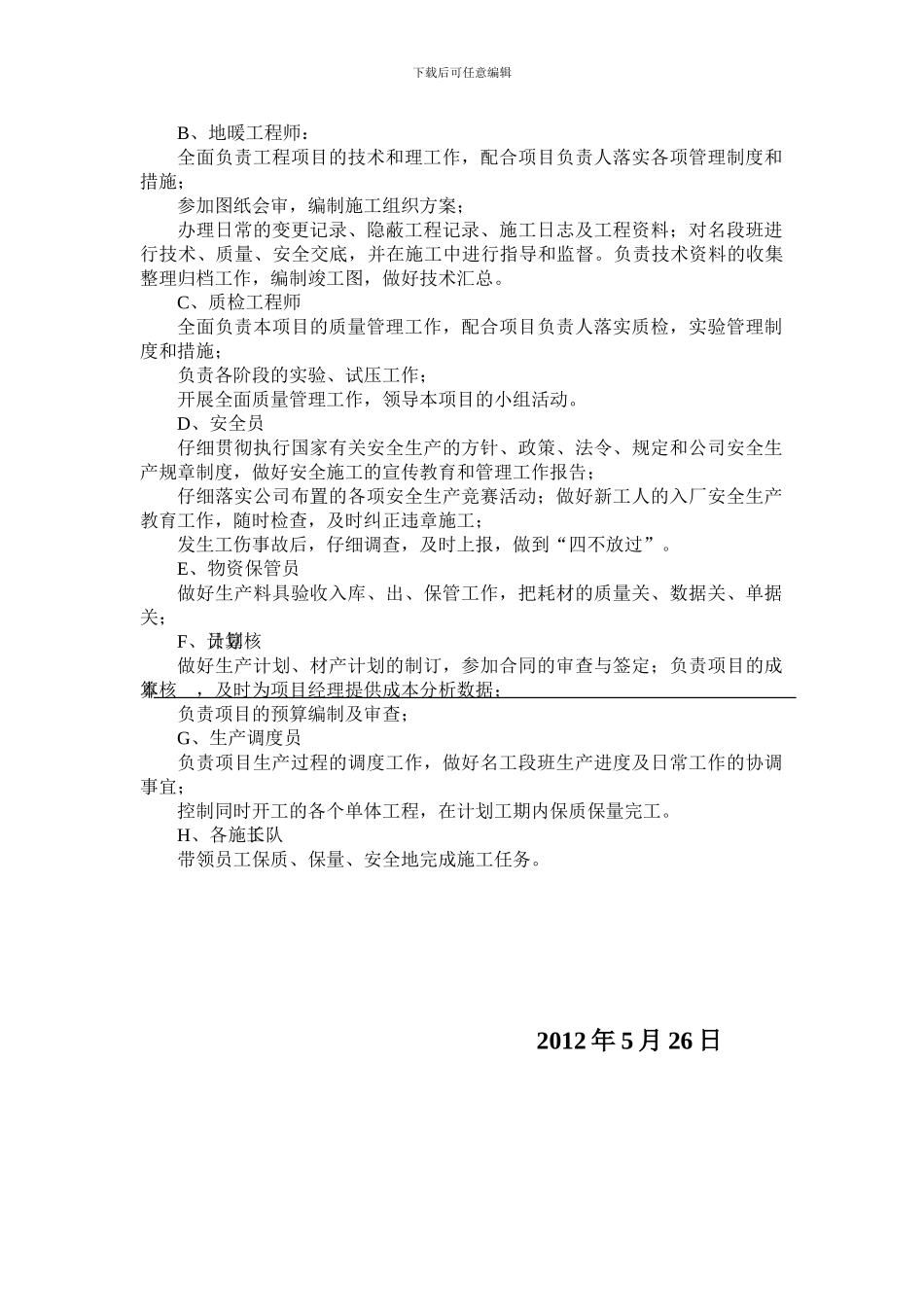

下载后可任意编辑地板采暖施工方案低温热水地板辐射供暖由于其舒适、节能和有利于装饰等特点,正在住宅和其它公共建设中得到越来越广泛的应用,迫切需要从材料、设计、施工和验收等各个环节加以法律规范化和严格控制。为使低温热水地板辐射供暖工程做到技术先进、经济合理、安全适用和确保工程质量特指定本施工方案。一、编制依据(1)《地面辐射供暖技术规程》JGJ142-2024(2)国家现行的有关规定及法律规范。(3)多年的地板采暖施工经验及资料。二、工程概况(1)工程名称:×××工程(2)施施工场地点:(3)施工内容:低温热水地板辐射采暖,轻质水泥发泡保温层,PE-RT 管铺设,分水器安装三、工艺流程:参照 50 线放线—粘贴边角保温材料—湿润地面—轻质泡沫水泥保温层的施工—轻质泡沫水泥保温层凝固后根据施工图纸铺设管材—安装连接分集水器—整理—耐压试验—填充层浇捣—耐压试验—调试—竣工四、施工工艺要求:1、施工前对进场材料、PE-RT 管、分集水器、阀门管件进行检验。加热管的内外表面应光滑、清洁,不允许分层、针孔、裂纹、气泡、起皮、痕纹和夹杂,对于轻微的、局部的,不使外径和壁厚超出允许公差的划伤、凹坑和斑点,须做管件的物理性能试验。2、保温层的施工(1)轻质泡沫水泥保温层平均厚度 4cm,密度 450 千克/m3,保温层凝固后方可进入现场铺设管线。(2)绝热层铺设前应把基地清扫洁净。将地面凹凸处剔除找平,砂土杂物等清理洁净保证地面平整,墙、柱角与地面呈 90 度角。3、加热管的配管和铺设(1)按实际图纸的要求进行放线并配管同一通路的加热管应保持水平,管道弯曲外径不小于 6d,平行管间距 250mm。(2)采纳专用工具断管,断口应平整,断口面垂直于旁观轴线。(3)加热管用管卡加以固定,加热管固定点的间距,直管段 600mm 弯曲管段不应大于 250-300mm,管道穿越地板处加管,管距小于 100mm 加套管。(4)施工过程中严禁进入踩踏加热管,不与其他工种交叉施工作业,所有留洞在施工之前完成,管间距安装误差不大于±10mm,加热管安装剪断成完毕的敞口处随时加以封堵。4、分集水器的安装(1)分、集水器应加以固定1)当水平安装时,一般宜将分水器安装在上,集水器安装在下,中心距宜为 200mm,集水器中心距地面不应小于 300mm。当垂直安装时,分、集水器下端距地面不应小于 150mm。2)加热管始末出地面至连接配件的管段,应设置在套管内。套管外皮不宜超过分、集水器外皮的投影面。加热管...
