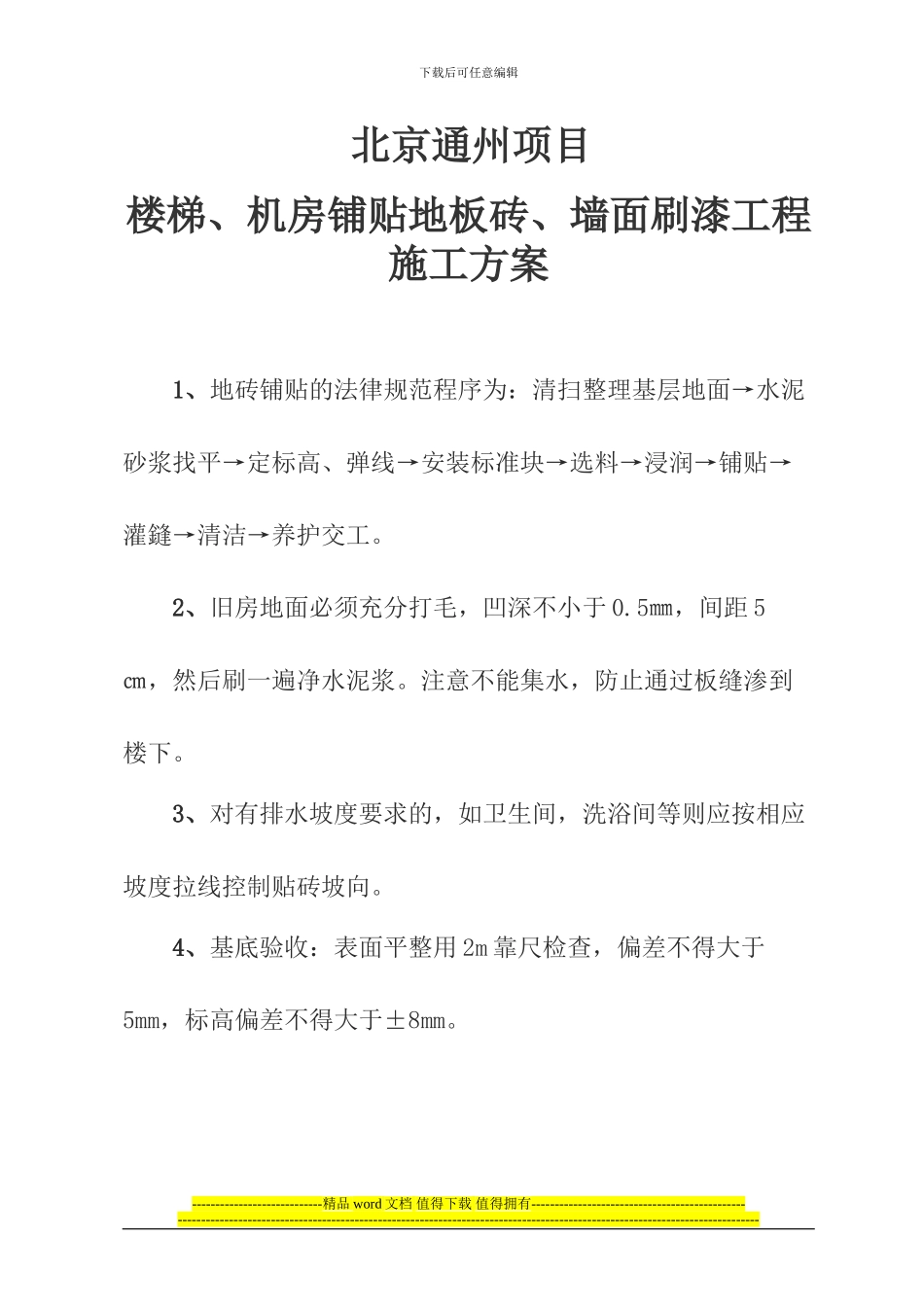

下载后可任意编辑北京通州项目楼梯、机房铺贴地板砖、墙面刷漆工程施工方案1、地砖铺贴的法律规范程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护交工。 2、旧房地面必须充分打毛,凹深不小于 0.5㎜,间距 5㎝,然后刷一遍净水泥浆。注意不能集水,防止通过板缝渗到楼下。3、对有排水坡度要求的,如卫生间,洗浴间等则应按相应坡度拉线控制贴砖坡向。4、基底验收:表面平整用 2m 靠尺检查,偏差不得大于5mm,标高偏差不得大于±8mm。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑5、地砖品种、规格、颜色和图案应符合设计、住户的要求,饰面板表面不得有划痕,缺棱掉角等质量缺陷。不得使用过期和结块的水泥作粘结材。地砖铺设前必须全部开箱选择。6、地砖铺贴前应认真丈量后尽可能用电脑排版,并选出合理方案,统计出具体地砖匹数,以排列美观和减少损耗为目的,并且重点检查房间的几何尺寸是否整齐。7、砂浆使用 1:2.5 水泥砂浆体积比(具体常握为:手握成团、落地开花),粘接层不得低于 12㎜厚,灰浆饱满,水泥统一, 500X500 以上规格地砖宜采纳干贴法。8、地砖铺贴前要浸水晾干后达到外干内湿,表面无水迹,选色使用。9、铺贴之前要在横竖方向拉十字线,铺贴的时候横竖必须保证贯穿,不得错缝。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑10、地砖铺设时,随铺随清,随时保持清洁洁净。(用棉纱或锯末清扫),并将砖缝内的水泥砂浆清洁净,已便完工后勾缝.11、勾缝在完工前进行,先清缝,用白水泥加滑石粉调腻子,勾缝腻子低于砖面 1㎜。12、地砖铺贴时,其他工种不得污染,不得人为踩踏,地砖完成后应在 24 小时内清缝,随做随清,并做养护,两天之内禁止上人。为不影响其他项目施工,可在地面上铺设实木板供人行走。13、地砖铺设完成后,在检查无平整度误差、空鼓、色差等后,用厚纸板全部遮盖保护,纸板上的铁钉必须...
