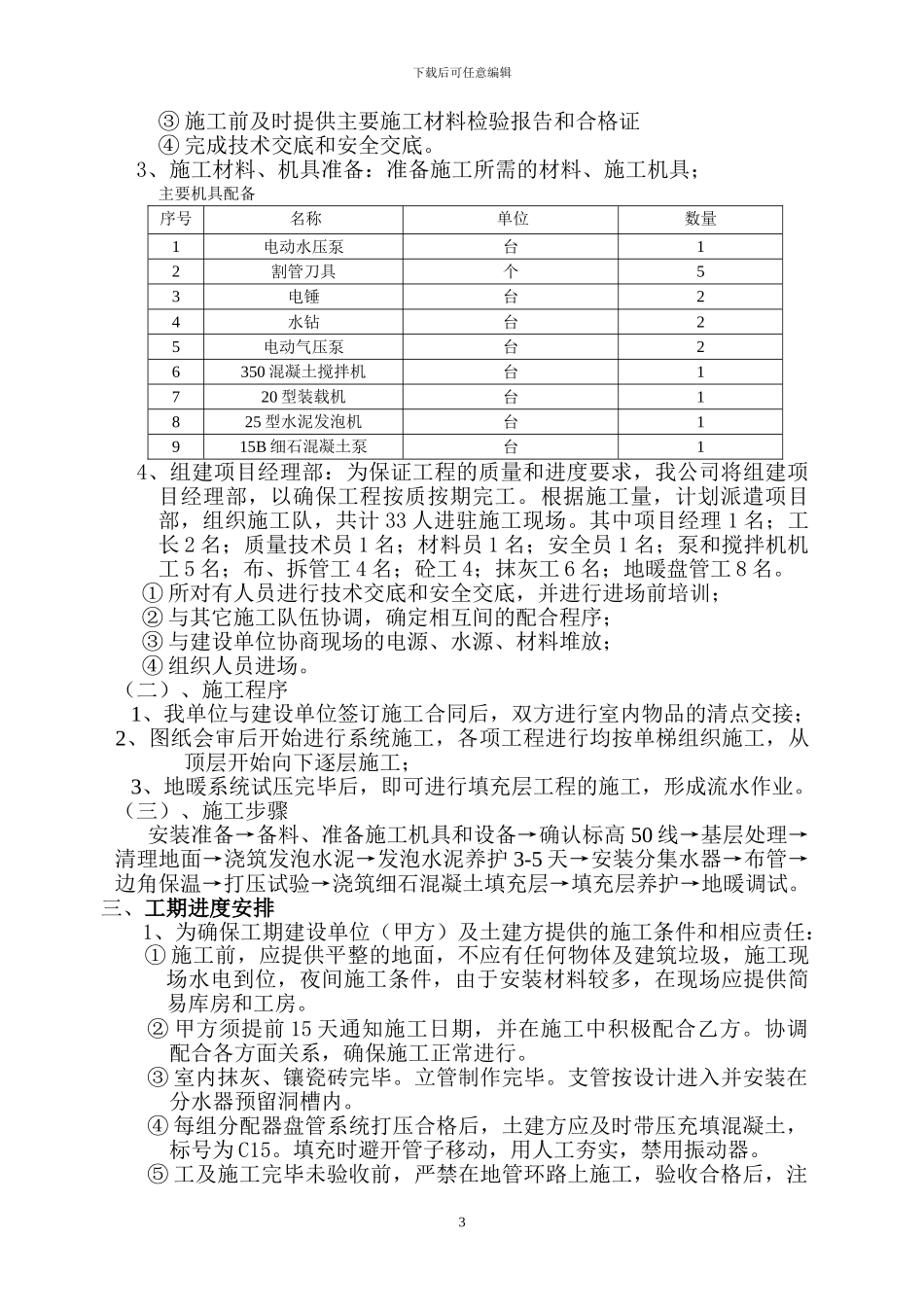

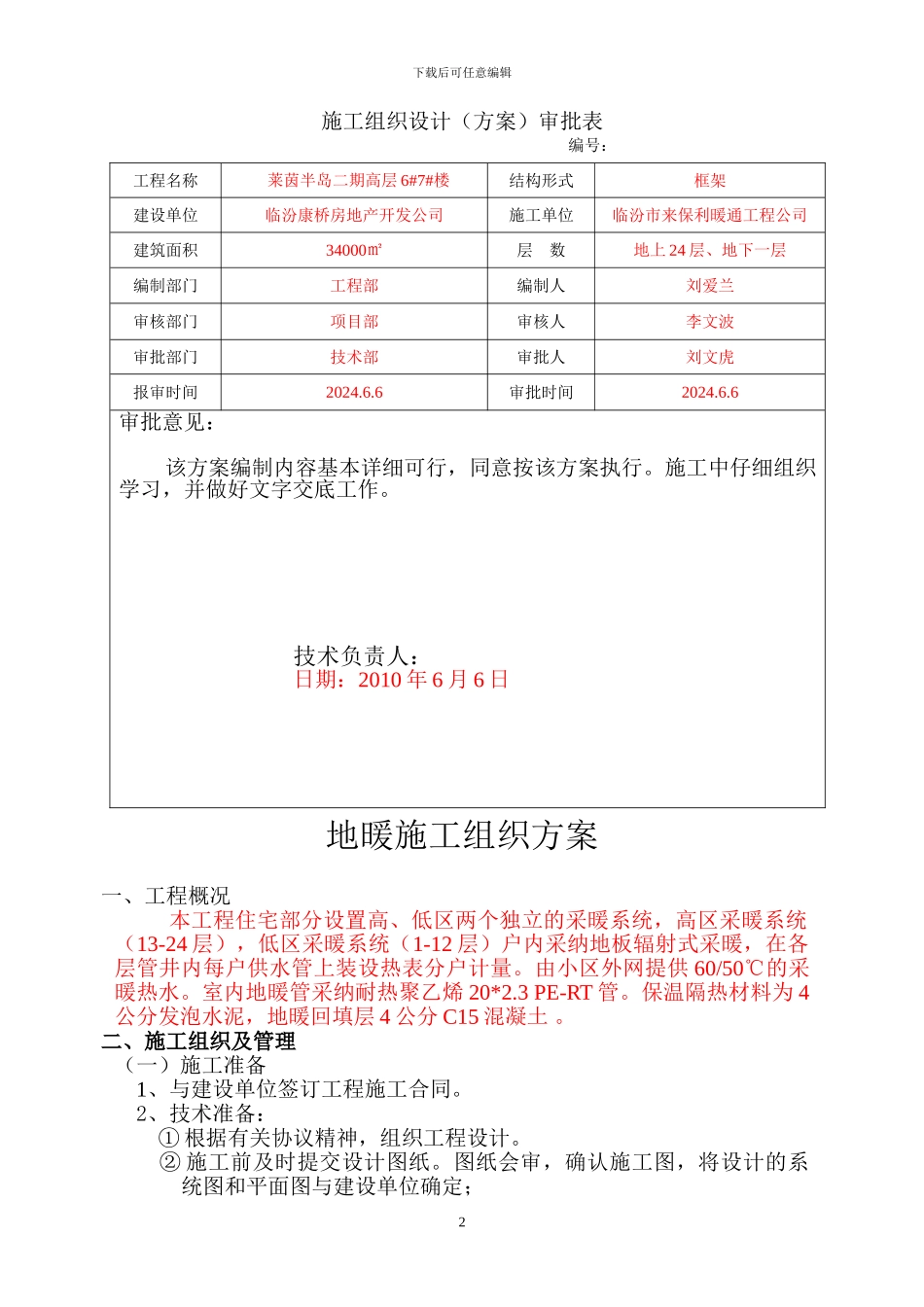

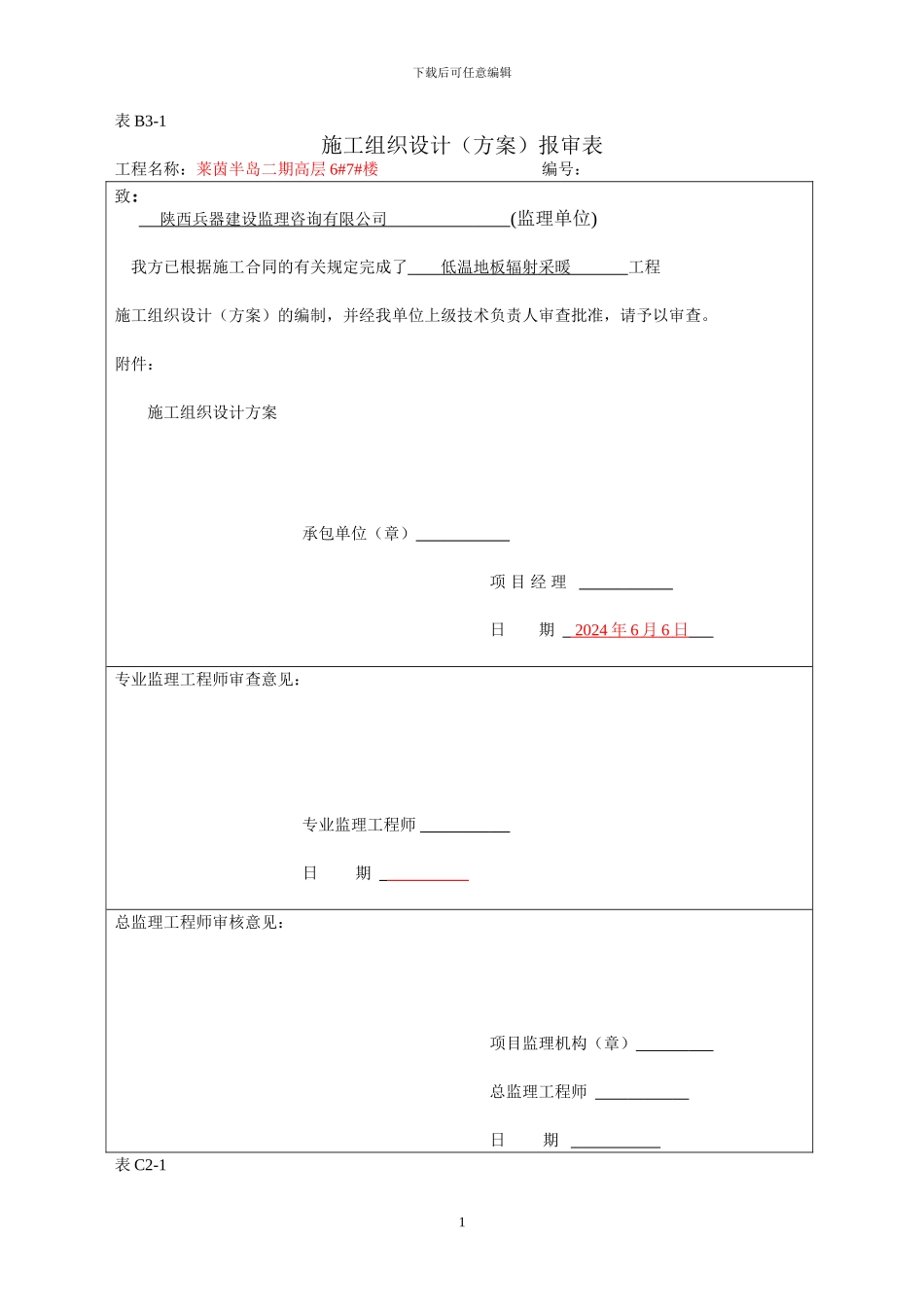

下载后可任意编辑表 B3-1施工组织设计(方案)报审表工程名称:莱茵半岛二期高层 6#7#楼 编号:致: 陕西兵器建设监理咨询有限公司 (监理单位) 我方已根据施工合同的有关规定完成了 低温地板辐射采暖 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附件:施工组织设计方案 承包单位(章) 项 目 经 理 日 期 2024 年 6 月 6 日 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见:项目监理机构(章) 总监理工程师 日 期 表 C2-11下载后可任意编辑施工组织设计(方案)审批表 编号:地暖施工组织方案一、工程概况本工程住宅部分设置高、低区两个独立的采暖系统,高区采暖系统(13-24 层),低区采暖系统(1-12 层)户内采纳地板辐射式采暖,在各层管井内每户供水管上装设热表分户计量。由小区外网提供 60/50℃的采暖热水。室内地暖管采纳耐热聚乙烯 20*2.3 PE-RT 管。保温隔热材料为 4公分发泡水泥,地暖回填层 4 公分 C15 混凝土 。二、施工组织及管理(一)施工准备1、与建设单位签订工程施工合同。2、技术准备:① 根据有关协议精神,组织工程设计。② 施工前及时提交设计图纸。图纸会审,确认施工图,将设计的系统图和平面图与建设单位确定;工程名称 莱茵半岛二期高层 6#7#楼结构形式框架建设单位临汾康桥房地产开发公司施工单位临汾市来保利暖通工程公司建筑面积34000㎡层 数地上 24 层、地下一层编制部门工程部编制人刘爱兰审核部门项目部审核人李文波审批部门技术部审批人刘文虎报审时间2024.6.6审批时间2024.6.6审批意见:该方案编制内容基本详细可行,同意按该方案执行。施工中仔细组织学习,并做好文字交底工作。 技术负责人: 日期:2010 年 6 月 6 日2下载后可任意编辑③ 施工前及时提供主要施工材料检验报告和合格证④ 完成技术交底和安全交底。3、施工材料、机具准备:准备施工所需的材料、施工机具;主要机具配备序号 名称 单位 数量1电动水压泵台12割管刀具个53电锤台24水钻台25电动气压泵台26350 混凝土搅拌机台1720 型装载机台1825 型水泥发泡机台1915B 细石混凝土泵台14、组建项目经理部:为保证工程的质量和进度要求,我公司将组建项目经理部,以确保工程按质按期完工。根据施工量,计划派遣项目部,组织施工队,共计 33 人进驻施工现场。其中项目经理 1 名;工长 2 名;质量技术员 1 名...
