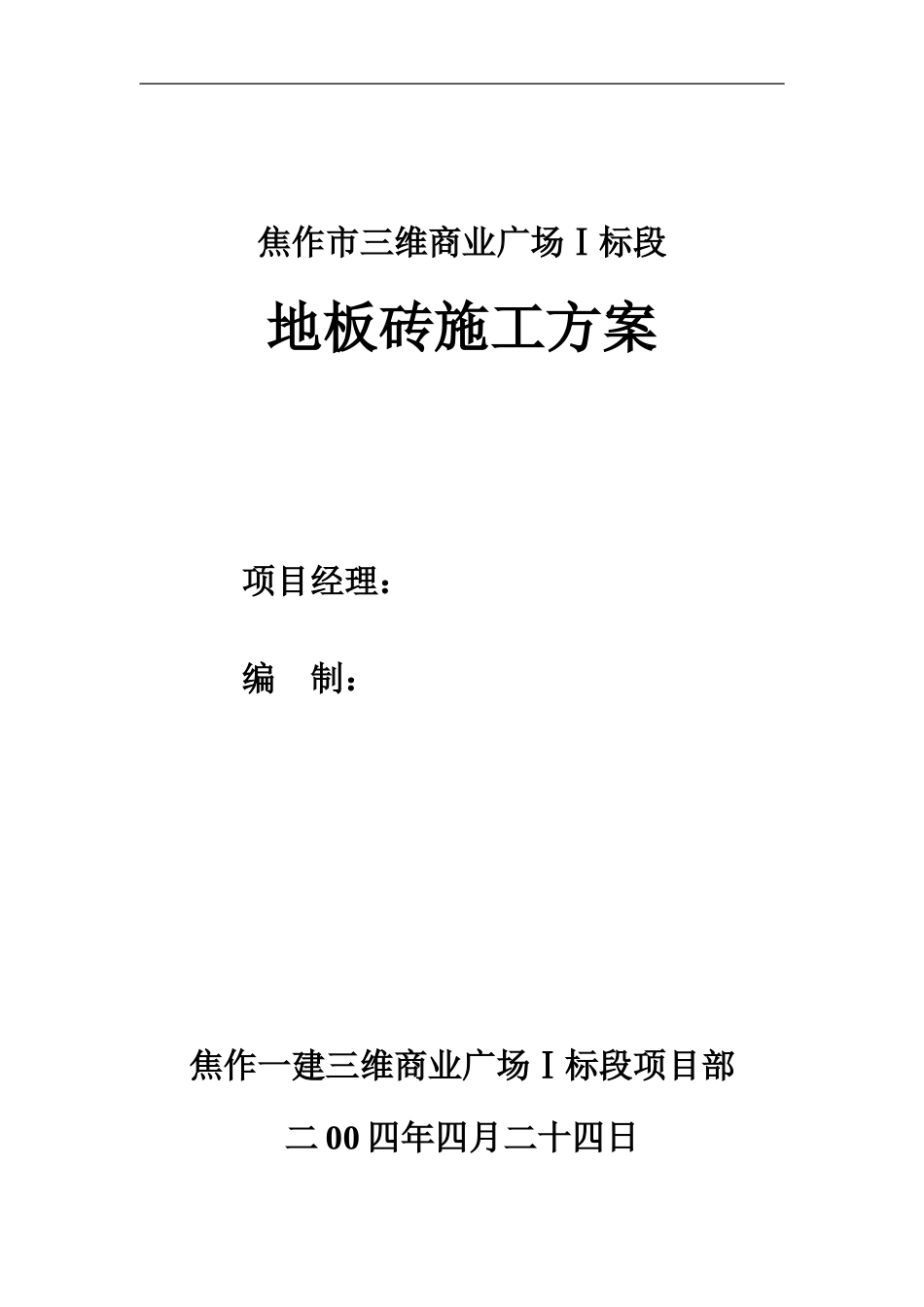

焦作市三维商业广场Ⅰ标段地板砖施工方案项目经理:编 制:焦作一建三维商业广场Ⅰ标段项目部二 00 四年四月二十四日下载后可任意编辑地板砖施工方案一、工程概况:本工程根据图纸及标准图集(98ZJ001)要求,楼面采纳改楼13,踢脚采纳改踢 34
本工程除五、六层采纳 600×600 规格的普通陶瓷地板砖外,其余楼层均采纳 800×800 规格的普通陶瓷地板砖,所有地面均采纳紧缝处理
本工程普通陶瓷地板砖具体做法如下:1、楼层清理,基底处理
2、素水浆结合层一道
3、30-40 厚 1:4 干硬性水泥砂浆,面上撒素水泥
4、10 厚面砖(水泥擦缝)
二、施工准备:1、材料及主要机具:(1)材料要求:32
5 级普通硅酸盐水泥、优质中砂、经过严格检验的合格地板砖
(2)主要机具有:笤帚、方尺、平锹、铁抹子、方木杠、筛子、钢丝刷、喷壶、橡皮锤、小线、水平尺
2、作业条件:(1)墙上弹好水平线(本工程为 1
0m 线);弹好板砖纵横控制线,完成楼地面分区;(2)所有墙面湿作业做完;(3)穿楼面的管洞已经堵严塞实;(4)地板砖应预先用水浸湿,并码放好,铺时达到表面无明水;(5)复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方面可大面积施工; 3、铺贴顺序:由六楼向下,逐层铺贴
三、施工方法 基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→擦缝→养护1、基层处理、定标高:将基层表面的浮土或砂浆铲掉,清扫洁净;使用水准仪抄出建筑+1
0m 线,并用小尺引出板面标高;2、弹控制线:先根据排砖图确定铺砌的缝隙宽度,砖缝为2
0mm;根据排砖图及缝宽在地面弹纵、横控制线;有地漏的房间应注意坡度和坡向;3、铺砖:1)铺砖前应将地板砖块放入水桶中浸水湿润,晾干后表面无明水时,方可使用; 2)找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为 0

5),涂刷面积不要过大,铺
