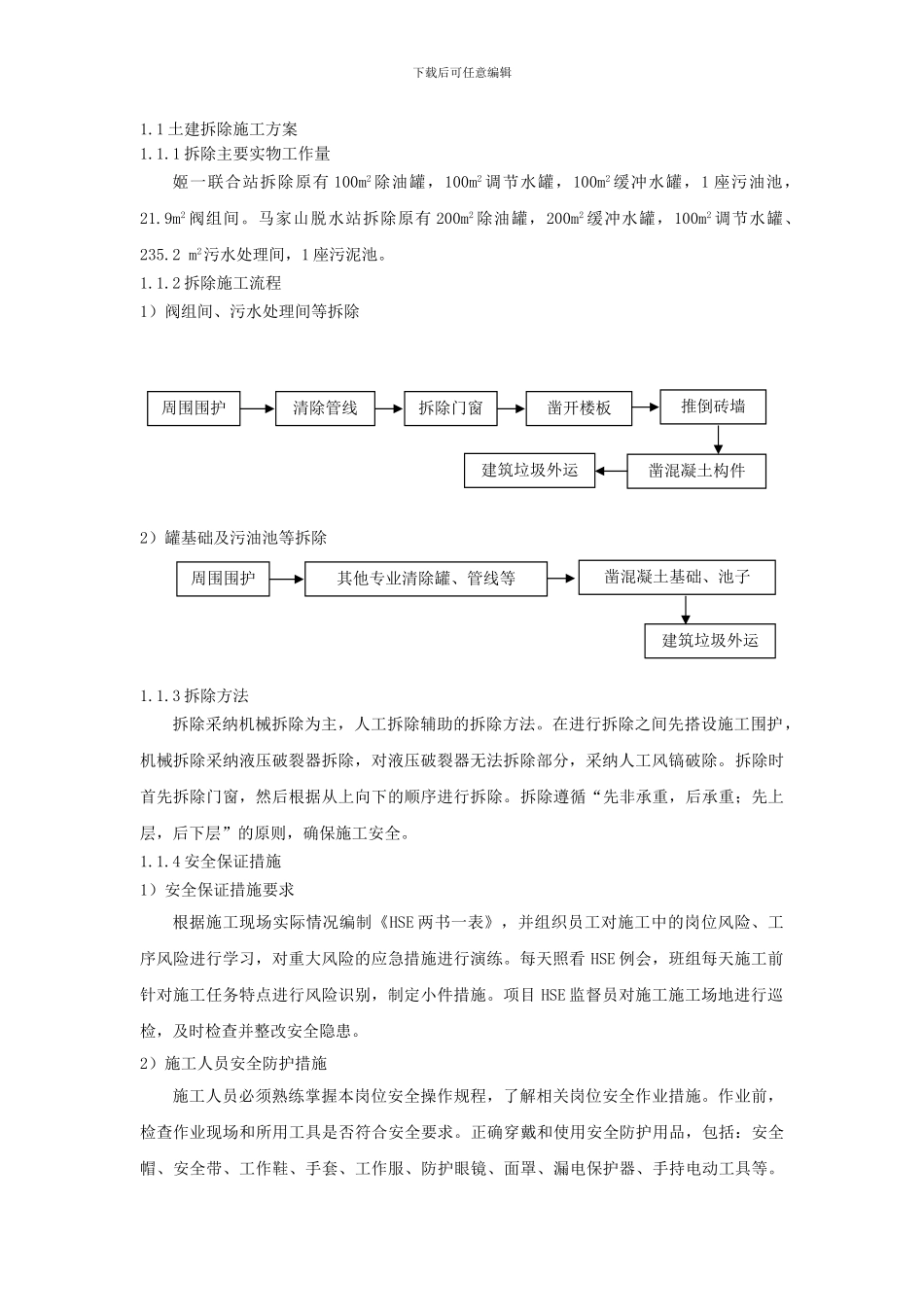

下载后可任意编辑 精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】方案 1 场站拆除施工方案根据设计文件要求,姬一联合站和马家山脱水站需拆除大量的原设施。为保障场站的正常运行以及施工安全,特对土建、储罐、工艺管线的拆除编制了相应的施工方案以指导施工。拆除的主要工作量有对姬一联合站拆除原有 100 m3除油罐、调节水罐、缓冲水罐,拆除已建污油池;马家山脱水站拆除原有 200 m3除油罐、100m3调节水罐、200 m3缓冲水罐,拆除已建污泥池(8m×4m×2m)。拆除与拆除设备相关的工艺管线、电气、仪表、建构筑物。根据现场实际情况,结合工期总体要求,姬一联合站拆除的总体顺序为:第一步、对要进行拆除的储罐及管线进行清洗,清除内部油泥,断开相关流程;第二步、断开电源,拆除相关电气仪表;第三步、拆除地面相关工艺管线。第四步、拆除除油罐、调节水罐阀组间;第五步、拆除 100 m3除油罐、调节水罐、缓冲水罐;第六步、拆除 100 m3除油罐、调节水罐、缓冲水罐基础;第七步、清除污泥池内的污泥,拆除污泥池; 第八步、拆除地下相关工艺管线。根据现场实际情况,结合工期总体要求,马家山脱水站拆除的总体顺序为:第一步、对要进行拆除的储罐及管线进行清洗,清除内部油泥,断开相关流程;第二步、断开电源,拆除相关电气仪表;第三步、拆除地面相关工艺管线。第四步、拆除 200 m3除油罐、100 m3调节水罐、200 m3缓冲水罐;第五步、拆除 200 m3除油罐、100 m3调节水罐、200 m3缓冲水罐基础;第六步、清除污泥池内的污泥,拆除污泥池;第七步、拆除地下相关工艺管线;第八步、拆除污水处理间。1 土建拆除施工方案下载后可任意编辑1.1 土建拆除施工方案1.1.1 拆除主要实物工作量姬一联合站拆除原有 100m2 除油罐,100m2 调节水罐,100m2 缓冲水罐,1 座污油池,21.9m2 阀组间。马家山脱水站拆除原有 200m2 除油罐,200m2 缓冲水罐,100m2 调节水罐、235.2 m2污水处理间,1 座污泥池。1.1.2 拆除施工流程1)阀组间、污水处理间等拆除2)罐基础及污油池等拆除1.1.3 拆除方法拆除采纳机械拆除为主,人工拆除辅助的拆除方法。在进行拆除之间先搭设施工围护,机械拆除采纳液压破裂器拆除,对液压破裂器无法拆除部分,采纳人工风镐破除。拆除时首先拆除门窗,然后根据从上向下的顺序进行拆除。拆除遵循“先非承重,后承重;先上层,后下层”的原则...
