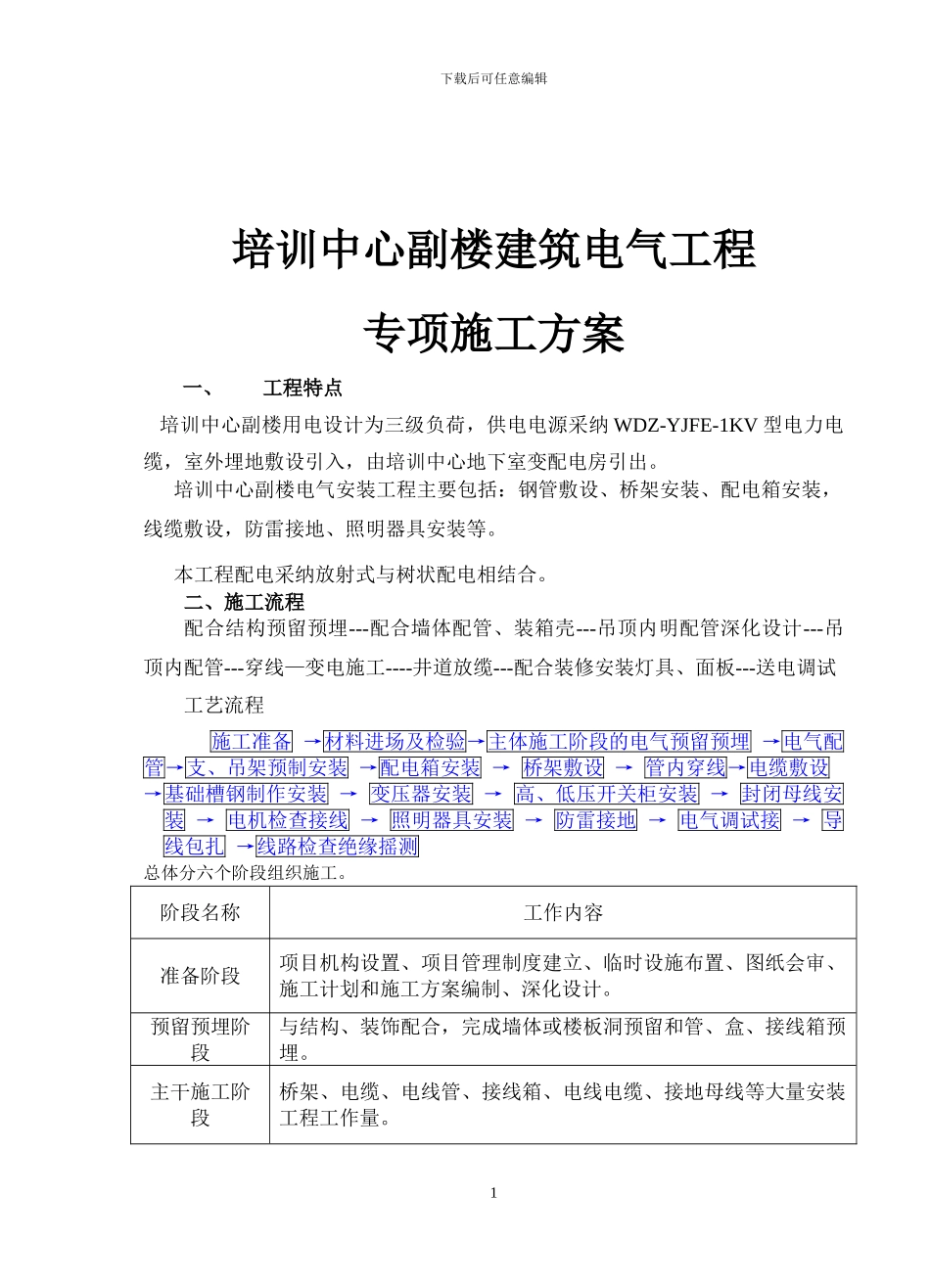

下载后可任意编辑培训中心副楼建筑电气工程专项施工方案一、工程特点 培训中心副楼用电设计为三级负荷,供电电源采纳 WDZ-YJFE-1KV 型电力电缆,室外埋地敷设引入,由培训中心地下室变配电房引出
培训中心副楼电气安装工程主要包括:钢管敷设、桥架安装、配电箱安装,线缆敷设,防雷接地、照明器具安装等
本工程配电采纳放射式与树状配电相结合
二、施工流程配合结构预留预埋---配合墙体配管、装箱壳---吊顶内明配管深化设计---吊顶内配管---穿线—变电施工----井道放缆---配合装修安装灯具、面板---送电调试工艺流程施工准备 →材料进场及检验→主体施工阶段的电气预留预埋 →电气配管→支、吊架预制安装 →配电箱安装 → 桥架敷设 → 管内穿线→电缆敷设 →基础槽钢制作安装 → 变压器安装 → 高、低压开关柜安装 → 封闭母线安装 → 电机检查接线 → 照明器具安装 → 防雷接地 → 电气调试接 → 导线包扎 →线路检查绝缘摇测总体分六个阶段组织施工
阶段名称工作内容准备阶段项目机构设置、项目管理制度建立、临时设施布置、图纸会审、施工计划和施工方案编制、深化设计
预留预埋阶段与结构、装饰配合,完成墙体或楼板洞预留和管、盒、接线箱预埋
主干施工阶段桥架、电缆、电线管、接线箱、电线电缆、接地母线等大量安装工程工作量
1下载后可任意编辑设备安装阶段各变电室、电井内电气设备按计划吊运安装

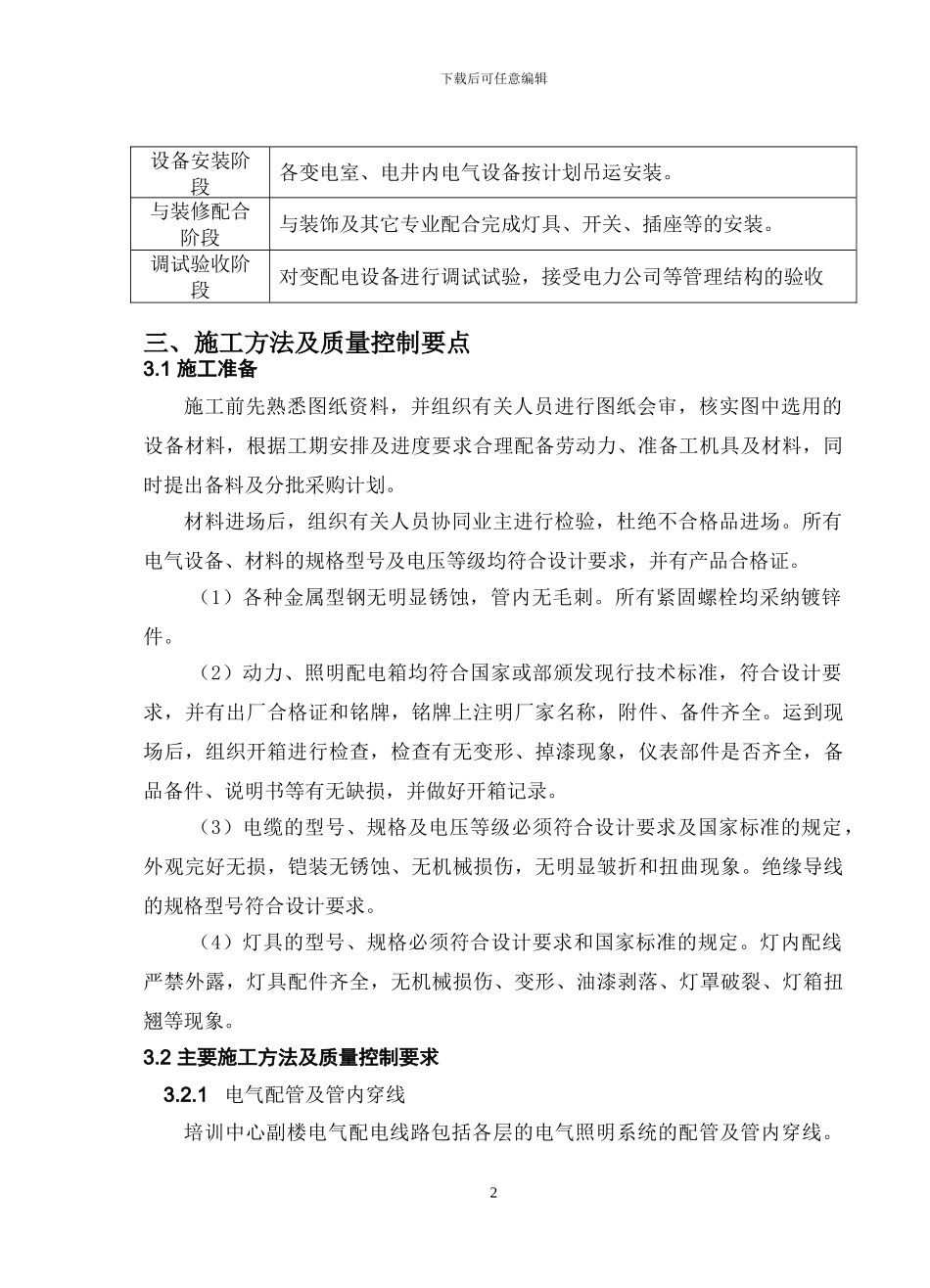

与装修配合阶段与装饰及其它专业配合完成灯具、开关、插座等的安装
调试验收阶段对变配电设备进行调试试验,接受电力公司等管理结构的验收三、施工方法及质量控制要点3
1 施工准备施工前先熟悉图纸资料,并组织有关人员进行图纸会审,核实图中选用的设备材料,根据工期安排及进度要求合理配备劳动力、准备工机具及材料,同时提出备料及分批采购计划
材料进场后,组织有关人员协同业主进行检验,杜绝不合格品进场

所有电气设备、材
