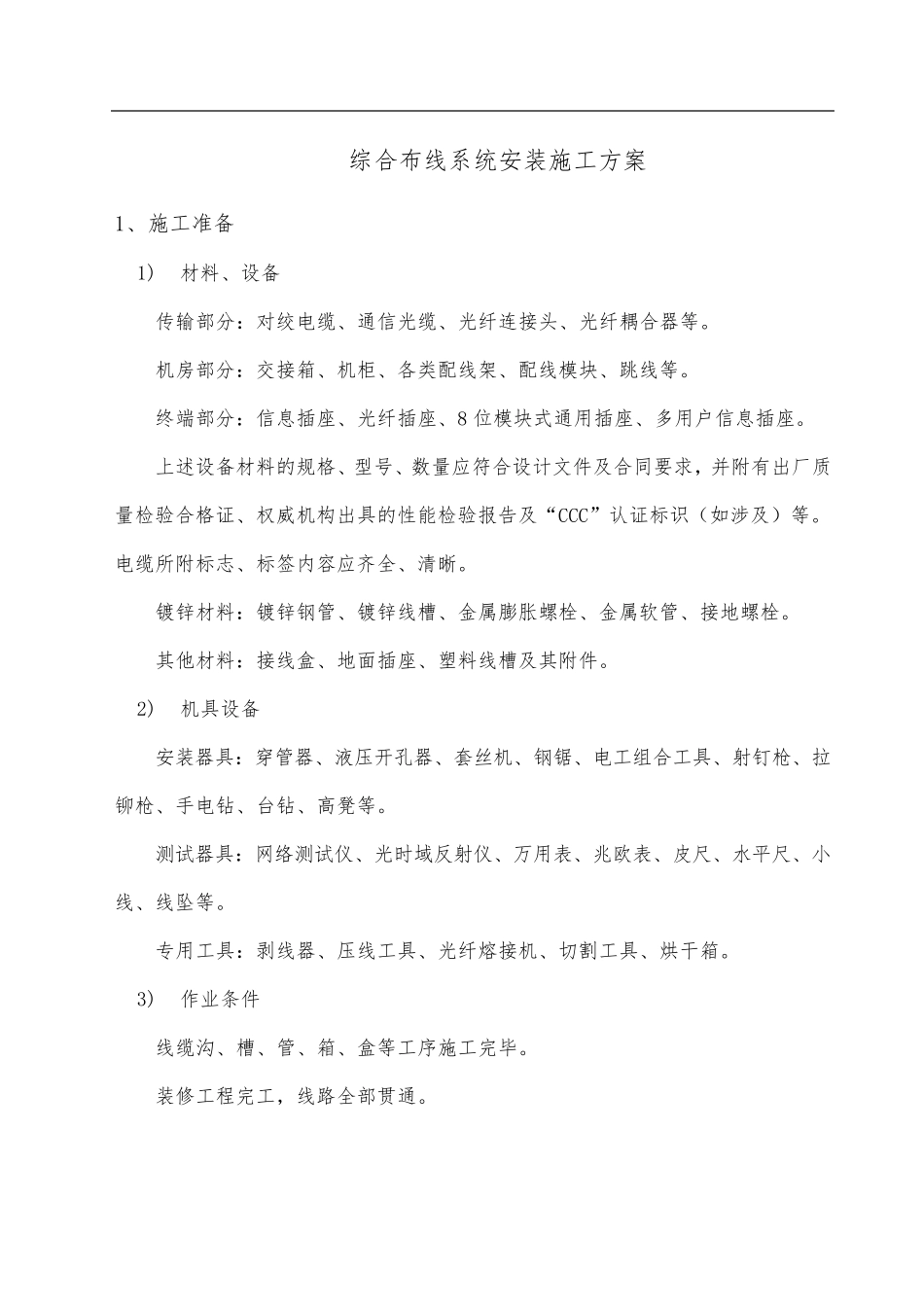

综合布线系统安装施工方案 1、施工准备 1) 材料、设备 传输部分:对绞电缆、通信光缆、光纤连接头、光纤耦合器等
机房部分:交接箱、机柜、各类配线架、配线模块、跳线等
终端部分:信息插座、光纤插座、8 位模块式通用插座、多用户信息插座
上述设备材料的规格、型号、数量应符合设计文件及合同要求,并附有出厂质量检验合格证、权威机构出具的性能检验报告及“CCC”认证标识(如涉及)等
电缆所附标志、标签内容应齐全、清晰
镀锌材料:镀锌钢管、镀锌线槽、金属膨胀螺栓、金属软管、接地螺栓
其他材料:接线盒、地面插座、塑料线槽及其附件
2) 机具设备 安装器具:穿管器、液压开孔器、套丝机、钢锯、电工组合工具、射钉枪、拉铆枪、手电钻、台钻、高凳等
测试器具:网络测试仪、光时域反射仪、万用表 、兆 欧 表 、皮 尺 、水 平 尺 、小线、线坠 等
专 用工具:剥 线器、压线工具、光纤熔 接机、切 割 工具、烘 干 箱

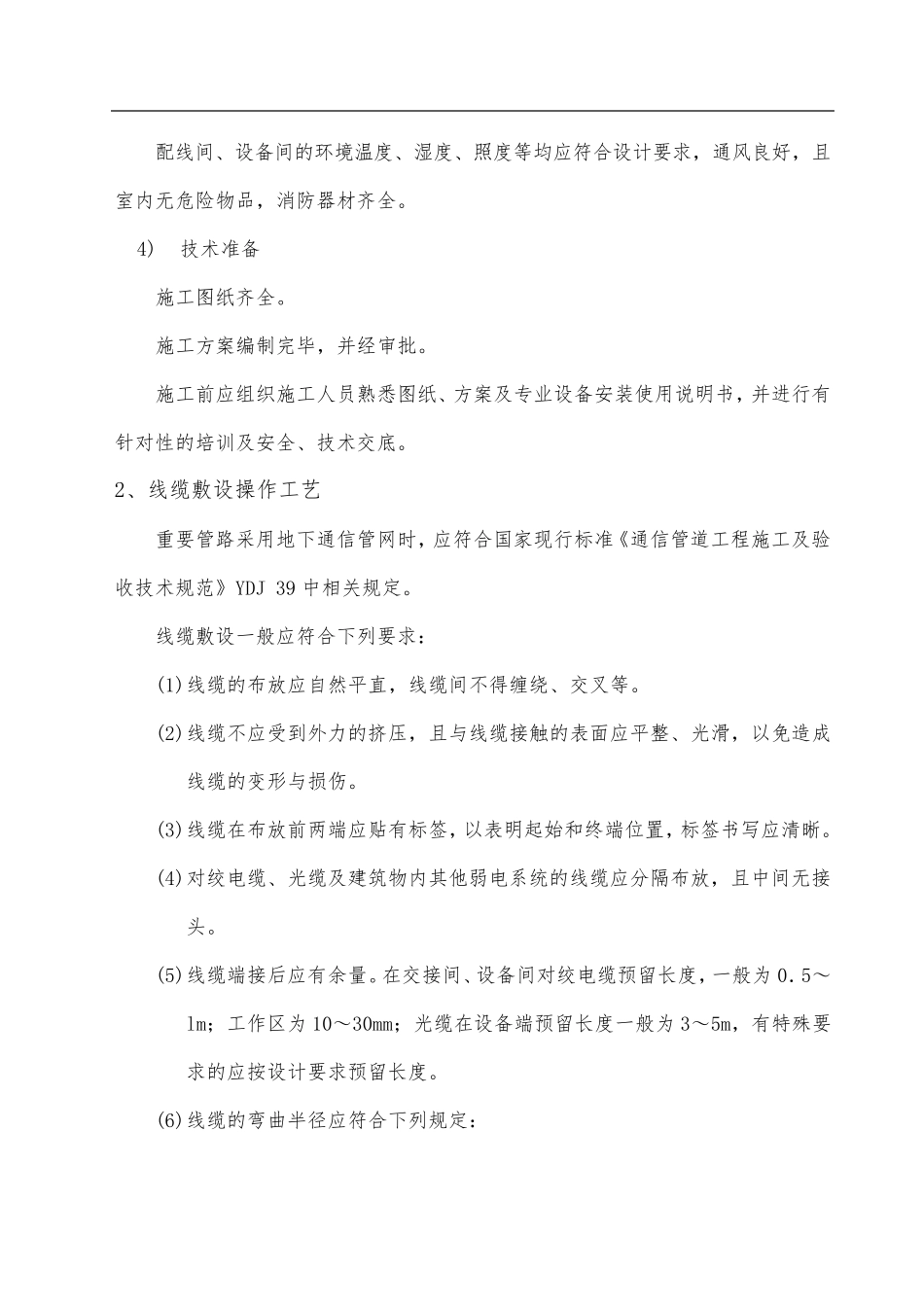

3) 作 业 条 件 线缆沟 、槽、管、箱、盒等工序 施工完 毕
装修 工程 完 工,线路 全部贯 通
配线间、设备间的环境温度、湿度、照度等均应符合设计要求,通风良好,且室内无危险物品,消防器材齐全
4) 技术准备 施工图纸齐全
施工方案编制完毕,并经审批
施工前应组织施工人员熟悉图纸、方案及专业设备安装使用说明书,并进行有针对性的培训及安全、技术交底
2、线缆敷设操作工艺 重要管路采用地下通信管网时,应符合国家现行标准《通信管道工程施工及验收技术规范》YDJ 39 中相关规定
线缆敷设一般应符合下列要求: (1) 线缆的布放应自然平直,线缆间不得缠绕、交叉等
(2) 线缆不应受到外力的挤压,且与线缆接触的表面应平整、光滑,以免造成线缆的变形与损伤

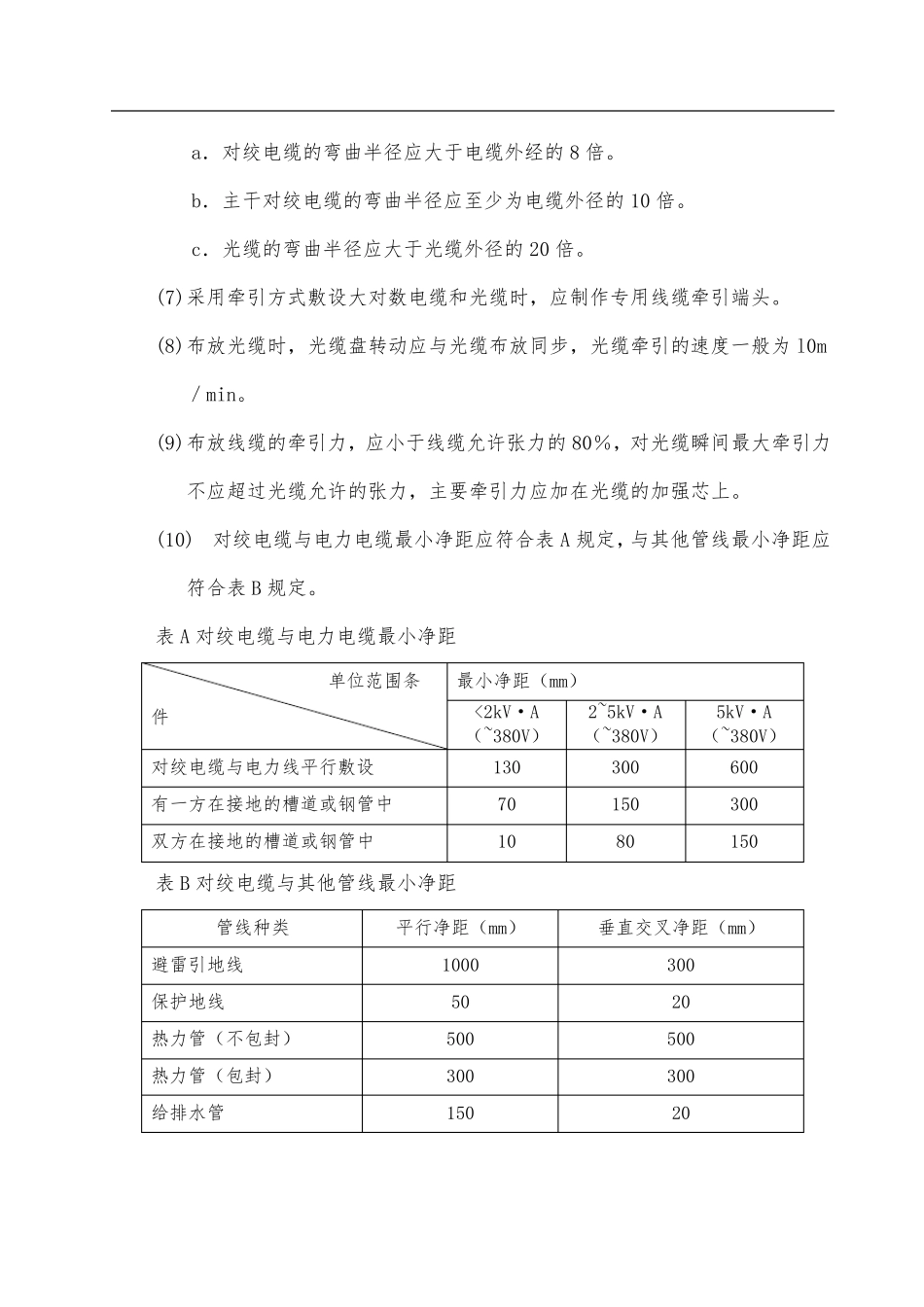

(3) 线缆在布放前两端应贴有标签,以表明起始和终 端位 置 ,标签书写 应清 晰
