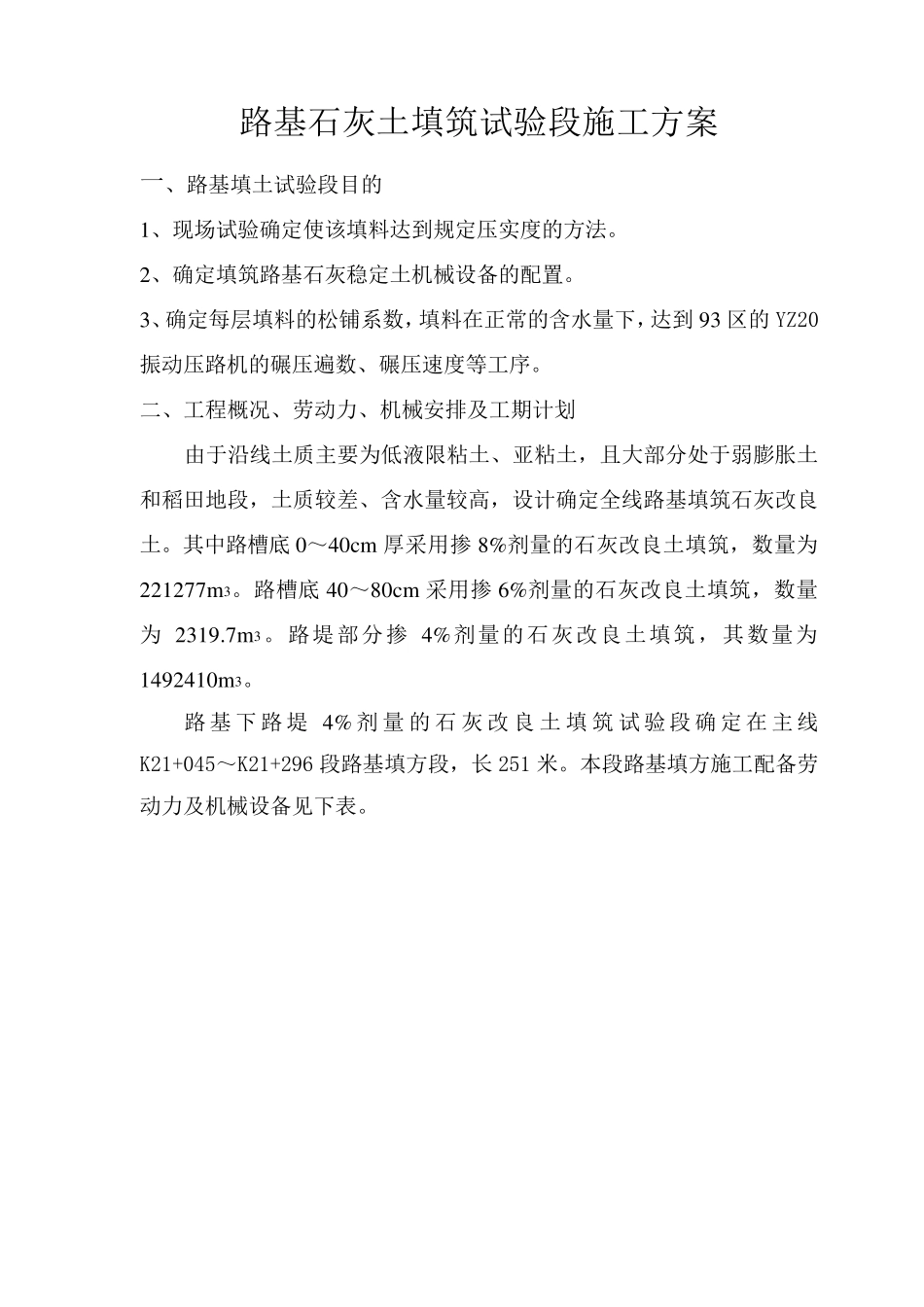

路基石灰土填筑试验段施工方案 一、路基填土试验段目的 1、现场试验确定使该填料达到规定压实度的方法
2、确定填筑路基石灰稳定土机械设备的配置
3、确定每层填料的松铺系数,填料在正常的含水量下,达到 93 区的 YZ20振动压路机的碾压遍数、碾压速度等工序
二、工程概况、劳动力、机械安排及工期计划 由于沿线土质主要为低液限粘土、亚粘土,且大部分处于弱膨胀土和稻田地段,土质较差、含水量较高,设计确定全线路基填筑石灰改良土
其中路槽底 0~40cm 厚采用掺 8%剂量的石灰改良土填筑,数量为221277m 3
路槽底 40~80cm 采用掺 6%剂量的石灰改良土填筑,数量为 2319
路堤部分掺 4%剂量的石灰改良土填筑,其数量为1492410m 3
路基下 路堤 4% 剂 量 的 石灰改 良 土填筑试验段确 定 在 主 线K21+045~K21+296 段路基填方段,长 251 米
本段路基填方施工配备劳动力及机械设备见下表

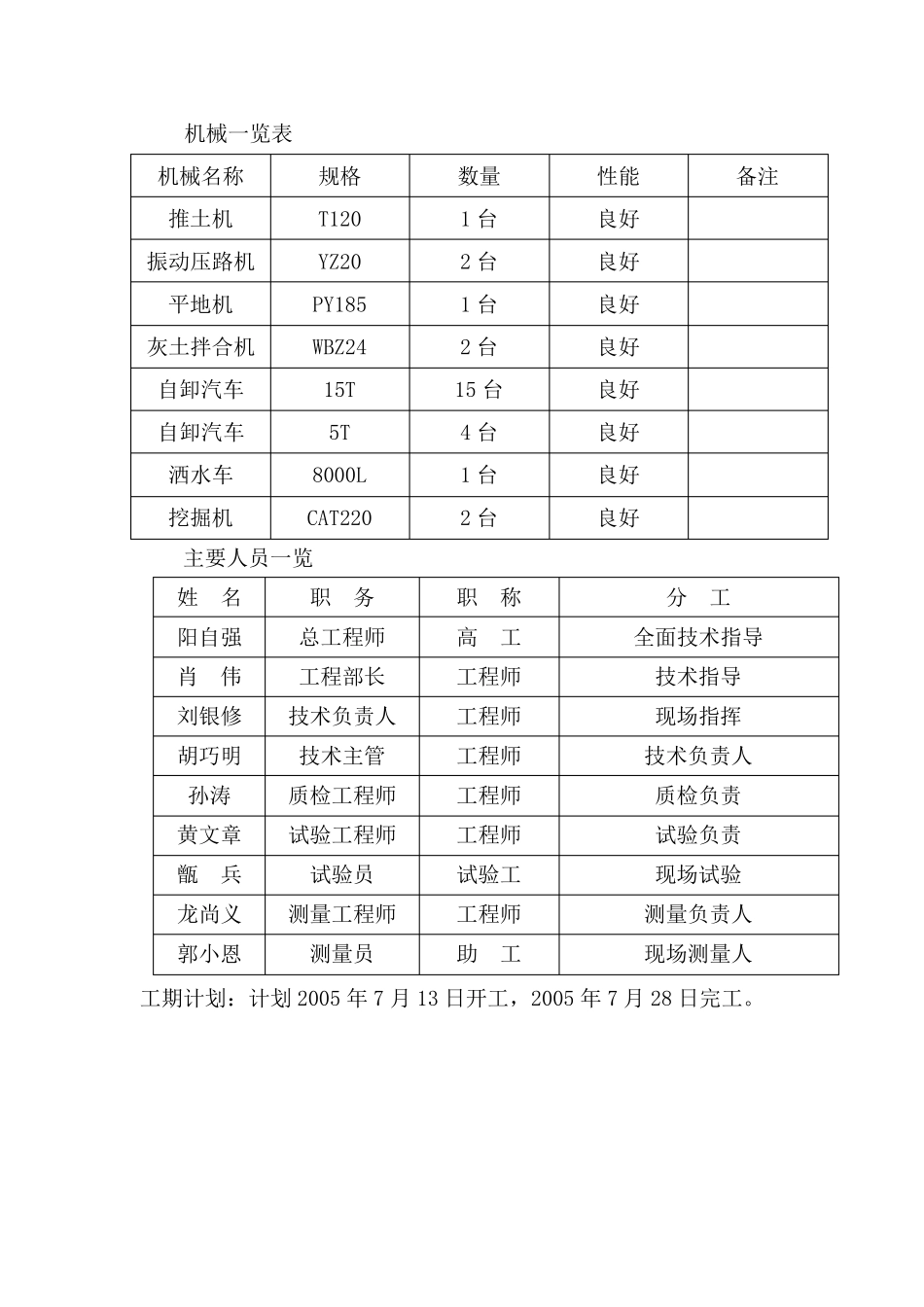

机械一览表 机械名称 规格 数量 性能 备注 推土机 T120 1 台 良好 振动压路机 YZ20 2 台 良好 平地机 PY185 1 台 良好 灰土拌合机 WBZ24 2 台 良好 自卸汽车 15T 15 台 良好 自卸汽车 5T 4 台 良好 洒水车 8000L 1 台 良好 挖掘机 CAT220 2 台 良好 主要人员一览 姓 名 职 务 职 称 分 工 阳自强 总工程师 高 工 全面技术指导 肖 伟 工程部长 工程师 技术指导 刘银修 技术负责人 工程师 现场指挥 胡巧明 技术主管 工程师 技术负责人 孙涛 质检工程师 工程师 质检负责 黄文章 试验工程师 工程师 试验负责 甑 兵 试验员 试验工 现场试验 龙尚义 测量工程师 工程师 测量负责人 郭小恩 测量员 助 工 现场测量人 工期计划:计划2005 年7 月13 日开工
