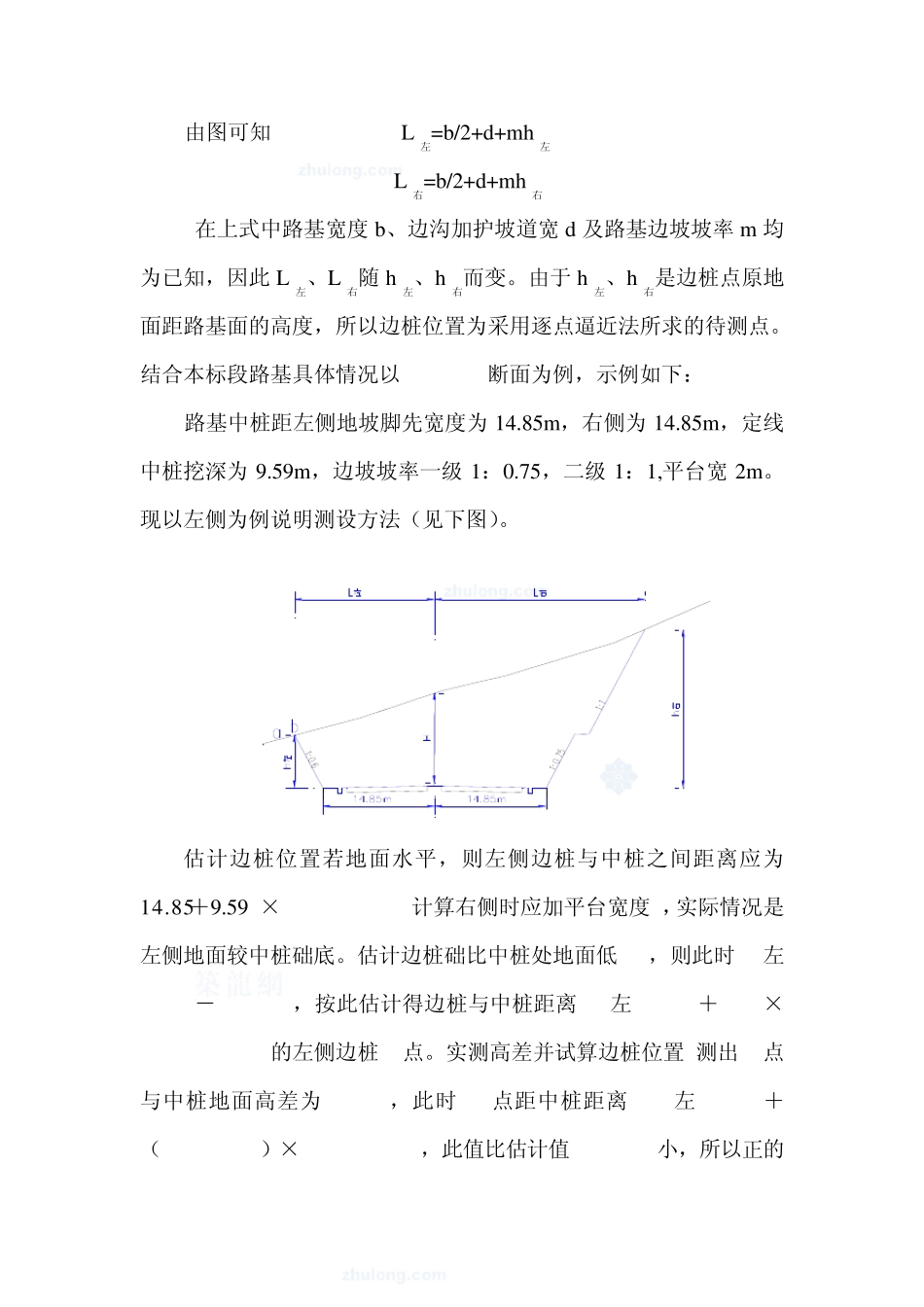

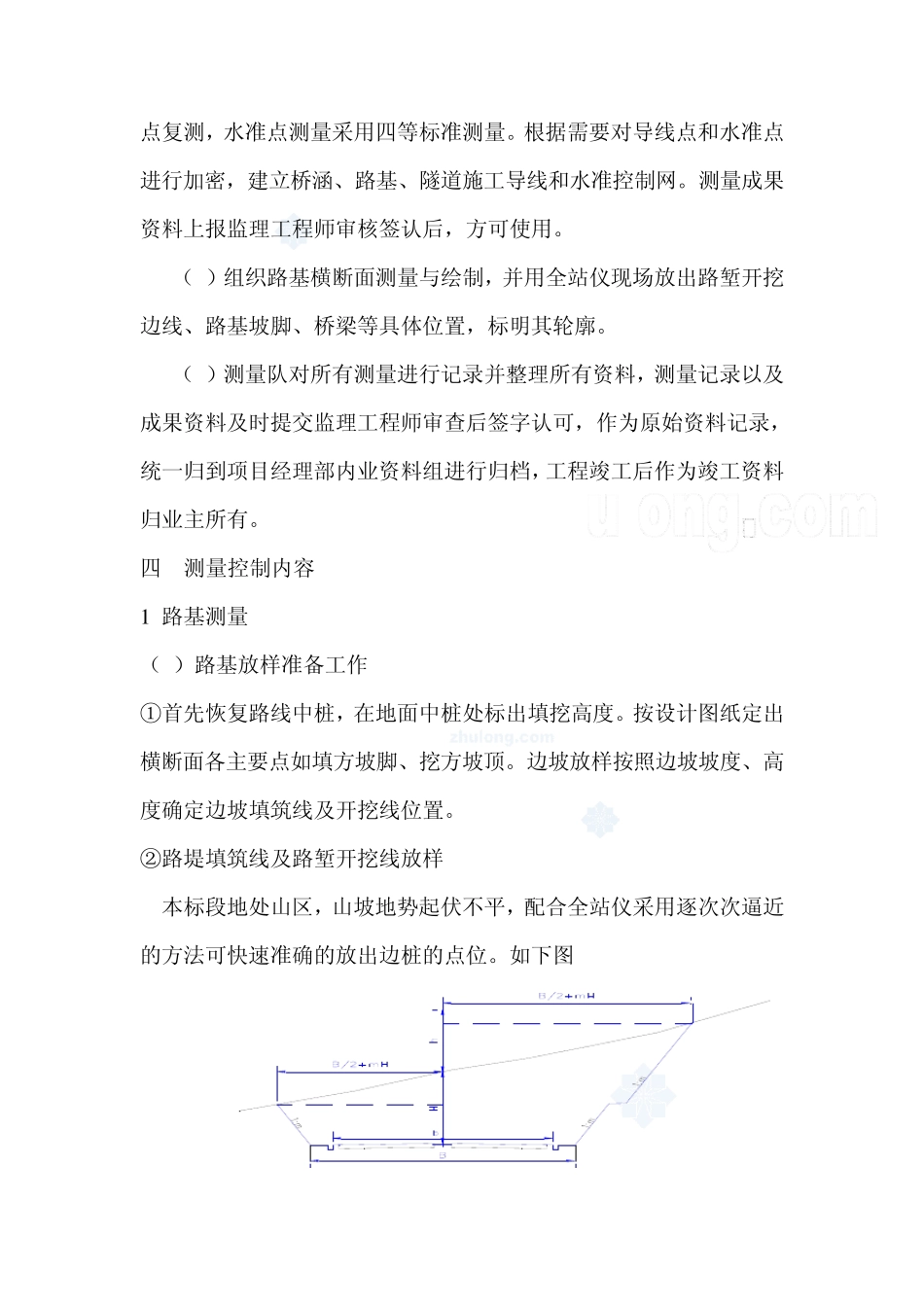

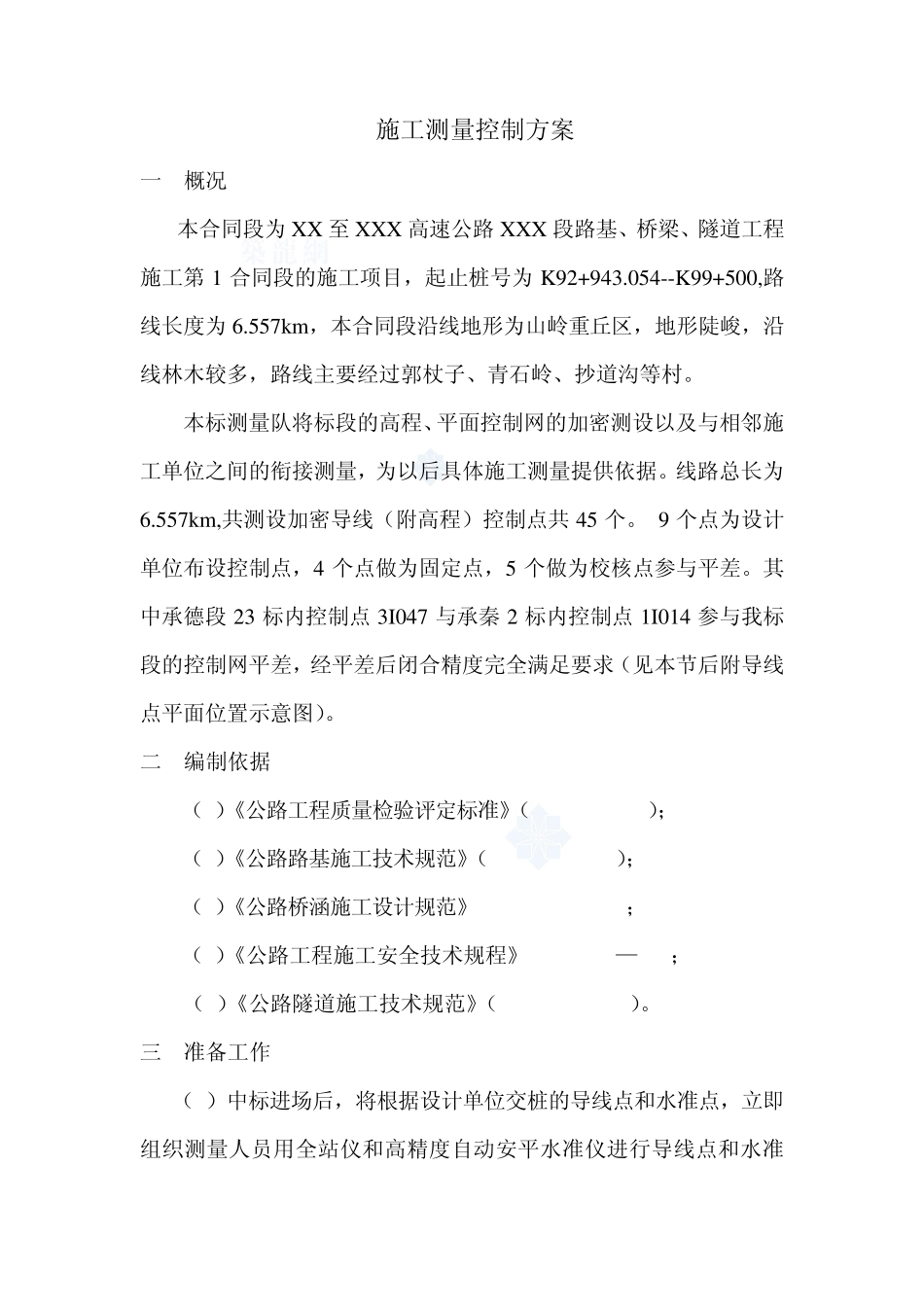

施工测量控制方案 一. 概况 本合同段为 XX 至 XXX 高速公路 XXX 段路基、桥梁、隧道工程施工第 1 合同段的施工项目,起止桩号为 K92+943.054--K99+500,路线长度为 6.557km ,本合同段沿线地形为山岭重丘区,地形陡峻,沿线林木较多,路线主要经过郭杖子、青石岭、抄道沟等村。 本标测量队将标段的高程、平面控制网的加密测设以及与相邻施工单位之间的衔接测量,为以后具体施工测量提供依据。线路总长为6.557km ,共测设加密导线(附高程)控制点共 45 个。 9 个点为设计单位布设控制点,4 个点做为固定点,5 个做为校核点参与平差。其中承德段 23 标内控制点 3I047 与承秦 2 标内控制点 1I014 参与我标段的控制网平差,经平差后闭合精度完全满足要求(见本节后附导线点平面位置示意图)。 二. 编制依据 (1)《公路工程质量检验评定标准》(JTGF81-2004); (2)《公路路基施工技术规范》(JTG F10-2006); (3)《公路桥涵施工设计规范》(JTJ 041-2000); (4)《公路工程施工安全技术规程》(JTJ 076—95); (5)《公路隧道施工技术规范》(JTG F60-2009)。 三. 准备工作 (1)中标进场后,将根据设计单位交桩的导线点和水准点,立即组织测量人员用全站仪和高精度自动安平水准仪进行导线点和水准点复测,水准点测量采用四等标准测量。根据需要对导线点和水准点进行加密,建立桥涵、路基、隧道施工导线和水准控制网。测量成果资料上报监理工程师审核签认后,方可使用。 (2)组织路基横断面测量与绘制,并用全站仪现场放出路堑开挖边线、路基坡脚、桥梁等具体位置,标明其轮廓。 (3)测量队对所有测量进行记录并整理所有资料,测量记录以及成果资料及时提交监理工程师审查后签字认可,作为原始资料记录,统一归到项目经理部内业资料组进行归档,工程竣工后作为竣工资料归业主所有。 四. 测量控制内容 1 .路基测量 (1)路基放样准备工作 ①首先恢复路线中桩,在地面中桩处标出填挖高度。按设计图纸定出横断面各主要点如填方坡脚、挖方坡顶。边坡放样按照边坡坡度、高度确定边坡填筑线及开挖线位置。 ②路堤填筑线及路堑开挖线放样 本标段地处山区,山坡地势起伏不平,配合全站仪采用逐次次逼近的方法可快速准确的放出边桩的点位。如下图 由图可知 L左=b/2+d+m h左 L右=b/2+d+m h右 在上式中路基宽度b、边沟加护坡道宽d 及路基边坡坡率m 均为已知,因此L左、L右随h左、h右而变。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基、桥梁、隧道施工测量控制方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
