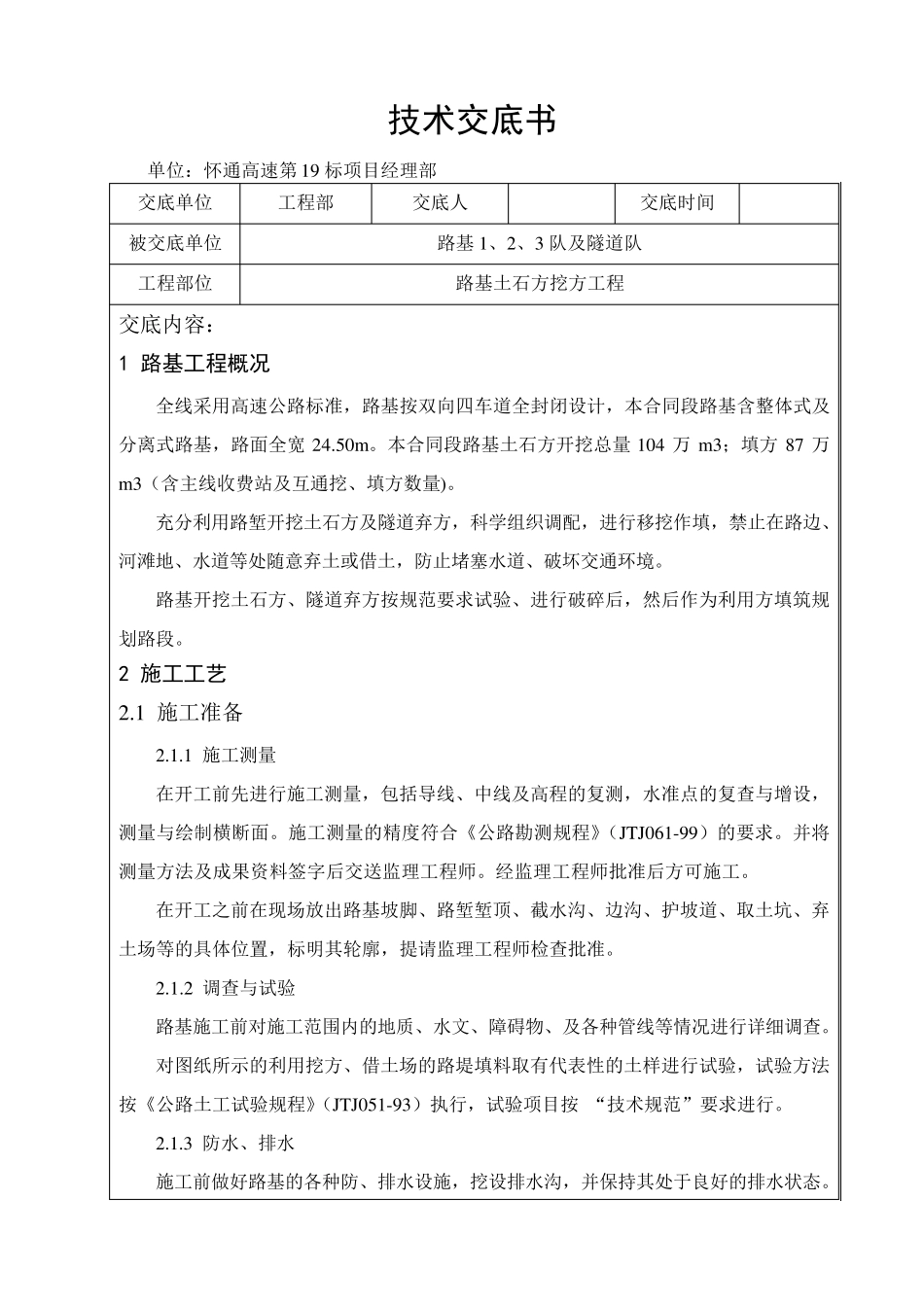

技术交底书 单位:怀通高速第 19 标项目经理部 交底单位 工程部 交底人 交底时间 被交底单位 路基 1、2、3 队及隧道队 工程部位 路基土石方挖方工程 交底内容: 1 路基工程概况 全线采用高速公路标准,路基按双向四车道全封闭设计,本合同段路基含整体式及分离式路基,路面全宽 24
本合同段路基土石方开挖总量 104 万 m 3;填方 87 万m 3(含主线收费站及互通挖、填方数量)
充分利用路堑开挖土石方及隧道弃方,科学组织调配,进行移挖作填,禁止在路边、河滩地、水道等处随意弃土或借土,防止堵塞水道、破坏交通环境
路基开挖土石方、隧道弃方按规范要求试验、进行破碎后,然后作为利用方填筑规划路段
2 施工工艺 2
1 施工准备 2
1 施工测量 在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面
施工测量的精度符合《公路勘测规程》(JTJ061-99)的要求
并将测量方法及成果资料签字后交送监理工程师
经监理工程师批准后方可施工
在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准
2 调查与试验 路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查
对图纸所示的利用挖方、借土场的路堤填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行,试验项目按 “技术规范”要求进行
3 防水、排水 施工前做好路基的各种防、排水设施,挖设排水沟,并保持其处于良好的排水状态

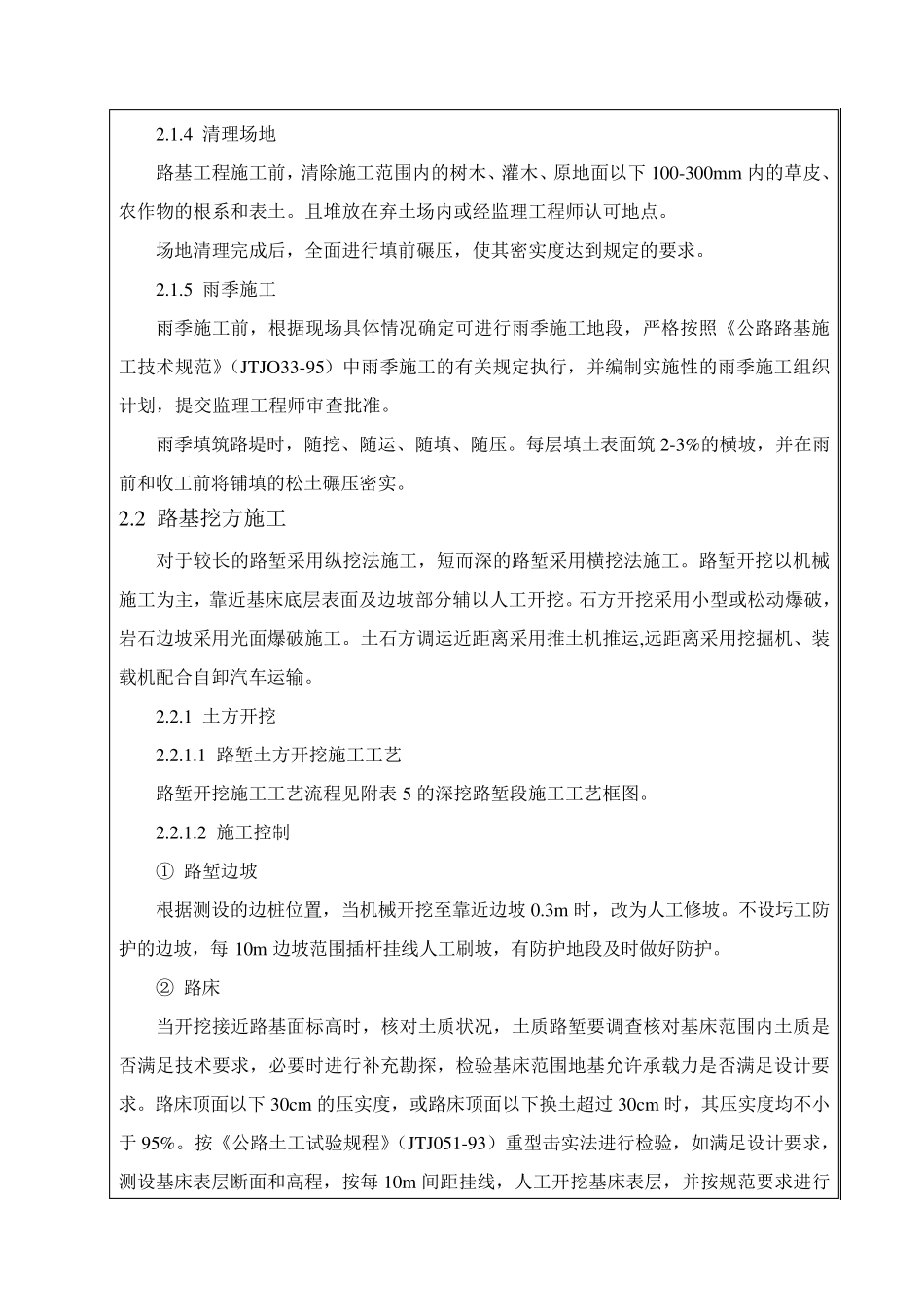

4 清理场地 路基工程施工前,清除施工范围内的树木、灌木、原地面以下 100-300m m 内的草皮、农作物的根系和表土
且堆放在弃土场内或经监理工程师认可地点

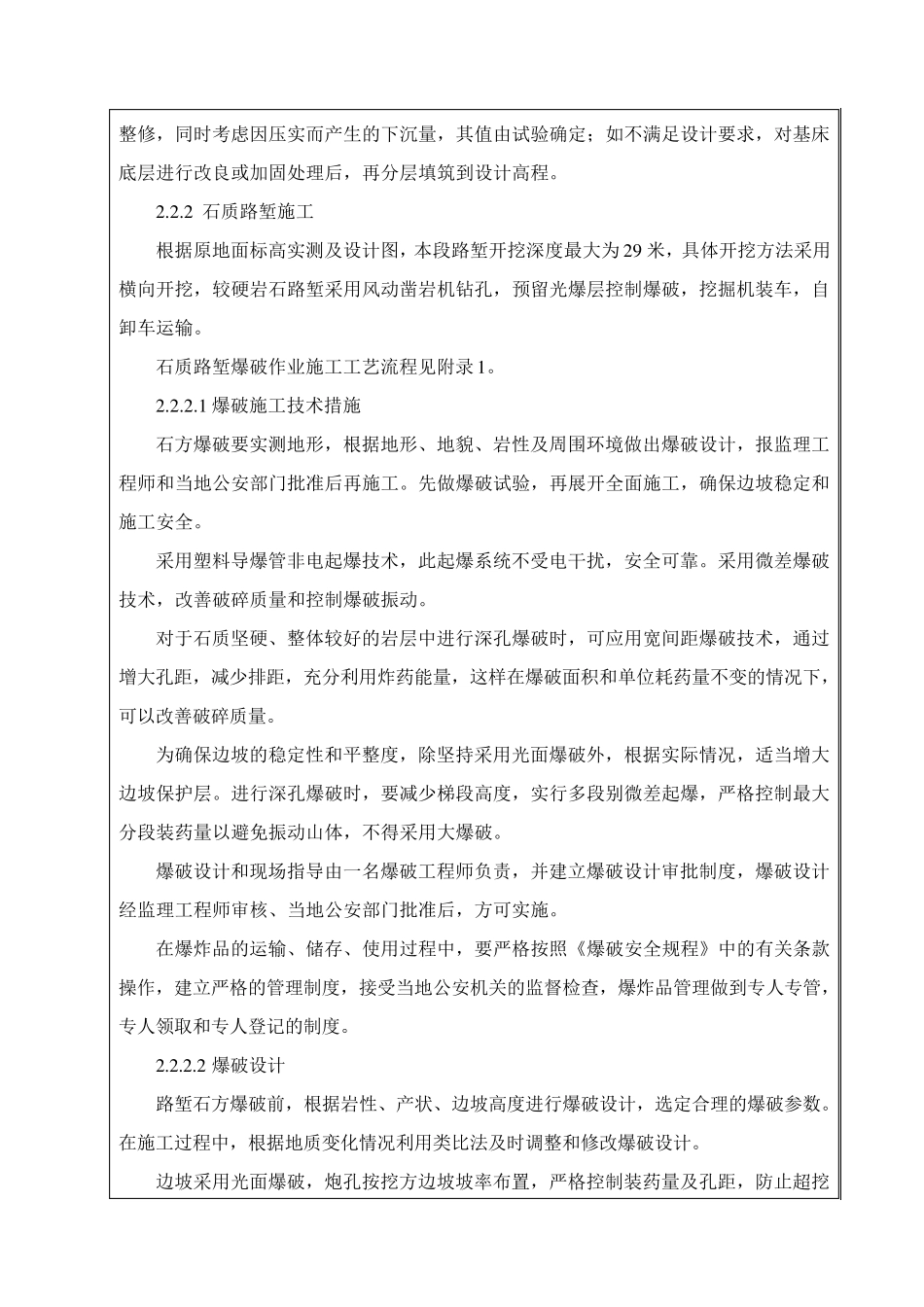

场地清理完成后,全面进行填前碾压,使其密
