湖南省湘潭荷塘至飞龙桥(芙蓉大道二期东二环南段)道路工程 (K6+328
878~K10+840) (清水支线 K0+000~K1+696
109) 抛 石 挤 淤 施 工 方 案 衡阳公路桥梁建设有限公司 二Ο 一 三 年 四 月 路基抛石挤淤施工技术方案 一、工程概况 本合同段施工里程起于荷塘乡清水村K6+328
878,终于湘潭市飞龙桥K10+840,其中包含清水连接线K0+000~K1+696
109,全长约为5
主线路线大致为南北走向,途经清水村,于高月塘跨湘黔铁路,在飞龙桥与107 国道相接;清水支线起点位于五爱村107 国道,向东在清水村小学北侧与主线K6+433
227 相交
路线行经地区多为耕地、居住区,部分为荒山,杂草丛生,降水量充沛,地表水系发达,多鱼塘、水田、沟渠等
本合同段内路基塘堰、水田的按设计图纸处理方法主要有:抛石挤淤和排水挖淤
抛石挤淤法是在路基底从中部向两侧抛投一定数量的片石,将淤泥挤出路基范围以外的一种施工换土形式,此法施工简便易行,无须抽水和清淤
本合同段抛石挤淤段落及数量如下表: 抛石挤淤工程数量表 序号 起止桩号 长度(m) 抛投片石(m3) 1 2 3 4 5 6 二、抛石挤淤施工方法 1、测量放样: 导线复测完毕后,对导线点及中桩进行加密,并将成果上报监理工程师,在监理工程师批复后,按照图纸进行抛投片石的施工放样
即先按抛投片石设计标高计算出抛投片石路段顶面的路基宽度,在塘埂上定出抛石路基顶面的边桩和路线中桩

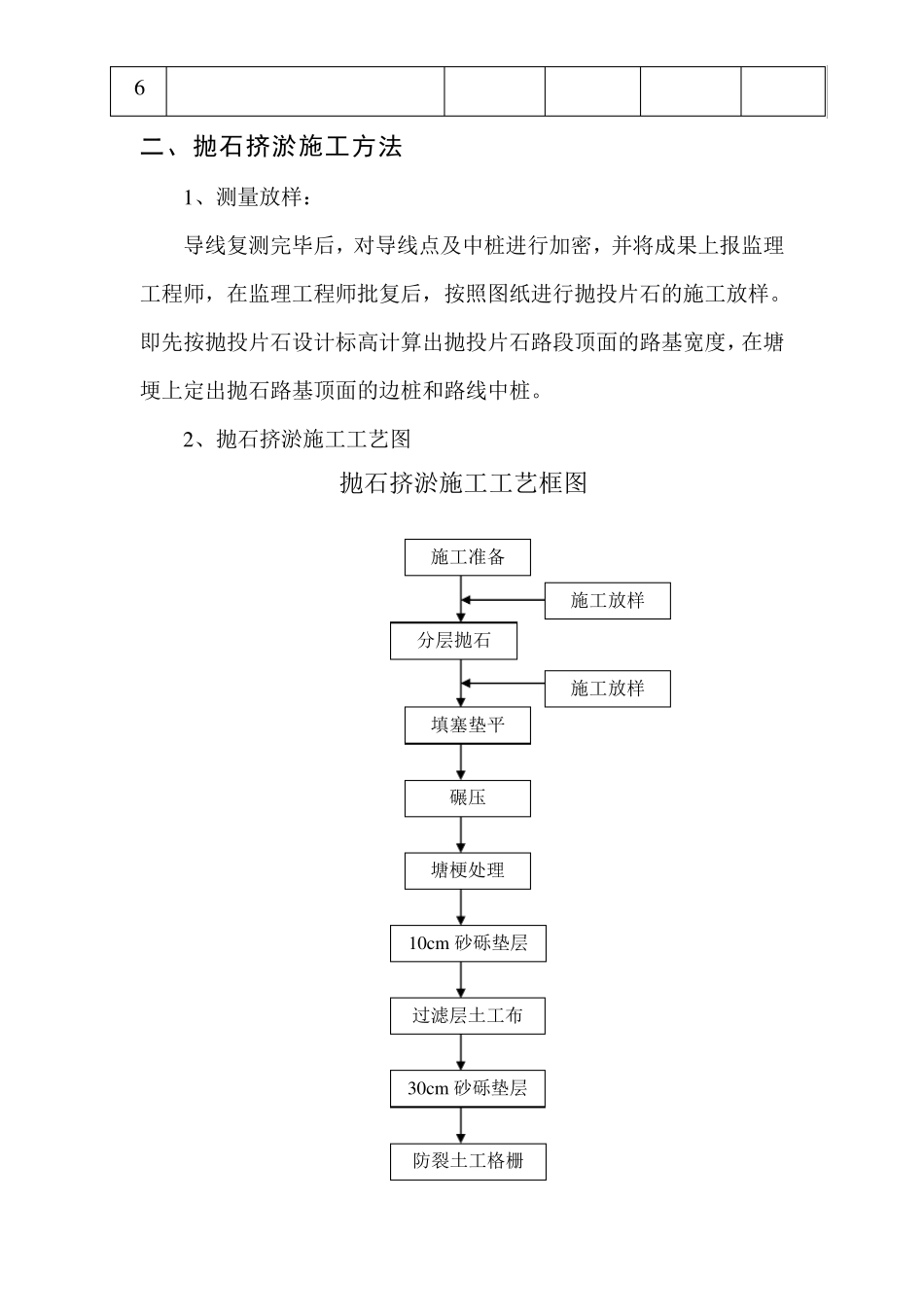

2、抛石挤淤施工工艺图 抛石挤淤施工工艺框图 施工准备 施工放样 分层抛石 填塞垫平 施工放样 碾压 10cm 砂砾垫层 防裂土工格栅 塘梗处理 过滤层土工布 30cm 砂砾垫层 2、抛投片石: 抛石料径下大上小,原则是大于 50cm 的石料抛于塘底
用自卸汽车将石料运至抛投现场塘堰边缘(严禁直接向塘堰中直
