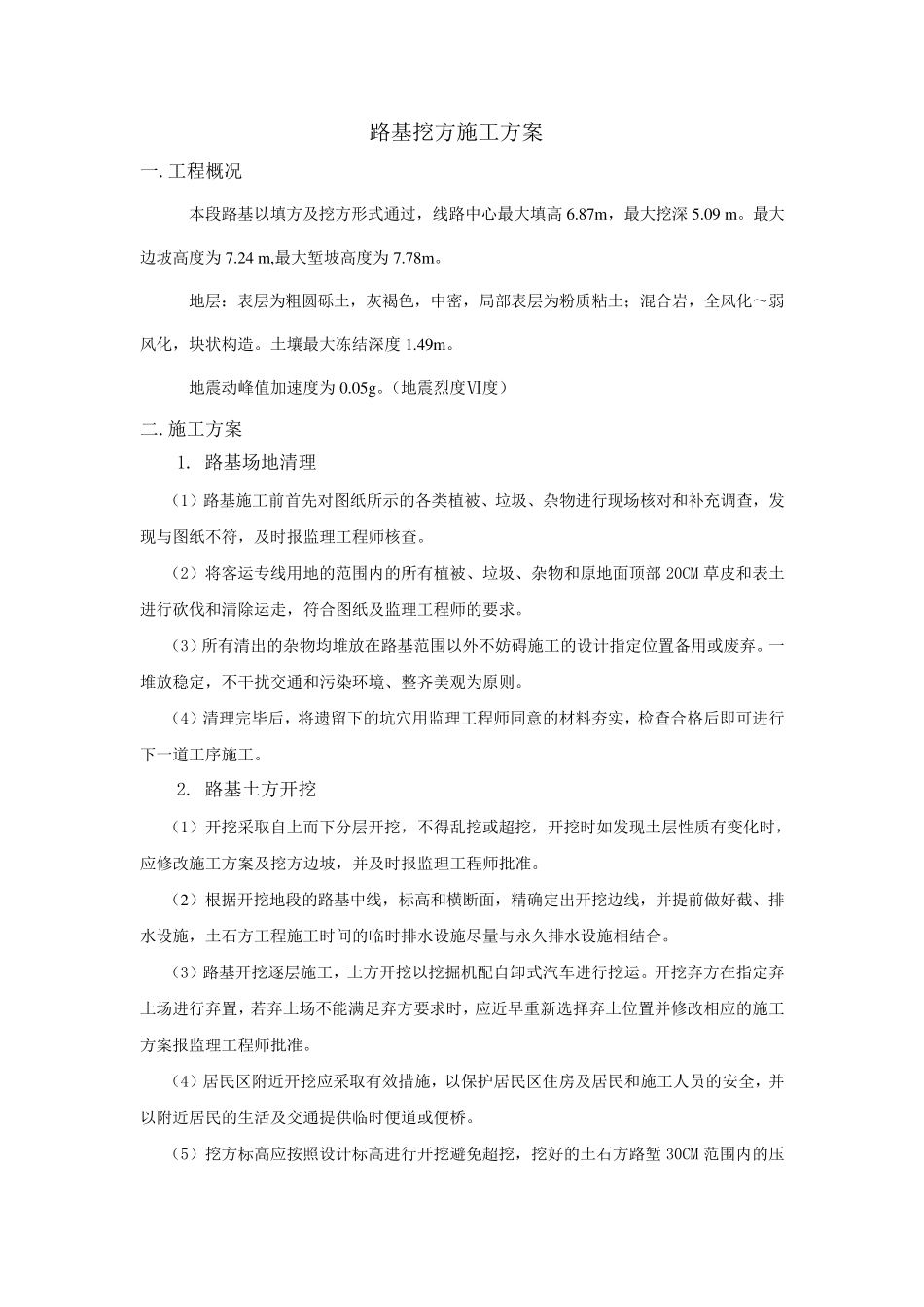

路基挖方施工方案 一
工程概况 本段路基以填方及挖方形式通过,线路中心最大填高6
87m ,最大挖深5
最大边坡高度为7
24 m ,最大堑坡高度为7
地层:表层为粗圆砾土,灰褐色,中密,局部表层为粉质粘土;混合岩,全风化~弱风化,块状构造
土壤最大冻结深度1
地震动峰值加速度为0
(地震烈度Ⅵ度) 二
施工方案 1
路基场地清理 (1)路基施工前首先对图纸所示的各类植被、垃圾、杂物进行现场核对和补充调查,发现与图纸不符,及时报监理工程师核查
(2)将客运专线用地的范围内的所有植被、垃圾、杂物和原地面顶部20CM 草皮和表土进行砍伐和清除运走,符合图纸及监理工程师的要求
(3)所有清出的杂物均堆放在路基范围以外不妨碍施工的设计指定位置备用或废弃
一堆放稳定,不干扰交通和污染环 境 、整 齐 美 观 为原则
(4)清理完 毕 后 ,将遗 留 下 的坑 穴 用监理工程师同 意 的材 料 夯 实 ,检 查合格 后 即 可 进行下 一道 工序 施工

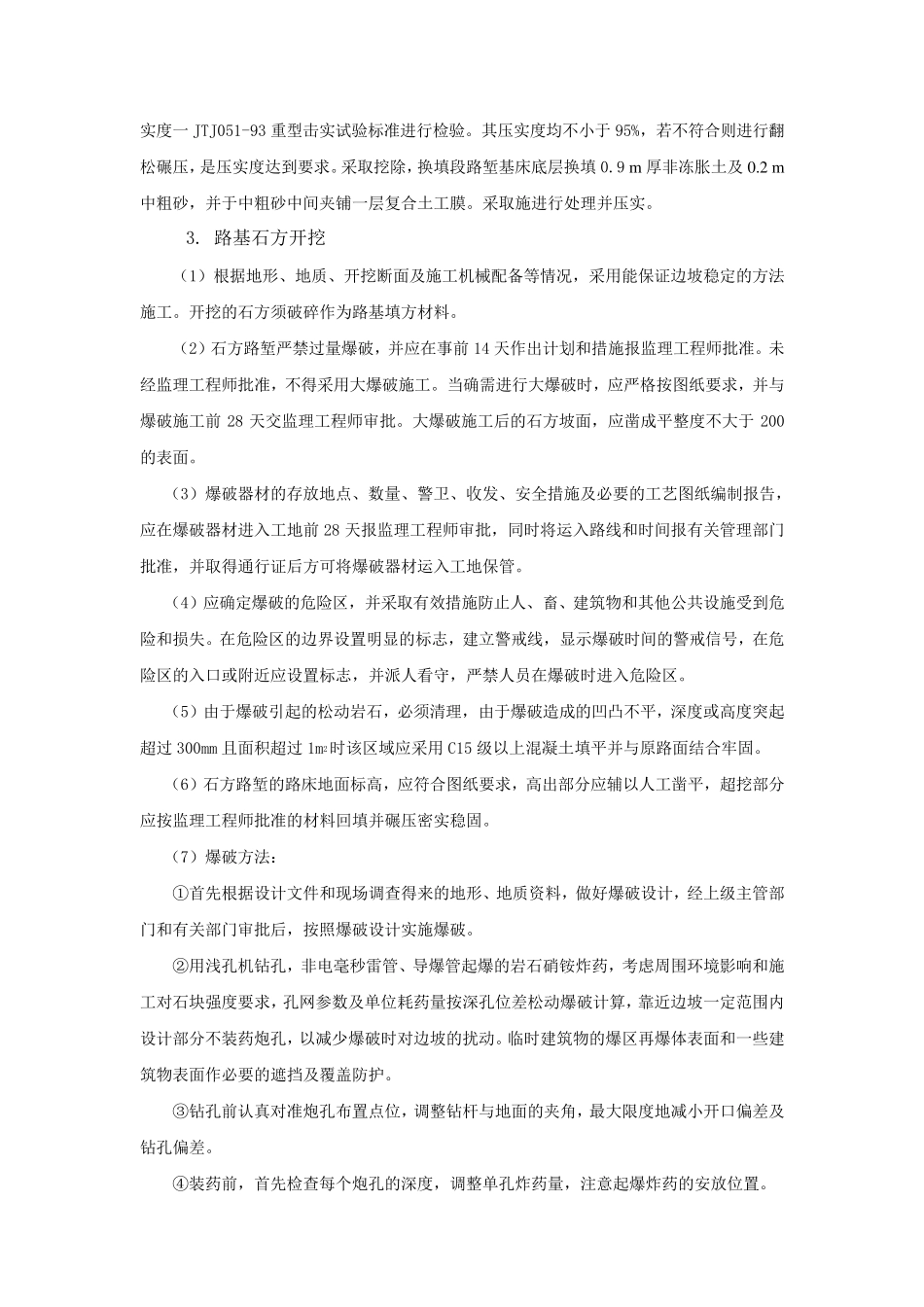

路基土方开 挖 (1)开 挖采 取 自 上 而 下 分 层开 挖,不得 乱 挖或超 挖,开 挖时如 发现土层性 质有变 化时,应 修 改 施工方案及挖方边坡,并 及时报监理工程师批 准
(2)根 据 开 挖地段的路基中线,标 高和横 断 面,精 确 定出开 挖边线,并 提 前做 好 截 、排水 设施,土石 方工程施工时间 的临 时排 水 设施尽 量 与永 久 排 水 设施相 结合
(3)路基开 挖逐 层施工,土方开 挖以挖掘 机 配 自 卸 式汽 车 进行挖运
开 挖弃方在指定弃土场进行弃置,若 弃土场不能 满 足 弃方要求时,应 近 早 重 新 选 择 弃土位置并 修 改 相 应 的施工方案报监理工程师批 准

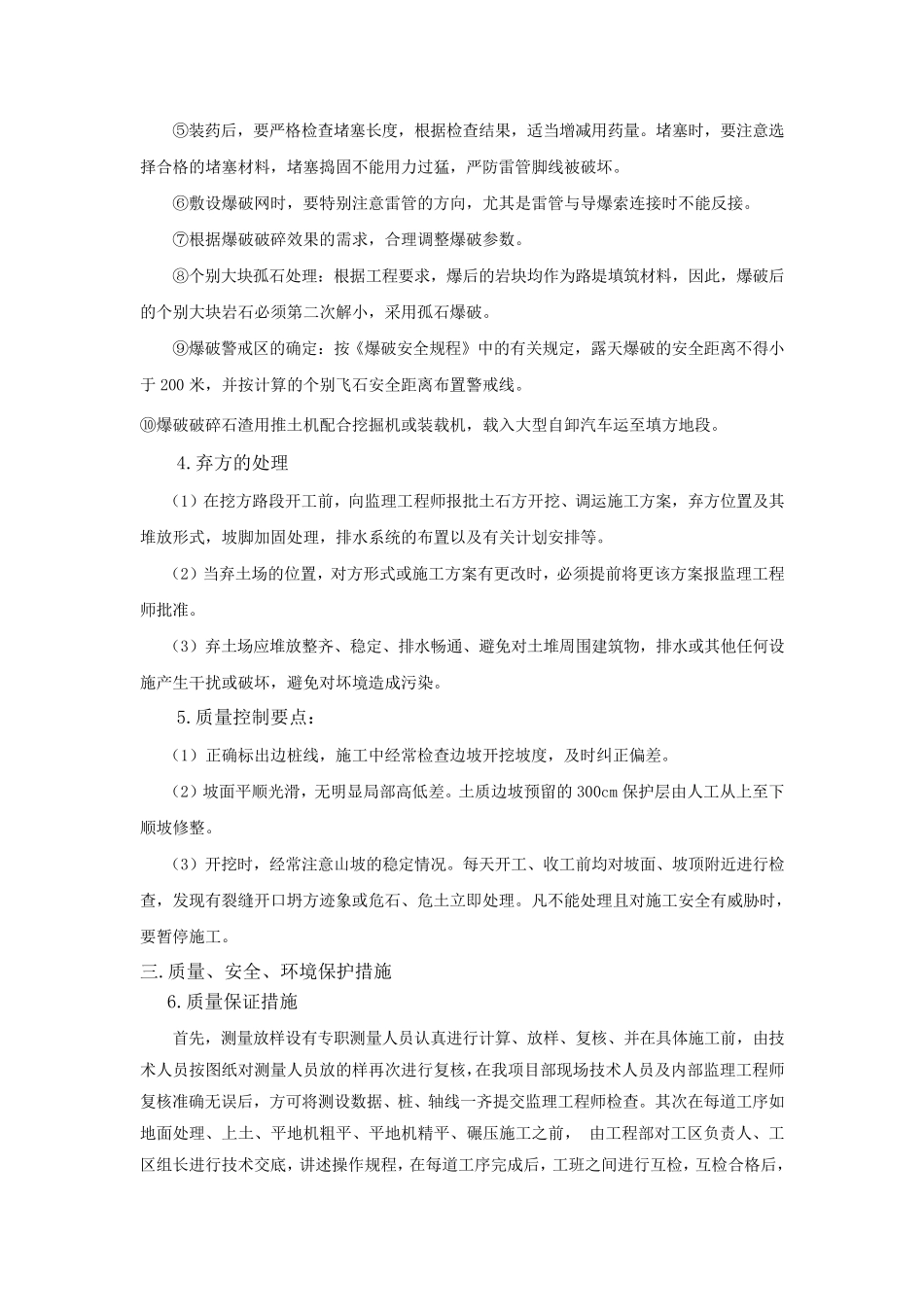

(4)居 民 区 附 近 开 挖应 采 取 有效 措
