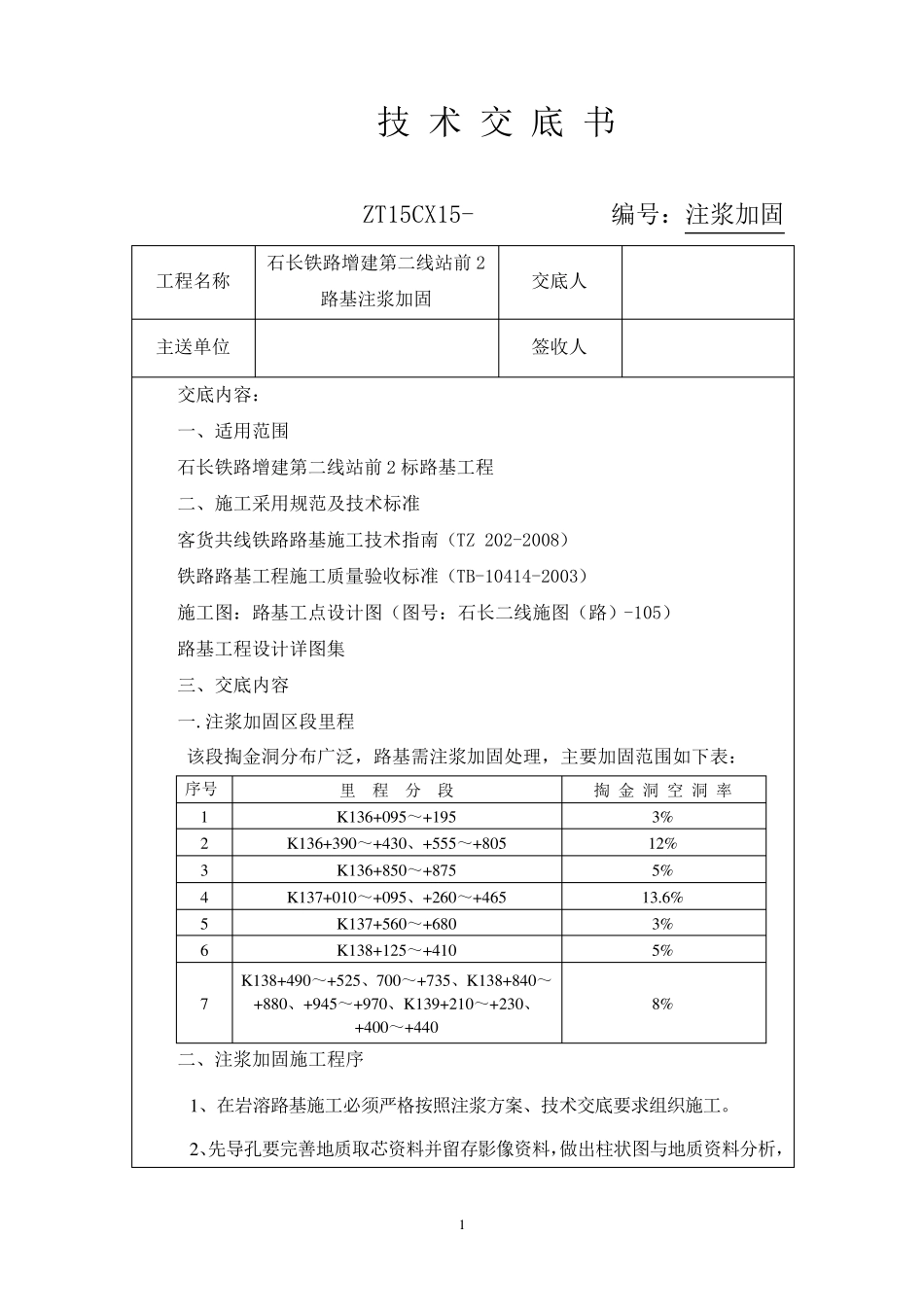

1 技 术 交 底 书 ZT15CX15- 编号:注浆加固 工程名称 石长铁路增建第二线站前2路基注浆加固 交底人 主送单位 签收人 交底内容: 一、适用范围 石长铁路增建第二线站前2 标路基工程 二、施工采用规范及技术标准 客货共线铁路路基施工技术指南(TZ 202-2008) 铁路路基工程施工质量验收标准(TB-10414-2003) 施工图:路基工点设计图(图号:石长二线施图(路)-105) 路基工程设计详图集 三、交底内容 一
注浆加固区段里程 该段掏金洞分布广泛,路基需注浆加固处理,主要加固范围如下表: 序号 里 程 分 段 掏 金 洞 空 洞 率 1 K 136+095~+195 3% 2 K 136+390~+430、+555~+805 12% 3 K 136+850~+875 5% 4 K 137+010~+095、+260~+465 13
6% 5 K 137+560~+680 3% 6 K 138+125~+410 5% 7 K 138+490~+525、700~+735、K 138+840~+880、+945~+970、K 139+210~+230、 +400~+440 8% 二、注浆加固施工程序 1、在岩溶路基施工必须严格按照注浆方案、技术交底要求组织施工
2、先导孔要完善地质取芯资料并留存影像资料,做出柱状图与地质资料分析, 2 钻孔要做好记录(要设计确认),先导孔钻探严禁使用潜孔钻;其它一般注浆孔不需要取芯,但仍要做好地质核查记录,对于先导孔未满足设计深度要求的孔需加钻至满足设计深度相关要求的深度
3、成孔及注浆全过程应按规定格式,认真做好技术资料和基础数据的记录、整理、分析工作(特别是压浆表、冒浆的记录等),并形成影像资料,同时要做好作业过程中的工程数量签认

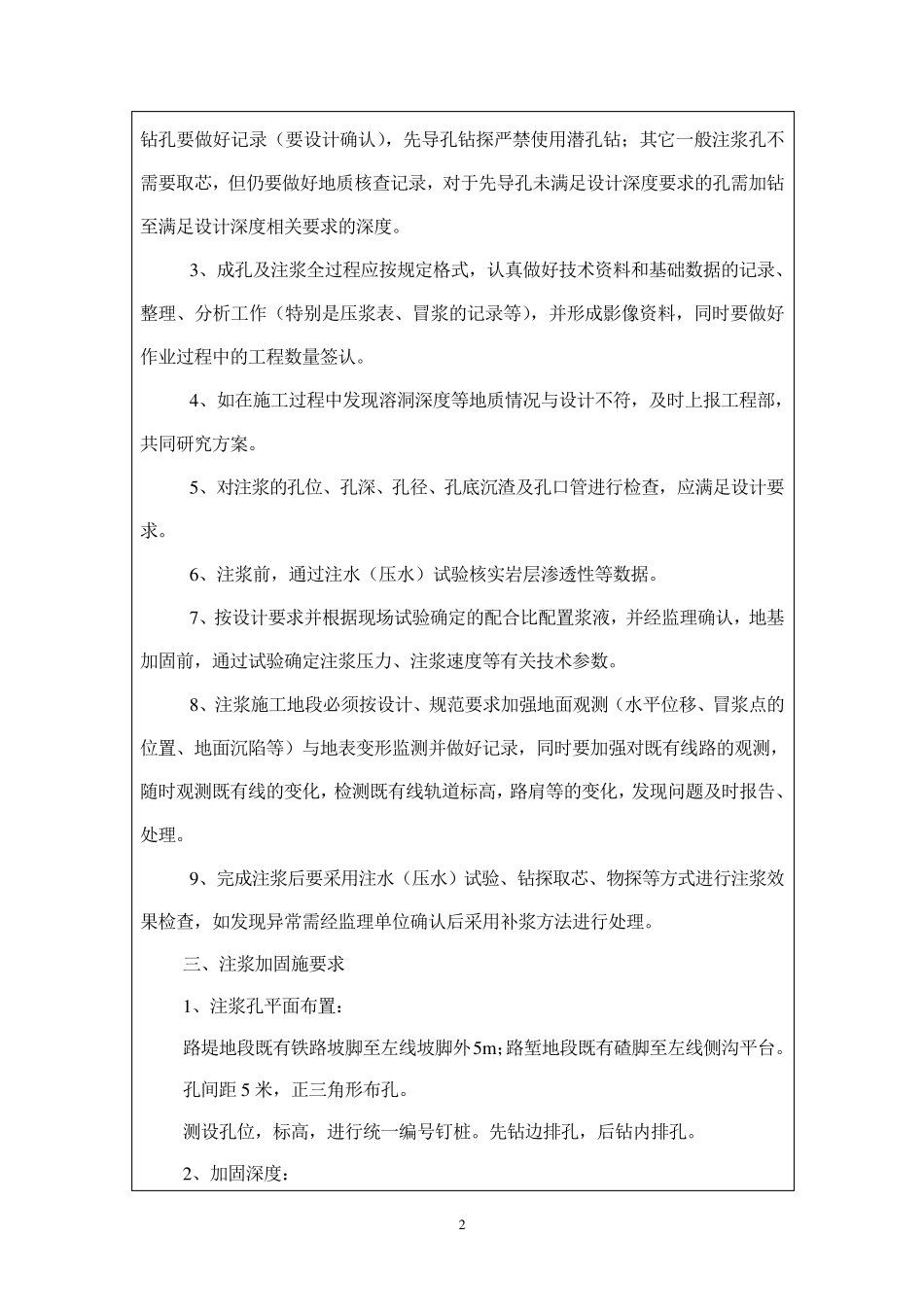

4、如在施工过程中发现溶洞深度等地质情况与设计不符,及时上报工程部,共同研究方案
