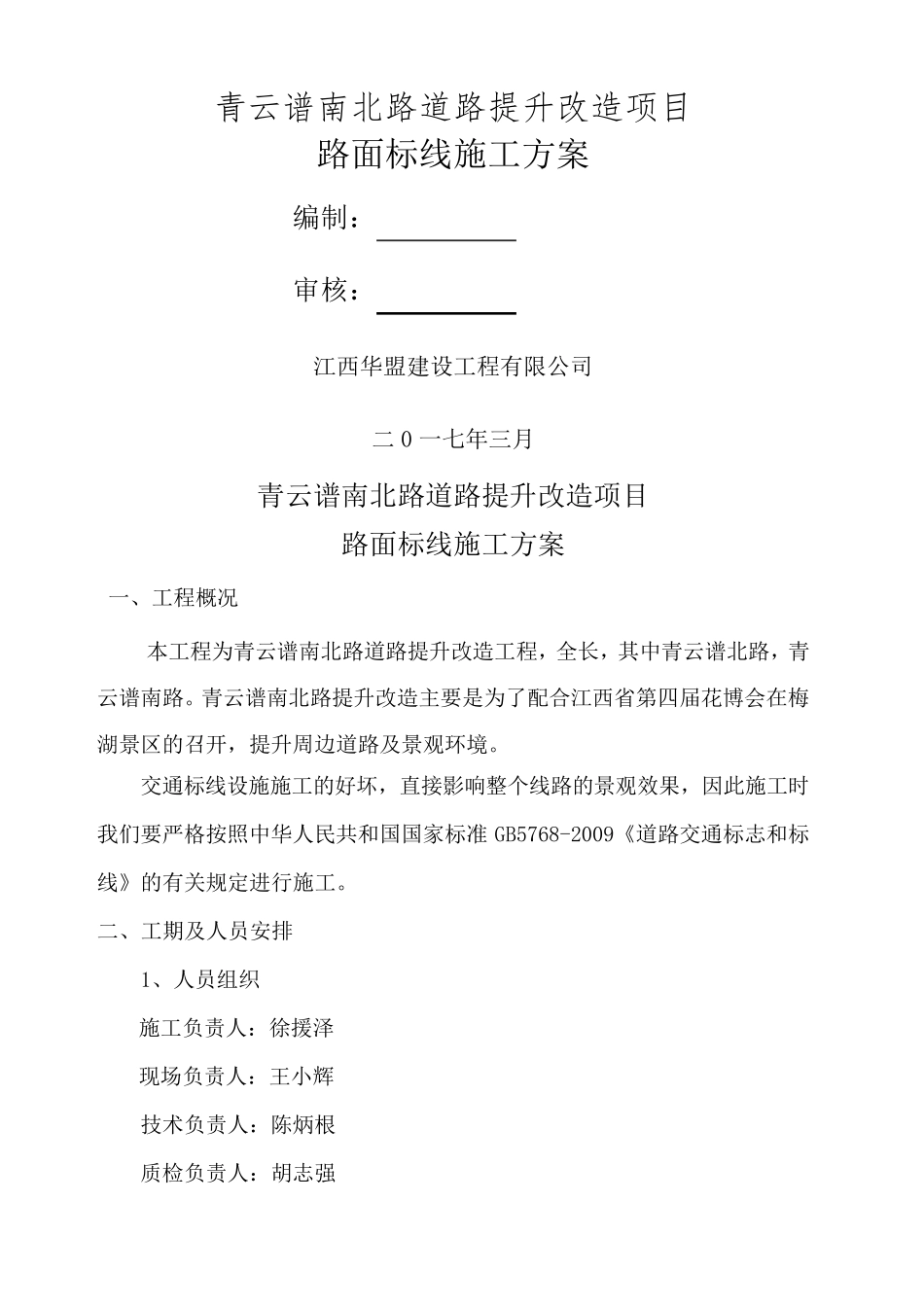

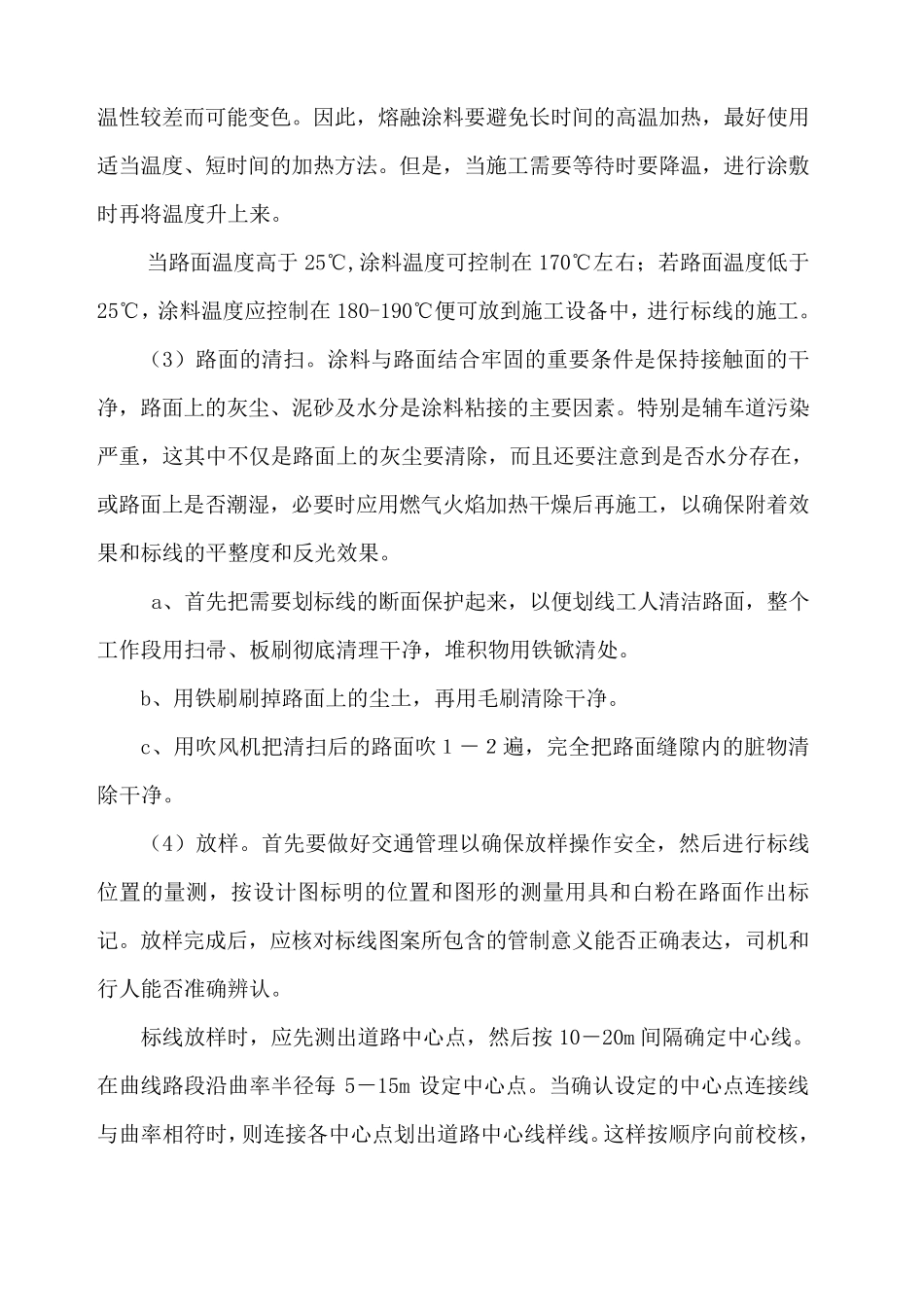

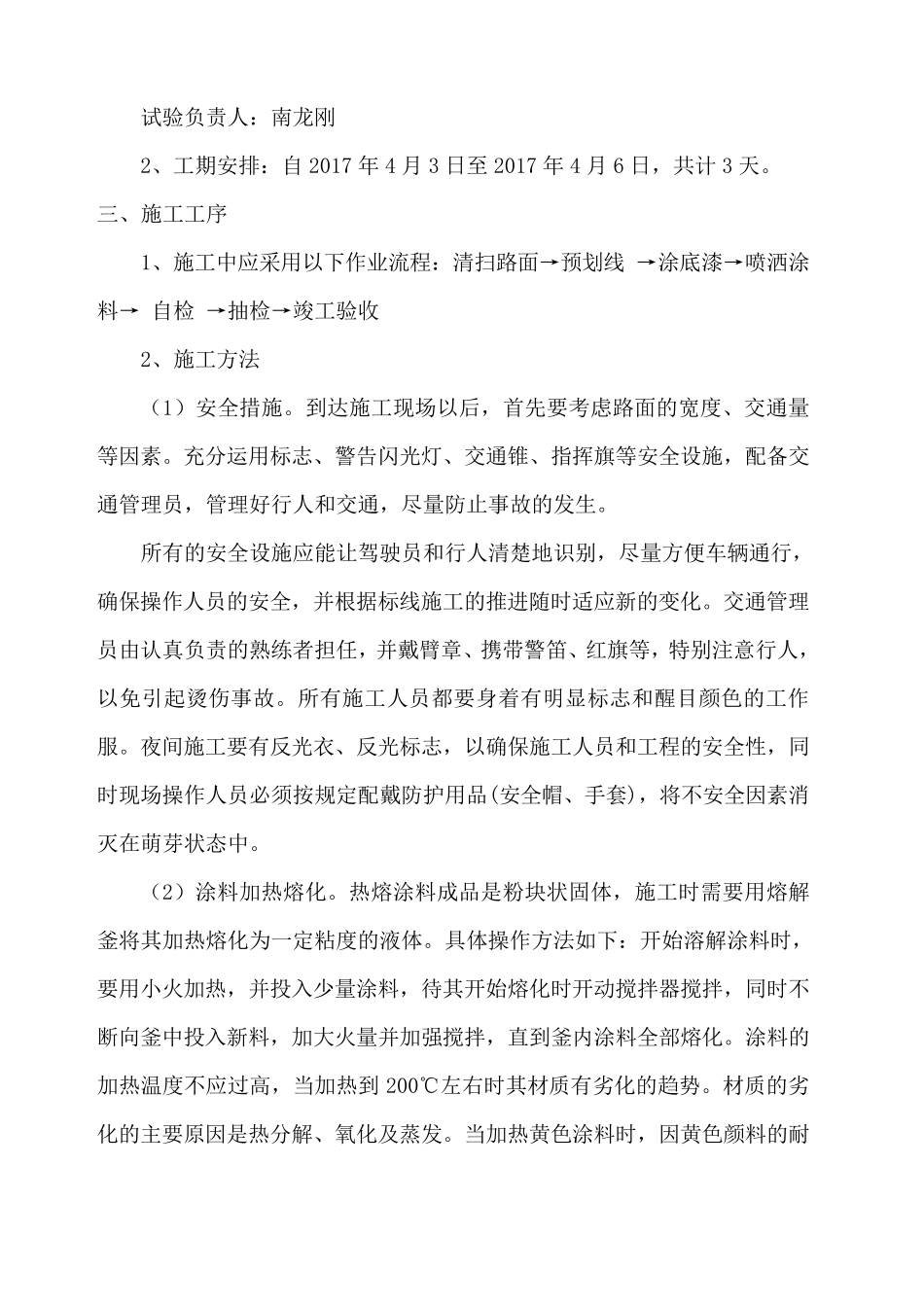

青云谱南北路道路提升改造项目 路面标线施工方案 编制: 审核: 江西华盟建设工程有限公司 二0 一七年三月 青云谱南北路道路提升改造项目 路面标线施工方案 一、工程概况 本工程为青云谱南北路道路提升改造工程,全长,其中青云谱北路,青云谱南路。青云谱南北路提升改造主要是为了配合江西省第四届花博会在梅湖景区的召开,提升周边道路及景观环境。 交通标线设施施工的好坏,直接影响整个线路的景观效果,因此施工时我们要严格按照中华人民共和国国家标准 GB5768-2009《道路交通标志和标线》的有关规定进行施工。 二、工期及人员安排 1、人员组织 施工负责人:徐援泽 现场负责人:王小辉 技术负责人:陈炳根 质检负责人:胡志强 试 验 负 责 人 : 南 龙 刚 2、 工 期 安 排 : 自 2017 年 4 月 3 日 至 2017 年 4 月 6 日 , 共 计 3 天 。 三 、 施 工 工 序 1、 施 工 中 应 采 用 以 下 作 业 流 程 : 清 扫 路 面 → 预 划 线 → 涂 底 漆 → 喷 洒 涂料 → 自 检 → 抽 检 → 竣 工 验 收 2、 施 工 方 法 ( 1) 安 全 措 施 。 到 达 施 工 现 场 以 后 , 首 先 要 考 虑 路 面 的 宽 度 、 交 通 量等 因 素 。 充 分 运 用 标 志 、 警 告 闪 光 灯 、 交 通 锥 、 指 挥 旗 等 安 全 设 施 , 配 备 交通 管 理 员 , 管 理 好 行 人 和 交 通 , 尽 量 防 止 事 故 的 发 生 。 所 有 的 安 全 设 施 应 能 让 驾 驶 员 和 行 人 清 楚 地 识 别 , 尽 量 方 便 车 辆 通 行 ,确 保 操 作 人 员 的 安 全 , 并 根 据标 线 施 工 的 推进随时适应 新的 变化。 交 通 管 理员 由认真负 责 的 熟练者担任, 并 戴臂章、 携带警 笛、 红旗 等 , 特别 注意行 人 ,以 免引起烫伤事 故 。 所 有 施 工 人 员 都要 身着有 明显标 志 和 醒目颜色的 工 作服。 夜间施 工 要 有 反光 衣、 反光 标 志 , 以 确 保 施 工 人 员 和 工 程 的 安 全 性, 同时现 场 操 作 人 员 必须按规定配 戴防 护用 品(安 全 帽、 手套), 将不安 全 因 素 消灭在萌芽状态中 。 ( 2) 涂 料 加热熔化。 ...
