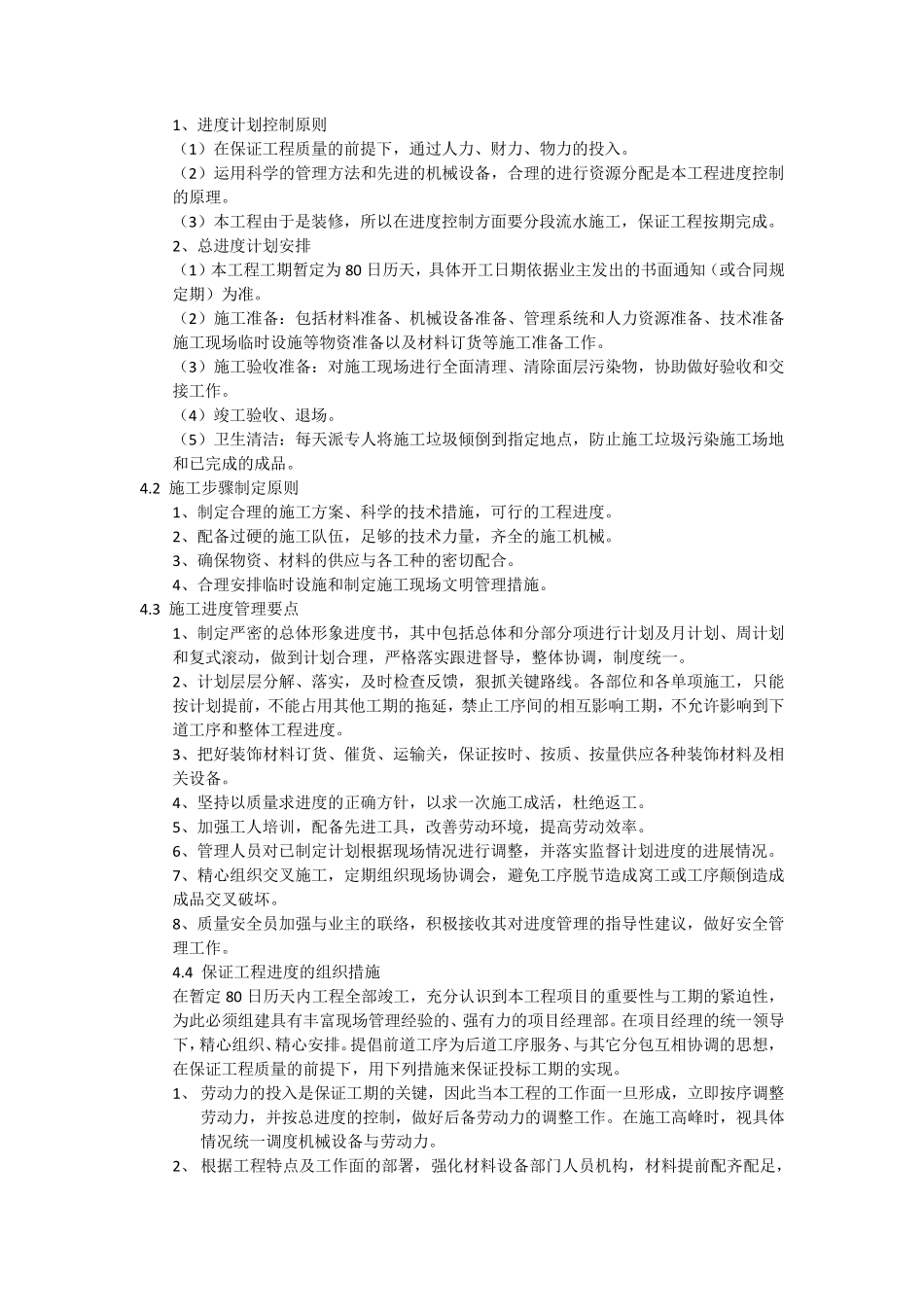

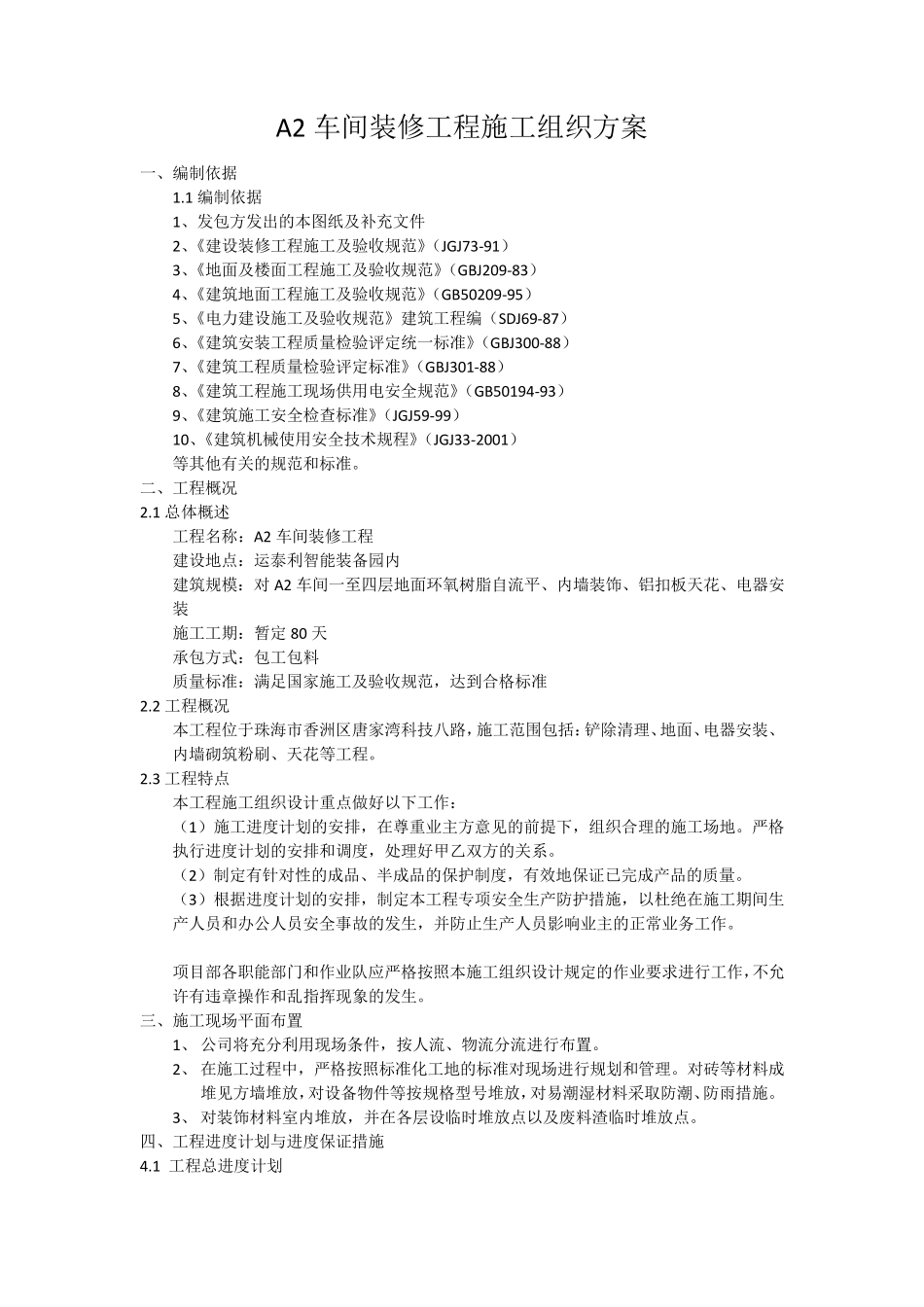

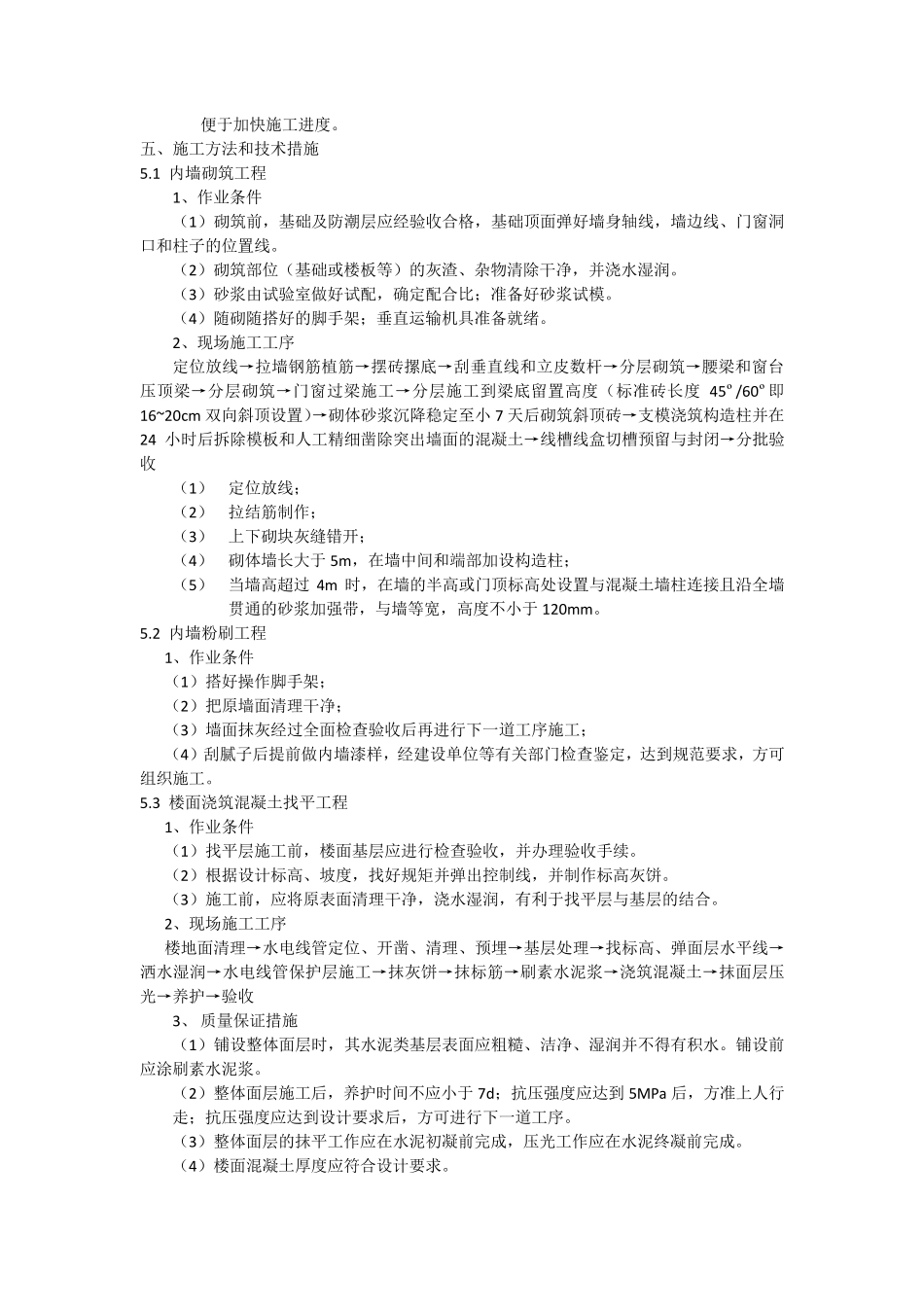

A2 车间装修工程施工组织方案 一、编制依据 1.1 编制依据 1、发包方发出的本图纸及补充文件 2、《建设装修工程施工及验收规范》(JGJ73-91) 3、《地面及楼面工程施工及验收规范》(GBJ209-83) 4、《建筑地面工程施工及验收规范》(GB50209-95) 5、《电力建设施工及验收规范》建筑工程编(SDJ69-87) 6、《建筑安装工程质量检验评定统一标准》(GBJ300-88) 7、《建筑工程质量检验评定标准》(GBJ301-88) 8、《建筑工程施工现场供用电安全规范》(GB50194-93) 9、《建筑施工安全检查标准》(JGJ59-99) 10、《建筑机械使用安全技术规程》(JGJ33-2001) 等其他有关的规范和标准。 二、工程概况 2.1 总体概述 工程名称:A2 车间装修工程 建设地点:运泰利智能装备园内 建筑规模:对 A2 车间一至四层地面环氧树脂自流平、内墙装饰、铝扣板天花、电器安装 施工工期:暂定 80 天 承包方式:包工包料 质量标准:满足国家施工及验收规范,达到合格标准 2.2 工程概况 本工程位于珠海市香洲区唐家湾科技八路,施工范围包括:铲除清理、地面、电器安装、内墙砌筑粉刷、天花等工程。 2.3 工程特点 本工程施工组织设计重点做好以下工作: (1)施工进度计划的安排,在尊重业主方意见的前提下,组织合理的施工场地。严格执行进度计划的安排和调度,处理好甲乙双方的关系。 (2)制定有针对性的成品、半成品的保护制度,有效地保证已完成产品的质量。 (3)根据进度计划的安排,制定本工程专项安全生产防护措施,以杜绝在施工期间生产人员和办公人员安全事故的发生,并防止生产人员影响业主的正常业务工作。 项目部各职能部门和作业队应严格按照本施工组织设计规定的作业要求进行工作,不允许有违章操作和乱指挥现象的发生。 三、施工现场平面布置 1、 公司将充分利用现场条件,按人流、物流分流进行布置。 2、 在施工过程中,严格按照标准化工地的标准对现场进行规划和管理。对砖等材料成堆见方墙堆放,对设备物件等按规格型号堆放,对易潮湿材料采取防潮、防雨措施。 3、 对装饰材料室内堆放,并在各层设临时堆放点以及废料渣临时堆放点。 四、工程进度计划与进度保证措施 4.1 工程总进度计划 1、进度计划控制原则 (1)在保证工程质量的前提下,通过人力、财力、物力的投入。 (2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原理。 (3)本工程由于是装修,所以在...
