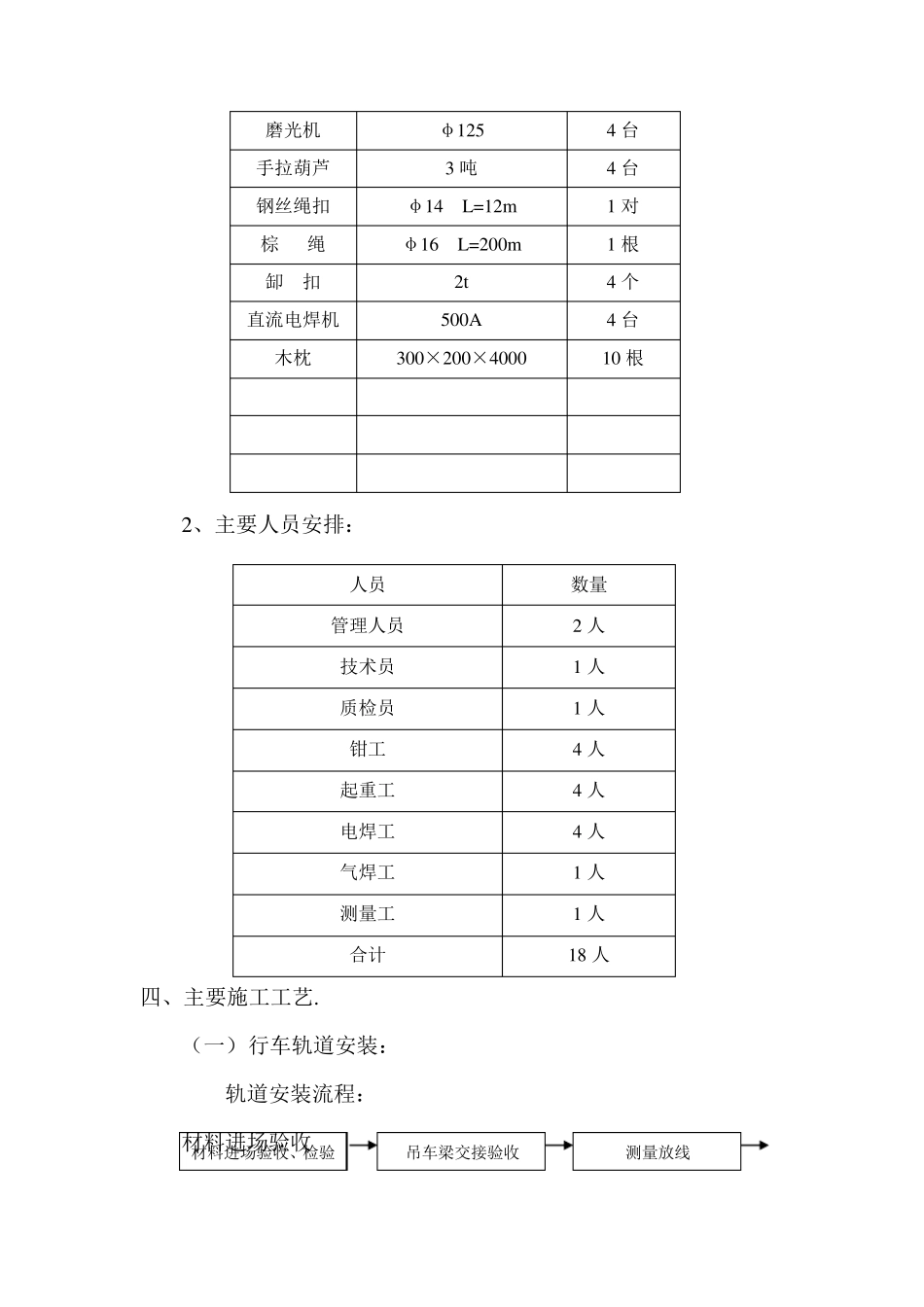

目 录 一、 编制依据 二、 工程概况 三、 施工准备 四、 主要施工工艺 五、 质量保证措施 六、 安全保证措施 七、 环境保护措施 八、 文明施工保护措施 九、轨道固定平面图及伸缩缝加工图 一、编制依据 (1 )设计图纸及吊车轨道联接 (2 )国家或行业颁发的施工验收规范,工程质量检验评定标准。 (3 )主要施工规范 (4 )现场施工条件和我单位起重设备的配备情况。 二、工程概况 1 、主要工作量: 库房轨道总量约(9 6 )米,加工接头 (8 )对;,轨道压板(1 6 0 )套。 2 、工程特点: (1)工期紧,施工任务量大。 (2)单件外形尺寸大,运输和吊装作业多。 (3)现场施工条件差,立体交叉作业多。 三、施工准备 熟悉设计图纸和施工规范,了解施工现场,编制施工方案和技术交底,落实施工人员、施工机具和材料。 1 、 主要施工机具和材料: 名称 规格 数量 汽车吊 2 5 吨 1 台 半挂车 1 2 米 1 台 水准仪 1 台 光学经纬仪 1 台 钢盘尺 5 0 米 2 把 弹簧秤 2 0 0 牛 2 把 磨光机 φ125 4 台 手拉葫芦 3 吨 4 台 钢丝绳扣 φ14 L=12m 1 对 棕 绳 φ16 L=200m 1 根 缷 扣 2t 4 个 直流电焊机 500A 4 台 木枕 300×200×4000 10 根 2、主要人员安排: 人员 数量 管理人员 2 人 技术员 1 人 质检员 1 人 钳工 4 人 起重工 4 人 电焊工 4 人 气焊工 1 人 测量工 1 人 合计 18 人 四、主要施工工艺. (一) 行车轨道安装: 轨道安装流程: 材料进场验收 材料进场验收、检验 吊车梁交接验收 测量放线 1、 轨道梁验收: 根据上道工序(结构安装)的工序交接资料,对轨道梁进行复测验收。轨道梁安装的各项技术指标应控制在《钢结构工程施工质量验收规范》GB50205—2001 附录 E.0.2 的允许偏差之内。合格后方可进行轨道的安装。 2、行车轨道放线: 根据工序交接给定轨道梁中心点,用经纬仪在轨道梁上打点。然后放出一条安装基准线,用钢盘尺测出轨道的跨度,在另一个轨道梁上放出轨道安装的另一条基准线。 3、压板选用及焊接 根据图纸要求,选用焊接型轨道固定件,底座、压板及调整板为 Q235 或 Q345 钢铸件,螺栓为 8.8 级;固定件底座与吊车梁焊接,焊条型号选用与连接件材质相适应。如选用 Q235 或 Q345 钢时分别采用 E4315、E7015 型焊条。 安装轨道前,根据安装基...
