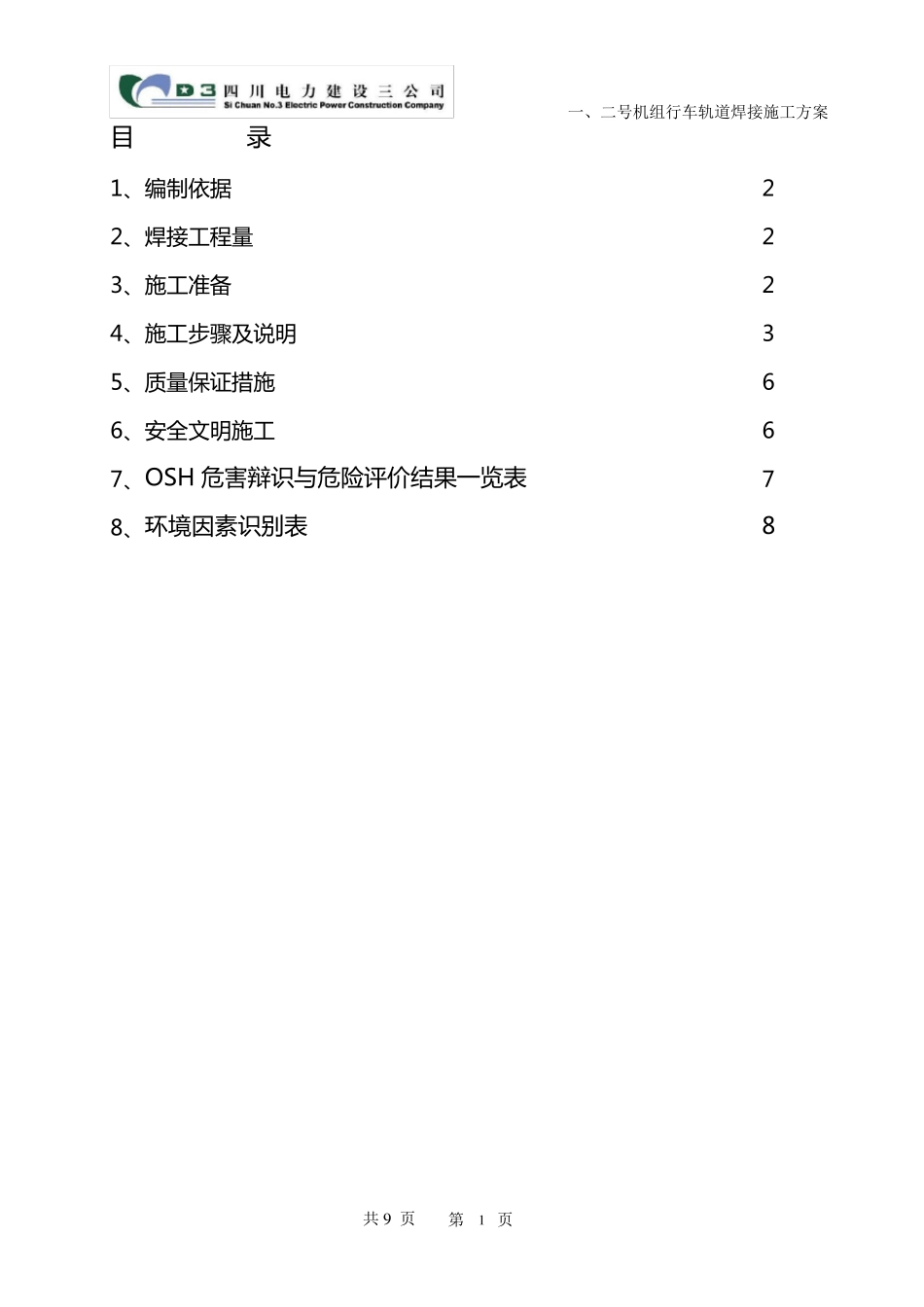

一、二号机组行车轨道焊接施工方案 第 页 1 共 9 页 目 录 1、编制依据 2 2、焊接工程量 2 3、施工准备 2 4、施工步骤及说明 3 5、质量保证措施 6 6、安全文明施工 6 7、OSH 危害辩识与危险评价结果一览表 7 8、环境因素识别表 8 一、二号机组行车轨道焊接施工方案 第 页 2 共 9 页 一 、编制依据 1 、西南电力设计院设计图 F034S-T0208
2、《火力发电厂焊接技术规程》DL/T869-2004
3、《火电施工质量检验及评定标准》焊接篇 1996 年版
4、《焊工技术考核规程》DL/T679-1999 5、《电力建设安全工作规程》(火力发电厂部分)DL5009
1-2002
6、《吊车轨道联结及车挡梁图集》OOG514-6
二、焊接工程量 两台行车轨道的安装焊接工程量见表一
表一 焊接工程量表 序号 名 称 型 号 材 质 接头数量 焊接方法 备 注 1 轨道 QU100 U71Mn 28 SMAW 三、施工准备 3

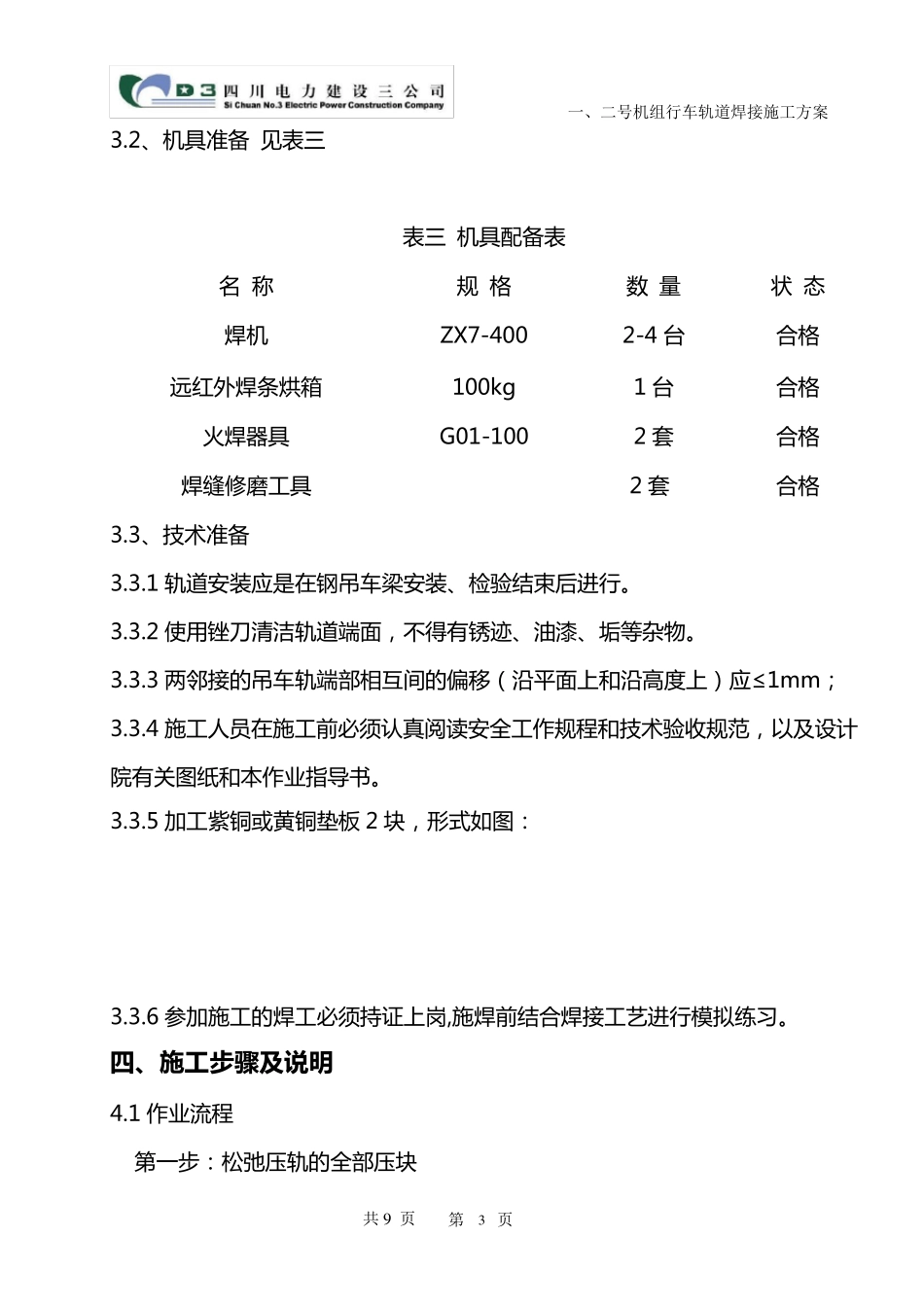

1、人员准备 见表二 表二 人员配备表 工 种 人 数(个) 状 态 安全员 1 培训上岗 质检员 1 培训上岗 电焊工 2-4 培训上岗 火焊工 1-2 培训上岗 一、二号机组行车轨道焊接施工方案 第 页 3 共 9 页 3
2、机 具 准 备 见 表 三 表 三 机 具 配 备 表 名 称 规 格 数 量 状 态 焊 机 ZX7-400 2-4 台 合 格 远 红 外 焊 条 烘 箱 100kg 1 台 合 格 火 焊 器 具 G01-100 2 套 合 格 焊 缝 修 磨 工 具 2 套 合 格 3
3、技 术 准 备 3
1 轨 道 安 装 应 是 在 钢 吊 车 梁 安 装 、检 验 结 束 后 进 行
2 使 用 锉 刀 清 洁 轨 道 端 面 , 不 得 有 锈 迹 、油 漆
