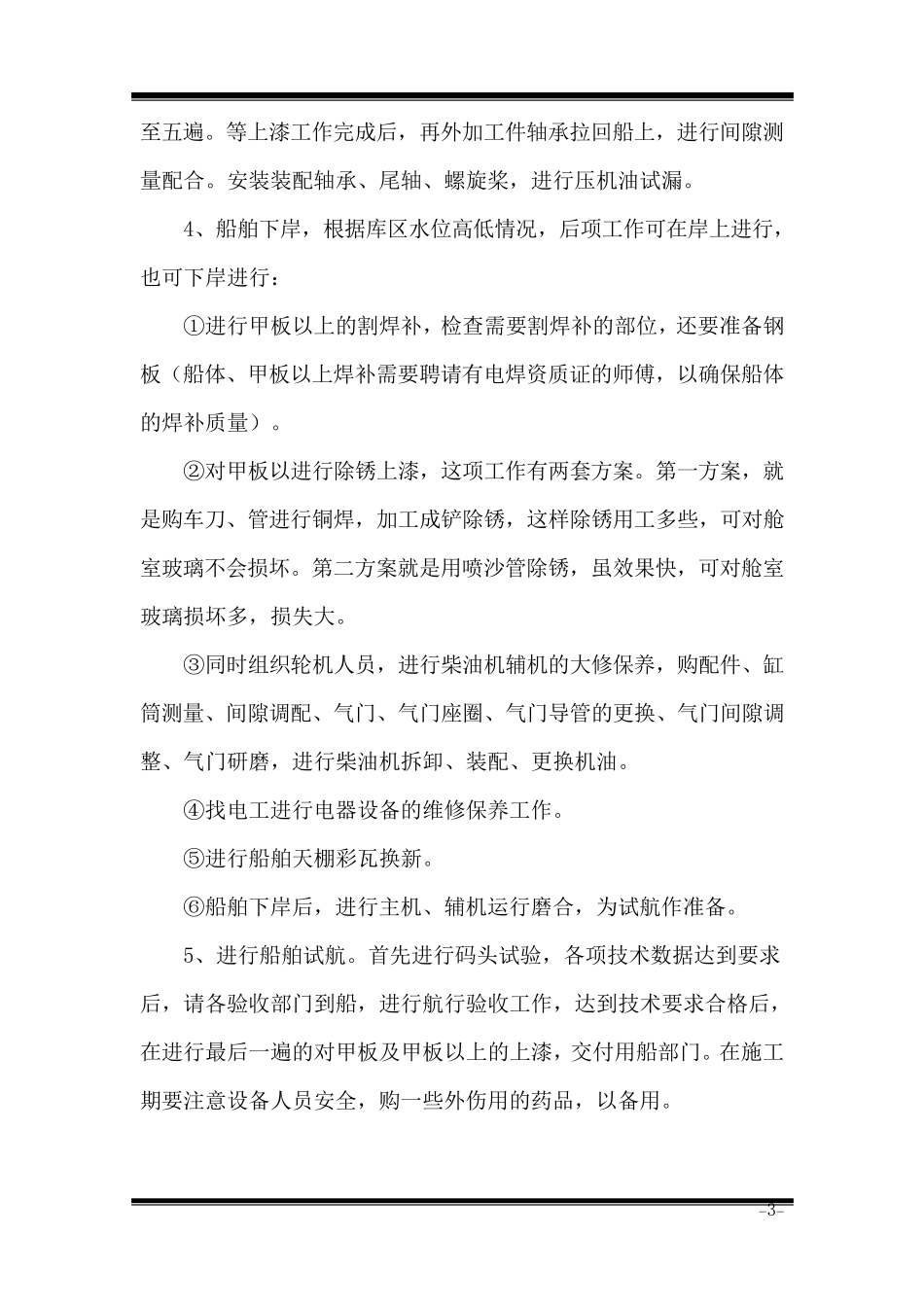

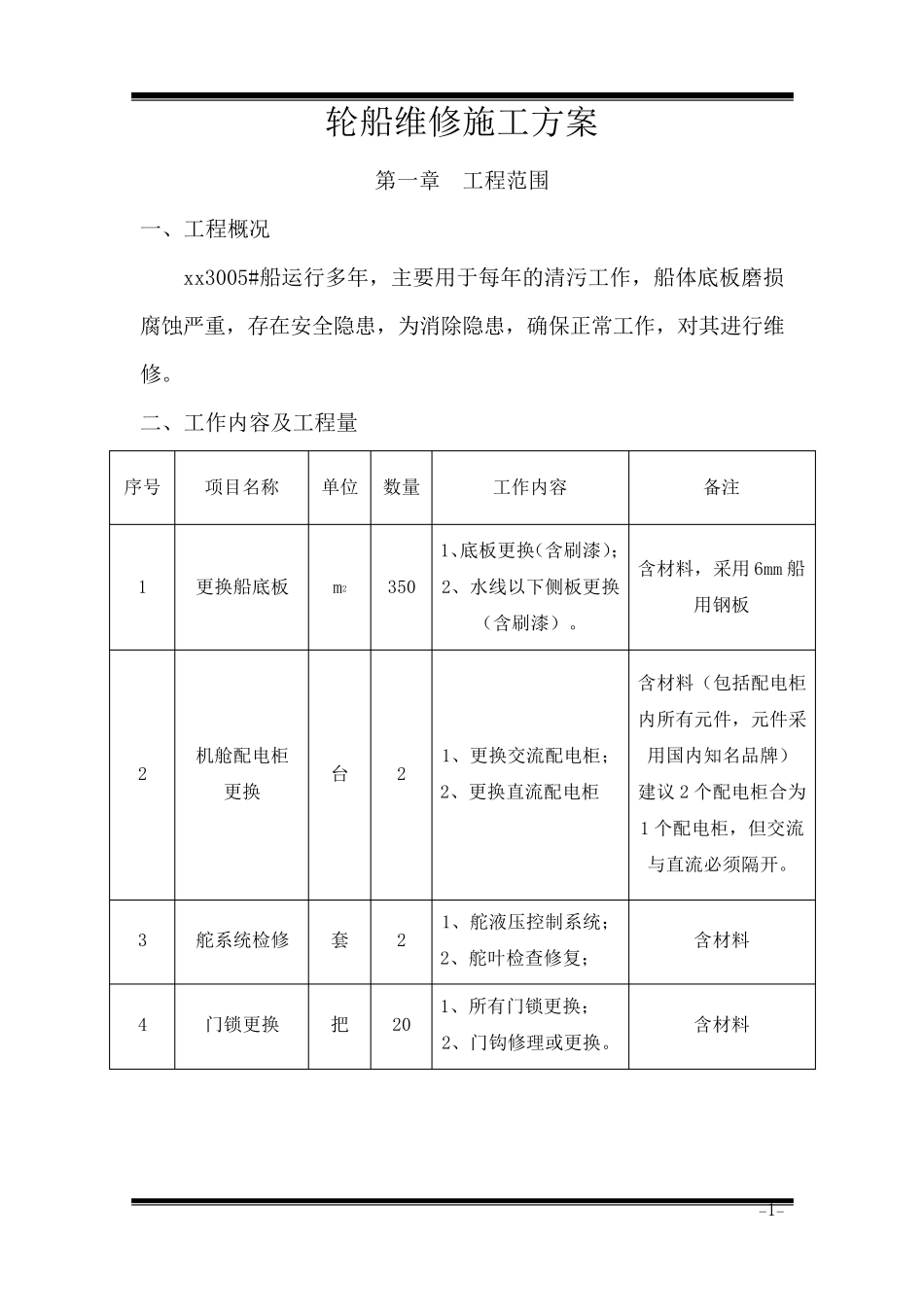

-1- 轮船维修施工方案 第一章 工程范围 一、工程概况 xx3005#船运行多年,主要用于每年的清污工作,船体底板磨损腐蚀严重,存在安全隐患,为消除隐患,确保正常工作,对其进行维修。 二、工作内容及工程量 序号 项目名称 单位 数量 工作内容 备注 1 更换船底板 m2 350 1、底板更换(含刷漆);2、水线以下侧板更换(含刷漆)。 含材料,采用 6mm 船用钢板 2 机舱配电柜 更换 台 2 1、更换交流配电柜; 2、更换直流配电柜 含材料(包括配电柜内所有元件,元件采用国内知名品牌) 建议 2 个配电柜合为1 个配电柜,但交流与直流必须隔开。 3 舵系统检修 套 2 1、舵液压控制系统; 2、舵叶检查修复; 含材料 4 门锁更换 把 20 1、所有门锁更换; 2、门钩修理或更换。 含材料 -2- 第二章 主要施工方案 一、施工方法 1、查看船舶上岸地点,要求场地能够同时上岸进行大修,电源、住宿、生活等满足条件。 2、需要上岸前的准备工作,地点确定后 ①上岸前要把钢丝绳、上岸气囊、上岸卷扬机、方墩、垫本、船后杠木、各种钢丝绳卡头、滑枕组、空气压缩机、沙管、除锈用沙等都要运到现场。 ②需要修船用的图纸,如船底板、侧板加工图纸(需要更换新的底板和水线以下侧板)应提前找厂家加工,以免影响船舶维修和下岸。交流、直流配电柜图纸,舵液压控制系统、门锁图纸复印准备到位,上岸后急用这些图纸。 ③需要联系购买环氧树脂、聚酰胺、丙酮、防锈漆、甲板上层,下层漆、喷沙枪、气管等。 3、船舶上岸后的工作: ①船舶上岸后进行支墩、打垫,垫木要够用,不然船舶支撑不起来。 ②支船体工作完 成 后要开 始 拆 卸 尾 轴 、密 封 套 、前后轴 承 件,拆下后进行测 量 ,配合 间 隙 联系加工厂家进行密 封 水圈 配备,密 封 套 、轴 承 用巴 氏 合 金 进行加工。不能影响下岸,以免等待 时间 长 。 ③在 水密 件加工期 间 ,进行甲板船体水下的焊 补 工作,同时进行船体的喷沙除锈,上防锈层环氧树脂五 遍 ,一层干 燥 后再 继 续 上,直 -3- 至五遍。等上漆工作完成后,再外加工件轴承拉回船上,进行间隙测量配合。安装装配轴承、尾轴、螺旋桨,进行压机油试漏。 4、船舶下岸,根据库区水位高低情况,后项工作可在岸上进行,也可下岸进行: ①进行甲板以上的割焊补,检查需要割焊补的部位,还要准备钢板(船体、甲板以上焊补需要聘请有电焊资...
